Типовий проєкт будинку дешевший і з адаптацією готовий за 2–4 тижні, індивідуальний коштує в 2–4 рази дорожче й розробляється 2–4 місяці, зате точно враховує ділянку, сім'ю й бюджет. Типовий підходить для рівної широкої ділянки й стандартних потреб, індивідуальний — для схилу, вузької ділянки чи особливого планування. В обох випадках фундамент перераховують під геологію.
Проєкт — найдешевший етап будівництва, від якого залежить ціна всіх наступних. Помилка в плануванні чи конструкціях на папері потім коштує в десятки разів дорожче: переробка фундаменту, перенесення стін, рішення «на місці» замість розрахованих. І проєкт — це не формальність для документів, а інструкція для бригади й основа кошторису.

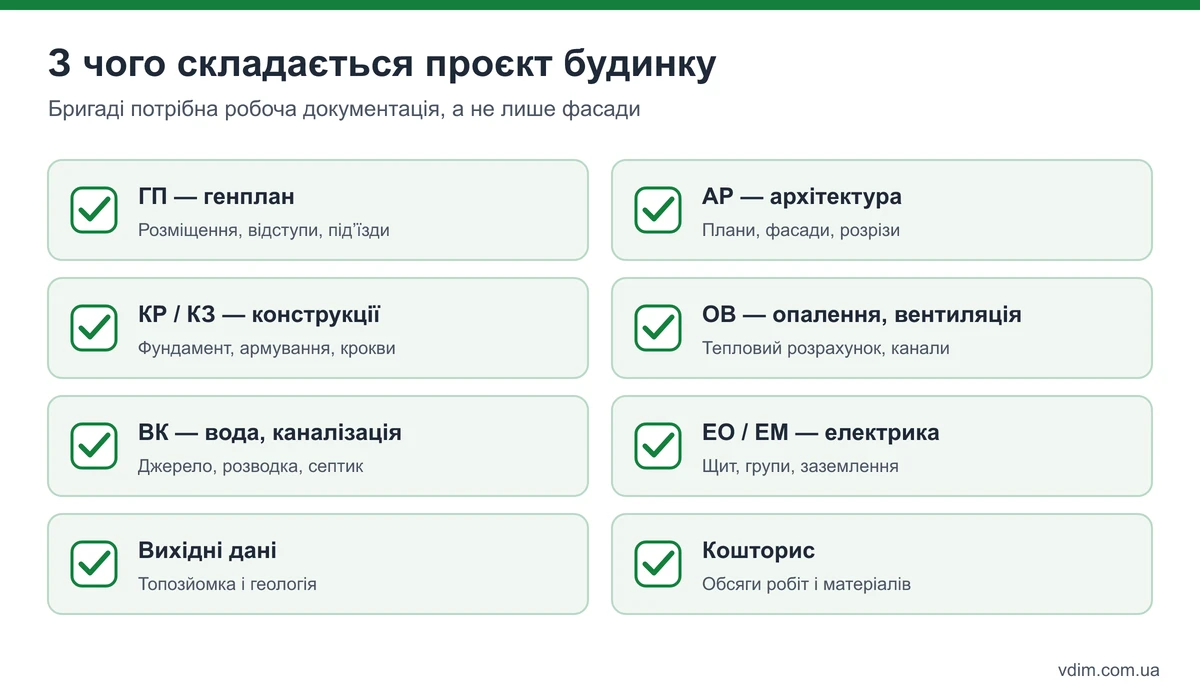

Що має бути в комплекті
Проєкт приватного будинку — комплект креслень і розрахунків, що визначає, як будинок виглядає, з чого і як збудований і як працюють його мережі. Будувати можна лише за робочою документацією: армуванням, вузлами, специфікаціями, схемами мереж — а не за гарними фасадами й планами.

| Розділ | Що в ньому | Що дає на будівництві |
|---|---|---|
| ГП — генплан | Розміщення на ділянці, відступи, під'їзд, вертикальне планування | Будинок стоїть там, де дозволяє паспорт |
| АР — архітектура | Плани, фасади, розрізи, вікна й двері, покрівля | Бригада знає розміри й прорізи |
| КР/КЗ — конструктив | Фундамент, армування, перемички, перекриття, армопояси, крокви | Немає рішень «на око» й перевитрати бетону |
| ОВ — опалення й вентиляція | Тепловий розрахунок, джерело тепла, розводка, канали | Отвори в перекриттях закладені заздалегідь |
| ВК — вода й каналізація | Джерело води, розводка, септик, ухили | Вводи в фундаменті там, де треба |
| ЕО/ЕМ — електрика | Щит, групи, розетки, освітлення, заземлення | Проводка без переробок після штукатурки |
| Кошторис / відомість | Обсяги матеріалів і робіт по етапах | Можна порівнювати бригади на однакових обсягах |
Для будинку класу СС1 будівельний паспорт видають на підставі ескізу намірів забудови — порядок описано в статті дозвіл на будівництво будинку. Але будувати лише за ескізом — значить переносити проєктування на будмайданчик.

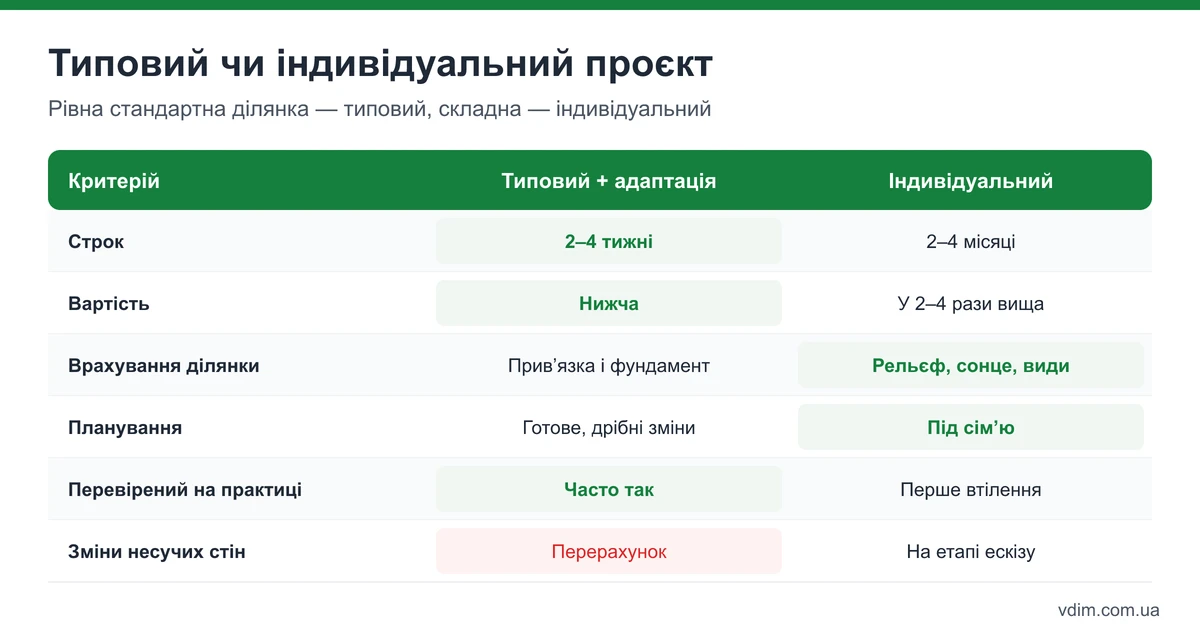

Типовий чи індивідуальний: чотири ознаки ділянки
Вибір між типовим та індивідуальним проєктом найчастіше вирішує не бюджет, а ділянка. Якщо вона рівна, достатньо широка, ґрунт звичайний, а планування з каталогу влаштовує на 80–90% — типовий проєкт з адаптацією розумний вибір. Якщо хоч одна ознака нижче про вас — дивіться в бік індивідуального.

- Ухил понад 5–8° — потрібні цокольний поверх або уступи, і типовий план доведеться перекроювати.
- Ширина ділянки менше 18–20 м — з відступами від меж типовий будинок часто просто не вміщується.
- Незвичні сторони світу — вітальня виходить на північ, а дзеркальне планування не рятує.
- Особливі сценарії життя — кабінет з окремим входом, спальня на першому поверсі для батьків, майстерня.
| Критерій | Типовий з адаптацією | Індивідуальний |
|---|---|---|
| Строк | 2–4 тижні | 2–4 місяці |
| Вартість | Нижча | У 2–4 рази вища |
| Врахування ділянки | Прив'язка й фундамент | Рельєф, сонце, види, сусіди, вітер |
| Планування | Готове, дрібні зміни | Під конкретний спосіб життя |
| Реалізованість | Часто збудований, кошторис відомий | Перше втілення, можливі уточнення |
| Авторський нагляд | Рідко | Зазвичай доступний |
Коли зміни зачіпають несучі стіни, прольоти, покрівлю й фундамент, «переробка» типового проєкту за ціною наближається до індивідуального.
Адаптація: справжня і «штампова»
Адаптація — перерахунок типового проєкту під конкретну ділянку: геологію, кліматичний район, рельєф, орієнтацію, мережі й місцеві умови. Без неї типовий проєкт — альбом картинок, за яким не можна безпечно будувати.
Що має бути змінено:
- Фундамент — тип і глибина під фактичний ґрунт і воду за даними геології; як ґрунт впливає на вибір — у статтях про стрічковий фундамент і монолітну плиту.
- Снігове й вітрове навантаження — перерахунок крокв і перекриттів під ваш район.
- Прив'язка — генплан з відступами, висотні позначки, вхід з урахуванням рельєфу.
- Стіни й утеплення — заміна матеріалу чи товщини з перерахунком теплотехніки.
- Мережі — під реальні джерела: газ чи тепловий насос, свердловина чи водогін, септик.
- Орієнтація — дзеркальне планування, щоб вітальня дивилася на південь.
Як відрізнити справжню адаптацію від зміни штампа й адреси: попросіть до оплати перелік розділів, які буде перераховано, і зразок конструктивного розділу. Якщо відповідь «фундамент підберете на місці» — це не адаптація.

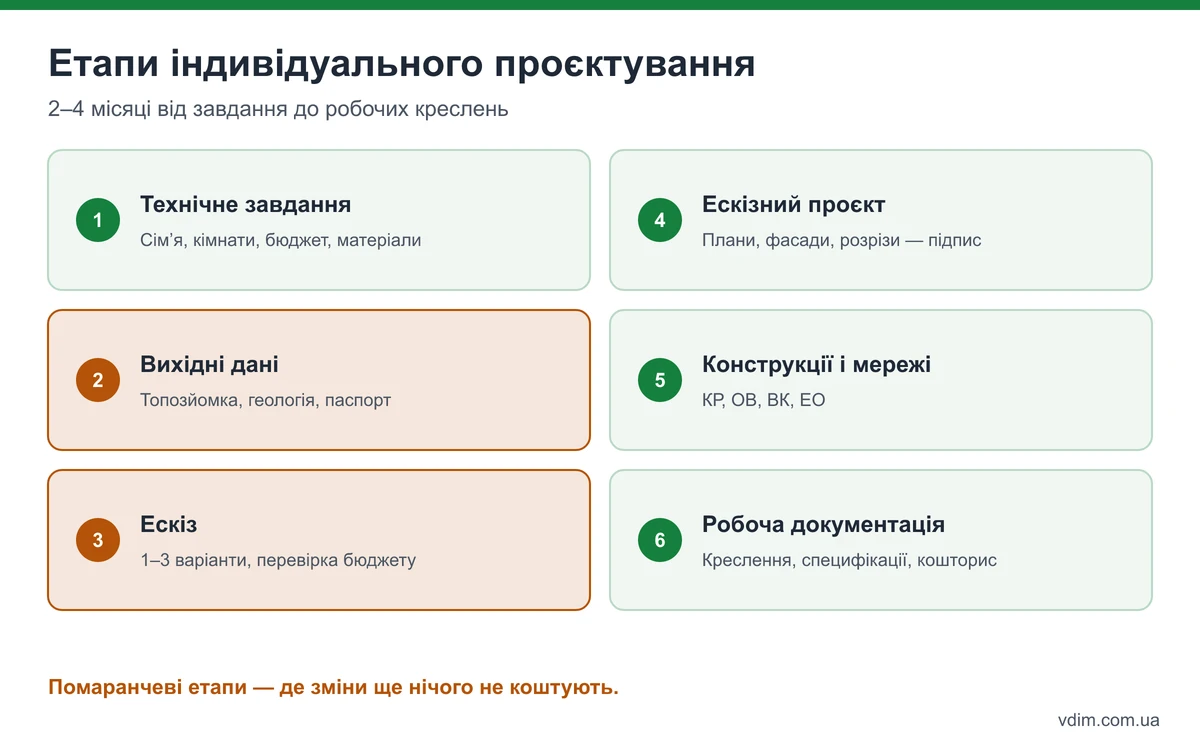

Як іде індивідуальне проєктування
Індивідуальне проєктування проходить шість етапів, і найбільше рішень ухвалюють на ескізі, поки зміни ще нічого не коштують. Увесь цикл займає 2–4 місяці; найчастіше його затягує не архітектор, а замовник, який не може погодити планування.

- Технічне завдання — склад сім'ї, спальні, санвузли, гардероби, кабінет, гараж, бюджет, матеріали, хобі.
- Вихідні дані — топозйомка, геологія, будівельний паспорт, технічні умови на мережі. Як оцінити ділянку — у статті як вибрати ділянку під будівництво.
- Ескіз — 1–3 варіанти планувань і об'ємів з перевіркою бюджету за укрупненими показниками.
- Ескізний проєкт — плани, фасади, розрізи, матеріали; після підписання зміни стають платними.
- Конструктив і мережі — розрахунки, армування, вузли, схеми.
- Робоча документація й кошторис — креслення для бригади, специфікації, обсяги.
Геологію й топозйомку замовляйте заздалегідь: вони займають ще 1–3 тижні й без них конструктор закладає «запас на невідомість», що дорожчає бетоном і арматурою.
Як перевірити готовий проєкт, не будучи інженером
Прийняти проєкт можна й без спеціальної освіти, якщо пройтися по кількох конкретних пунктах. Вони показують, чи отримали ви робочу документацію, чи лише красиві картинки.
- Фундамент — є креслення з розмірами, армуванням, класом бетону і посиланням на звіт геології.
- Перемички й армопояси — для кожного прорізу вказано тип перемички й опирання, є вузол армопояса.
- Кроквяна система — перерізи крокв, крок і кріплення до мауерлата, а не лише силует даху на фасаді.
- Отвори й гільзи — на планах фундаменту й перекриттів позначені вводи каналізації, води, вентиляції й димоходу.
- Специфікації — кількість арматури, бетону, блоків, які можна передати бригадам для порівняння кошторисів.
Скільки коштує проєкт
Проєкт становить невеликий відсоток вартості будівництва: типовий з адаптацією — найдешевший варіант, індивідуальний — у 2–4 рази дорожчий. Порада прораба: закладайте на проєкт і вишукування 3–5% бюджету будинку. Економія 1% на проєкті легко обертається перевитратою 10–15% на будівництві.
Ціну визначають:
- Склад розділів — «проєкт» лише з архітектурою дешевший, але бригаді потрібні конструктив і мережі.
- Складність — ламана покрівля, консолі, великі прольоти, цокольний поверх, панорамне скління.
- Вихідні дані — топозйомка й геологія оплачуються окремо, але знижують ризики фундаменту.
- Авторський нагляд — виїзди архітектора на ключові етапи.
- Візуалізації й дизайн інтер'єрів — окремі послуги.
Порівнюйте пропозиції за складом документації, а не лише за ціною. Скільки коштує сам будинок — у статті скільки коштує побудувати будинок.

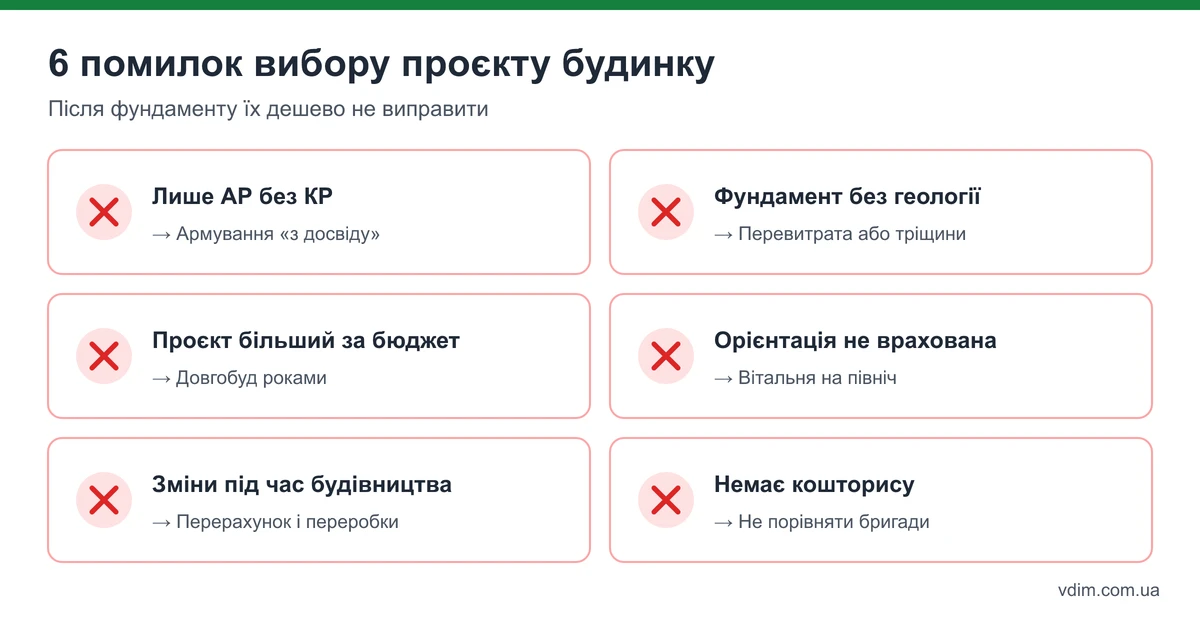

Шість рішень, які коштують дорожче за проєкт
Найдорожчі помилки — будівництво за «картинкою» без конструктиву, типовий проєкт без адаптації під ґрунт, планування без урахування сторін світу й відсутність кошторису. Дешево виправити їх після заливки фундаменту неможливо.

- Лише архітектура без конструктиву — бригада армує й підбирає перемички «з досвіду».
- Фундамент без геології — або надмірний, або недостатній.
- Площа більша за бюджет — будинок 200 м² «на виріст» стоїть недобудований роками.
- Орієнтація не врахована — вітальня на північ, спальні під західним сонцем.
- Зміни під час будівництва — кожна зміна несучих стін і прорізів вимагає перерахунку.
- Технологія не узгоджена — проєкт під цеглу, а будують з газоблоку чи каркаса без перерахунку; про особливості каркаса — у статті каркасний будинок.
Питання архітектору, які варто поставити
Чи можна будувати будинок без проєкту?
Для класу СС1 паспорт видають на підставі ескізу, але будувати без конструктиву ризиковано й дорожче. Бригада підбирає фундамент і перекриття «на око» з запасом, а помилки проявляються тріщинами через кілька років.
Чи можна змінити типовий проєкт під себе?
Так: ненесучі перегородки, вікна, двері й оздоблення змінюють легко. Зміни несучих стін, прольотів, поверховості чи покрівлі потребують перерахунку й за обсягом наближаються до індивідуального проєкту.
Що потрібно архітектору для початку роботи?
Документи й кадастровий номер ділянки, топографічна зйомка, геологія, будівельний паспорт або містобудівні умови, технічні умови на мережі й ваше технічне завдання. Що повніші вихідні дані, то менше змін на пізніх етапах.
Чи потрібен авторський нагляд?
Для складних будинків — так: архітектор на ключових етапах перевіряє, що вузли зроблені за проєктом, і оперативно вирішує питання, які виникають на місці. Для простого типового будинку часто вистачає незалежного технагляду.
