Стрічковий фундамент — замкнений залізобетонний контур під усіма несучими стінами, який рівномірно передає вагу будинку на ґрунт. Для будинку з газоблоку, кераміки чи цегли на 1–2 поверхи стрічку роблять шириною 400–500 мм і глибиною 0,5–1,2 м залежно від ґрунту, з каркасом із 4–6 прутів Ø12 мм і бетоном C16/20–C20/25.
Стрічку цілком реально зробити своїми руками: важка техніка не потрібна, окрім міксера з бетоном, а дрібні неточності технологія прощає. Не прощає вона лише трьох речей — неправильної глибини, розірваного армування й заливки частинами. Нижче — весь шлях від вибору глибини до догляду за бетоном, з розрахунком матеріалів, який можна підлаштувати під свій будинок. Цифри орієнтовні: точні параметри для ділянки дають геологія й проєкт.

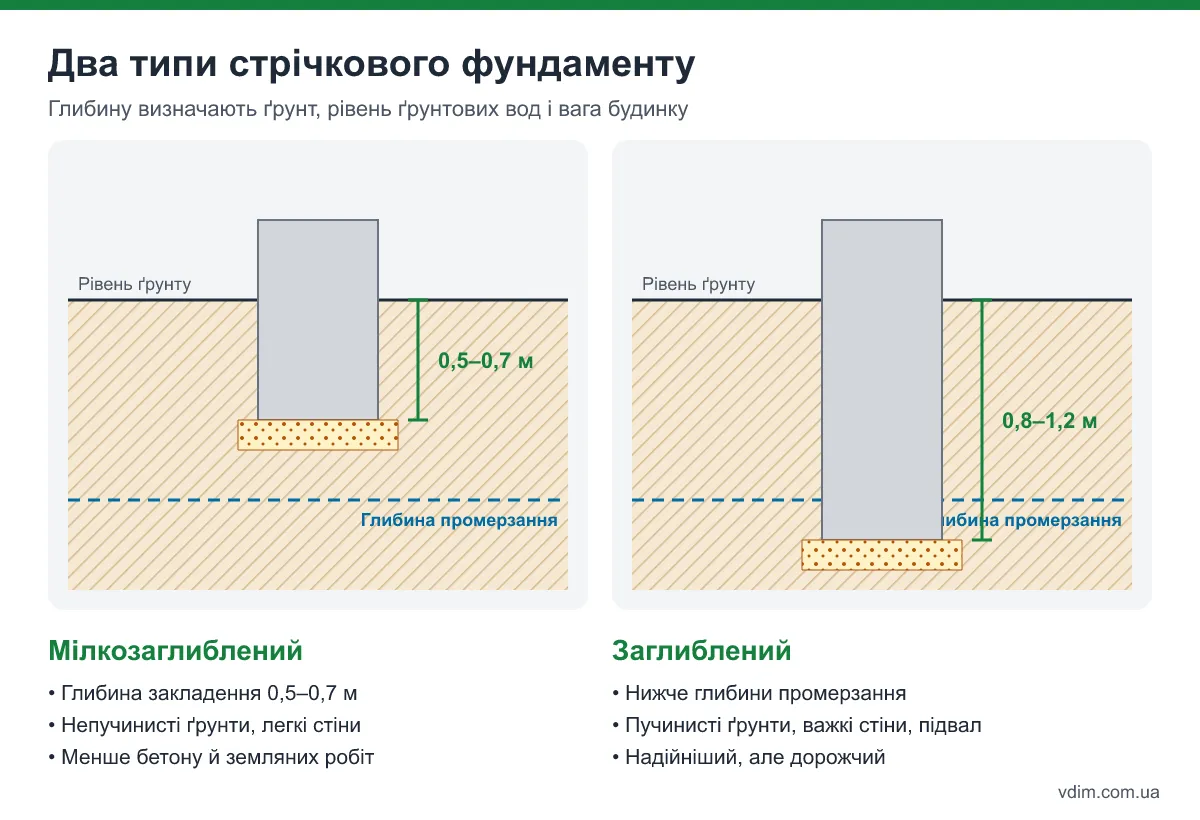

Мілка чи заглиблена: вирішує ґрунт
Головне питання стрічки — на якій глибині буде підошва. Мілкозаглиблену стрічку закладають на 0,5–0,7 м, заглиблену — нижче розрахункової глибини промерзання, для більшої частини України це орієнтовно 0,8–1,2 м.

| Ґрунт і будинок | Яку стрічку робити | Умова |
|---|---|---|
| Пісок, гравій, легкий чи середній будинок без підвалу | Мілку, 0,5–0,7 м | Утеплена відмостка не обов'язкова |
| Суглинок, супісок без високої води | Мілку з утепленням або заглиблену | Мілку — лише з утепленням знизу й по боках |
| Пучиниста глина | Заглиблену нижче промерзання | Дренаж, засипка пазух піском |
| Будинок з підвалом | Заглиблену | Стінки підвалу і є стрічкою |
| Торф, насип, висока вода | Не стрічку | Палі або монолітна плита |
Мінімум для самостійної оцінки — пробний шурф глибиною 1,5–2 м у кількох точках ділянки: видно шари й чи збирається вода. Надійніше — геологія. Від матеріалу стін залежить і ширина стрічки, тож якщо ви ще обираєте, порівняйте газоблок і керамоблок.
Ширина: під стіну й під ґрунт
Стрічка не може бути вужчою за стіну, що на ній стоїть. Для стін з газоблоку 300–375 мм її роблять 400–500 мм, для легших перегородок — від 300 мм. На слабшому ґрунті ширину збільшують за розрахунком, щоб тиск на ґрунт не перевищував його розрахункового опору.
Висоту цоколю над ґрунтом закладають не меншою за 20–40 см, а краще від 30 см над відмосткою: перший ряд стін не повинен мокнути від бризок і снігу.

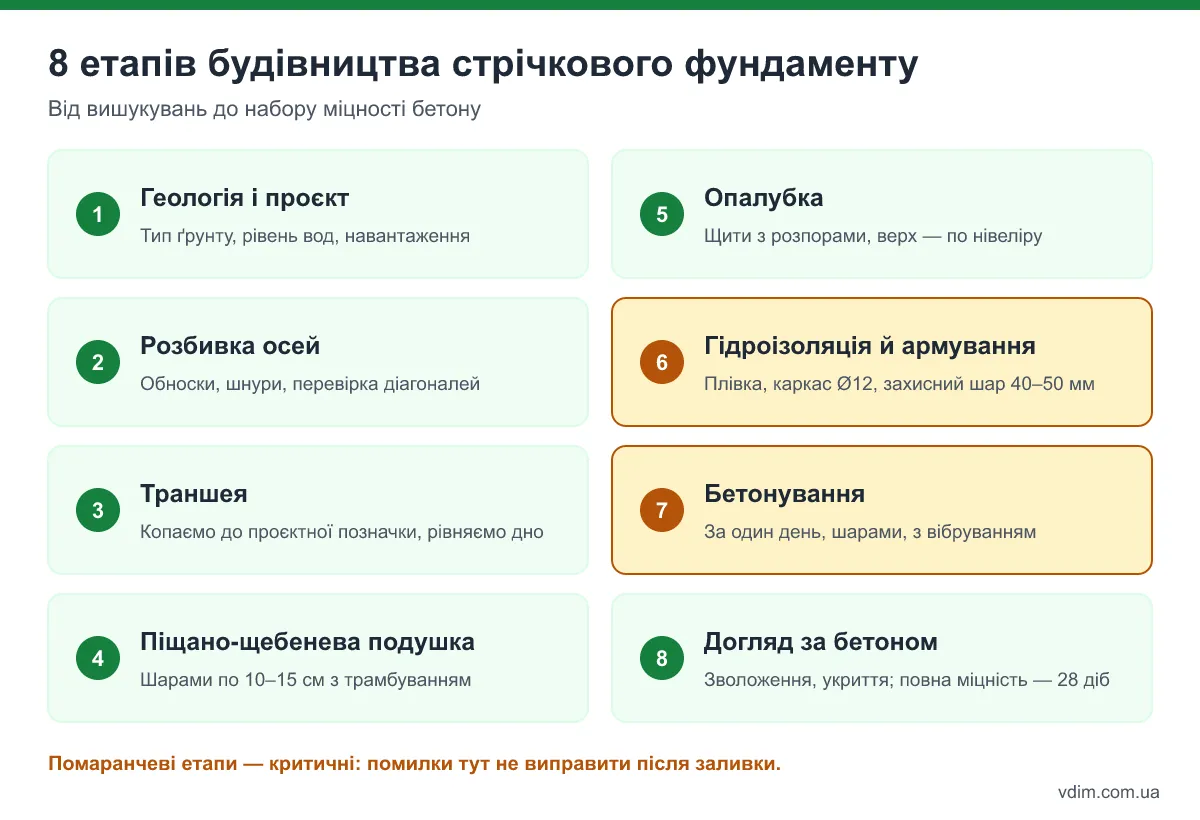

Вісім етапів: що можна розтягнути, а що — ні
Перші п'ять етапів можна розтягнути в часі, а гідроізоляцію, армування й бетонування планують так, щоб відкрита траншея не стояла тижнями під дощем.

Розбивка і траншея
Обноски — дерев'яні рами — ставлять на 1–1,5 м за межами траншеї й натягують шнури по гранях стрічки. Кути перевіряють за діагоналями (розбіжність понад 1–2 см — переставити шнури) і правилом «3–4–5»: 3 м по одній стороні, 4 м по іншій — між точками має бути рівно 5 м.
Траншею роблять ширшою за стрічку на 20–30 см з кожного боку, якщо опалубка йде на всю глибину, і рівно по ширині — якщо ґрунт щільний і тримає стінки. Дно вирівнюють по нівеліру, а розпушений ґрунт прибирають до щільного шару: закидати яму назад і «притоптати» не можна.
Подушка
Подушка розподіляє навантаження, дренує воду й зменшує вплив пучення: 150–200 мм піску середньої чи крупної фракції та 100–150 мм щебеню 20–40 мм. Кожен шар по 10–15 см проливають водою й трамбують віброплитою — без трамбування пісок осяде, і через рік-два в стінах з'являться тріщини. Зверху роблять бетонну підготовку 50 мм або стелять щільну плівку, щоб цементне молочко не пішло в щебінь.
Опалубка
Щити з обрізної дошки 25–30 мм, фанери чи OSB скріплюють брусом, ставлять розпори всередині й підкоси зовні з кроком 0,8–1 м. Бетон тисне на стінки дуже сильно — економія на підкосах найчастіше дає «пузату» стрічку. Верх опалубки виводять по нівеліру, внутрішній бік застеляють плівкою.

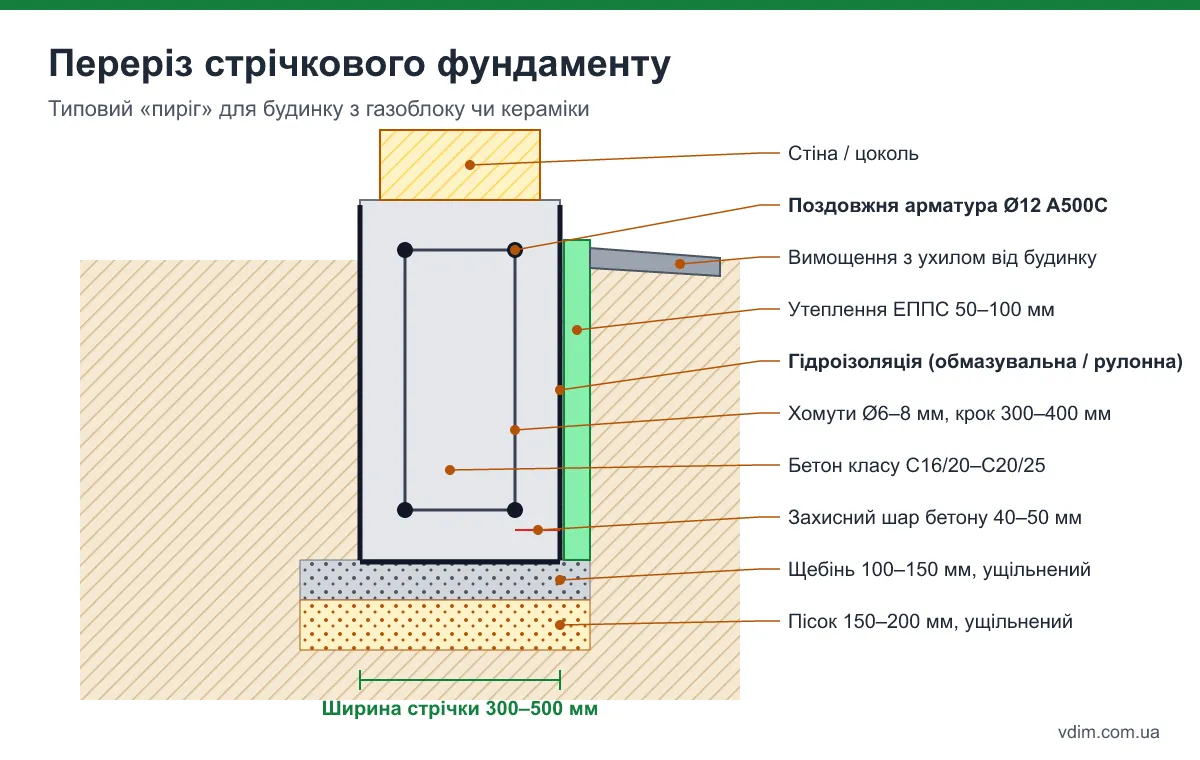

Що в перерізі стрічки
Переріз стрічки — це не лише бетон і арматура, а й гідроізоляція та утеплення, без яких фундамент мокне й промерзає. Кожен шар має своє місце.

- Армування — 4–6 поздовжніх прутів Ø12 мм А500С (або А400С), по два-три зверху й знизу; хомути Ø6–8 мм через 300–400 мм, у кутах і під отворами частіше.
- Захисний шар — 40–50 мм від арматури до грані, каркас на пластикових фіксаторах, а не на цеглинах.
- Кути й Т-подібні примикання — стрижні загинають Г-подібно з заходом у сусідню стрічку на 40–50 діаметрів або додають гнуті П- й Г-елементи; нахлест по довжині — теж 50–60 см для Ø12.
- З'єднання — в'язальним дротом; заводська зварка A500C можлива, але «підвариха» на місці послаблює стрижні.
- Гідроізоляція — горизонтальна на верх цоколю під першим рядом кладки, вертикальна — обмазувальна чи рулонна по зовнішніх гранях після розпалубки.
- Утеплення — плити ЕППС 50–100 мм ззовні та утеплене вимощення зменшують глибину промерзання й тепловтрати підлоги.
Гільзи під воду, каналізацію й електрику та продухи для вентильованого підпілля закладають до бетонування: пробивати готовий фундамент складніше й ризиковано для арматури.

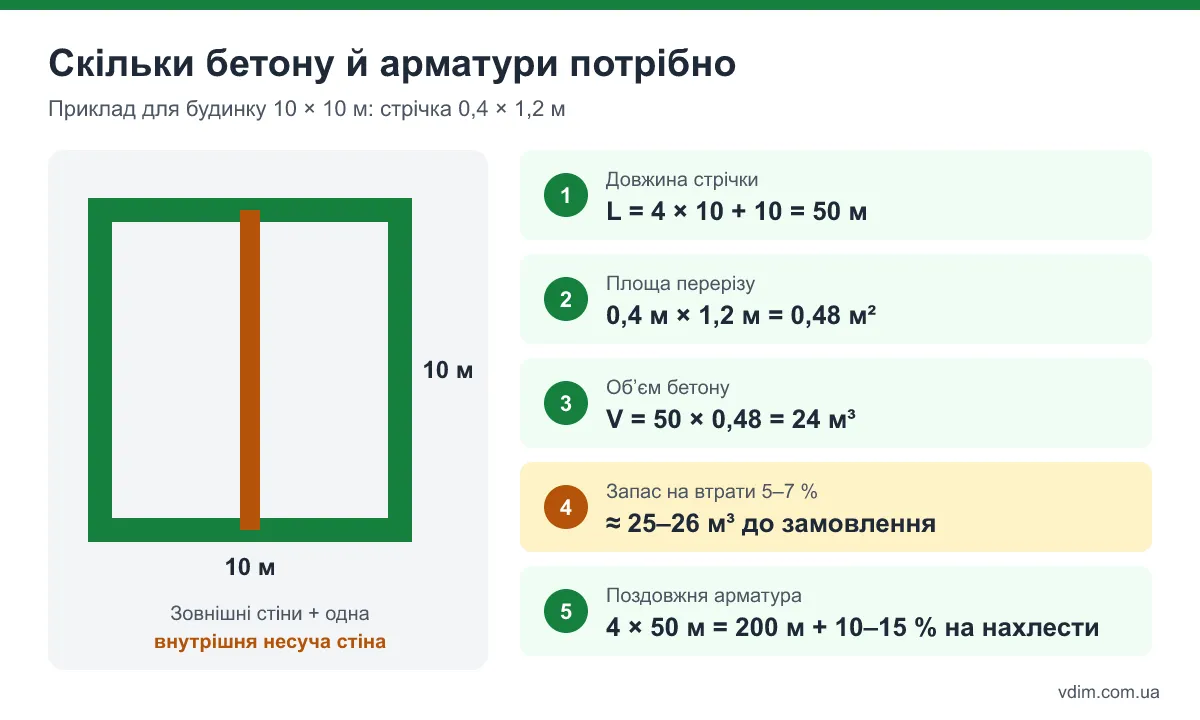

Скільки бетону й арматури замовити
Об'єм бетону — довжина стрічки, помножена на площу перерізу. Для будинку 10×10 м з однією внутрішньою несучою стіною стрічка 0,4×1,2 м має довжину 50 м: 50 × 0,48 = 24 м³, з запасом 5–7% — 25–26 м³. Підставте свої розміри:
Бетон і арматура на стрічковий фундамент
Запас на нахлести — 12,5%. Пісок і щебінь для подушки: довжина × ширина подушки × товщина шару + 15–20% на ущільнення.

Для стрічки 20–30 м³ замовний бетон майже завжди вигідніший за замішаний на місці: стабільна якість і можливість залити все за один день. Клас C16/20–C20/25 (у старому позначенні М250–М350), рухливість П3–П4; детальніше — у статті яку марку бетону обрати.
Що ще потрапляє в кошторис стрічки
Бетон і арматура — найпомітніші, але не єдині статті витрат. Коли порівнюєте стрічку з плитою чи палями, додайте все, що потрібне саме стрічці:
- Земляні роботи й вивезення ґрунту — траншея 50 м × 0,6 м × 1,2 м — це близько 36 м³ ґрунту.
- Пісок і щебінь для подушки з запасом 15–20% на ущільнення.
- Опалубка — дошка чи фанера на бічні поверхні стрічки; щити можна використати повторно на цоколі.
- Бетононасос або жолоб, якщо міксер не під'їжджає до траншеї впритул.
- Гідроізоляція й утеплення ЕППС по зовнішніх гранях і відсічка по верху.
- Підлога першого поверху — у стрічки її роблять окремо по ґрунту або по перекриттю, а в плити вона вже є.
Заливка: п'ять правил одного дня
Стрічка має бути монолітною від першого до останнього відра. Перерва в кілька годин утворює холодний шов — слабке місце, по якому піде тріщина при першій нерівномірній осадці.
- Заливайте за один прийом — міксери замовляйте з інтервалом, який бригада встигає приймати.
- Шарами по 30–40 см по всьому периметру, а не одним кутом до верху.
- Вібруйте кожен шар глибинним вібратором 10–15 секунд у точці з кроком 30–50 см, доки не перестануть виходити бульбашки.
- Не скидайте бетон з висоти понад 1,5–2 м — він розшаровується; використовуйте жолоб.
- Вирівняйте верх по позначці опалубки й одразу встановіть закладні анкери, якщо вони є в проєкті.
Догляд і коли можна будувати далі
Бетон набирає міцність не висиханням, а гідратацією цементу, тому перші 7–10 днів поверхню тримають вологою: плівка чи мішковина, полив у спеку. Взимку без протиморозних добавок і прогріву стрічку не заливають.
| При +20 °C | Що можна |
|---|---|
| 3–7 днів | Знімати опалубку |
| ≈ 7 днів (70% міцності) | Починати кладку, якщо проєктант не заперечує |
| 28 днів | Давати повне навантаження перекриттями й дахом |
При нижчих температурах строки зростають у рази: скільки чекати при +5…+10 °C і до яких дат встигнути в різних регіонах, розібрано в статті заливка фундаменту восени. Поки бетон набирає міцність, зручно виконати гідроізоляцію, утеплення цоколю й засипку пазух — піском шарами з трамбуванням, а не глиною з траншеї. Вимощення з ухилом від стін і водостоки захистять стрічку від води з даху — див. відмостка навколо будинку і водостічна система.
Звідки беруться тріщини у стрічці
Стрічка найчастіше тріскається з чотирьох причин, і кожну видно ще до заливки бетону:
| Причина | Як виглядає наслідок |
|---|---|
| Підошва на насипному чи розпушеному ґрунті | Нерівномірна осадка, тріщини в стінах |
| Мілка стрічка на пучинистій глині без утеплення | Косі тріщини після першої зими |
| Розірваний контур у кутах, арматура на ґрунті | Слабкі кути, іржа й лущення бетону |
| Заливка частинами за кілька днів | Тріщини по холодних швах |
Що питають перед заливкою
Скільки має стояти фундамент перед будівництвом стін?
Кладку починають, коли бетон набрав близько 70% міцності, — через 7–14 днів при +15…+20 °C; повну проєктну міцність він набирає за 28 днів, і до цього фундамент не варто навантажувати перекриттями й дахом. Багато хто залишає стрічку на зиму, захистивши її від води й промерзання.
Чи можна зробити стрічковий фундамент без арматури?
Ні: неармована стрічка — це бетонний брус, який тріскається при першій нерівномірній осадці. Навіть для легкого будинку потрібен каркас з чотирьох поздовжніх прутів і хомутів.
Чи обов'язкове утеплення фундаменту?
Для опалювального будинку — дуже бажане, а для мілкої стрічки на пучинистому ґрунті — обов'язкове. Утеплений цоколь і вимощення зменшують тепловтрати підлоги й глибину промерзання біля стрічки.
