Монолітна плита фундаменту — суцільна залізобетонна плита під усією площею будинку, яка одночасно є і фундаментом, і основою підлоги першого поверху. Для приватного будинку її роблять товщиною 200–300 мм з двома сітками арматури Ø12–14 мм на утепленій піщано-щебеневій подушці. Найкраще плита працює на слабких, пучинистих і обводнених ґрунтах.

Скептики називають плиту «грошима в землю»: бетону й арматури справді йде багато. Але порівнювати треба повні кошториси. У стрічки до вартості додаються цоколь, засипка пазух, підсипка й бетонна підлога першого поверху — і для одноповерхового будинку без підвалу плита часто виходить не дорожчою, а на глині й суглинку ще й надійнішою.

Коли плита виграє, а коли ви переплачуєте

Плита майже безальтернативна, коли ґрунт слабкий або неоднорідний, пучинистий чи з високою водою, а будинок без підвалу. Там жорстка плита «перекриває» слабкі місця, а утеплена знизу — не дає ґрунту під будинком промерзати.

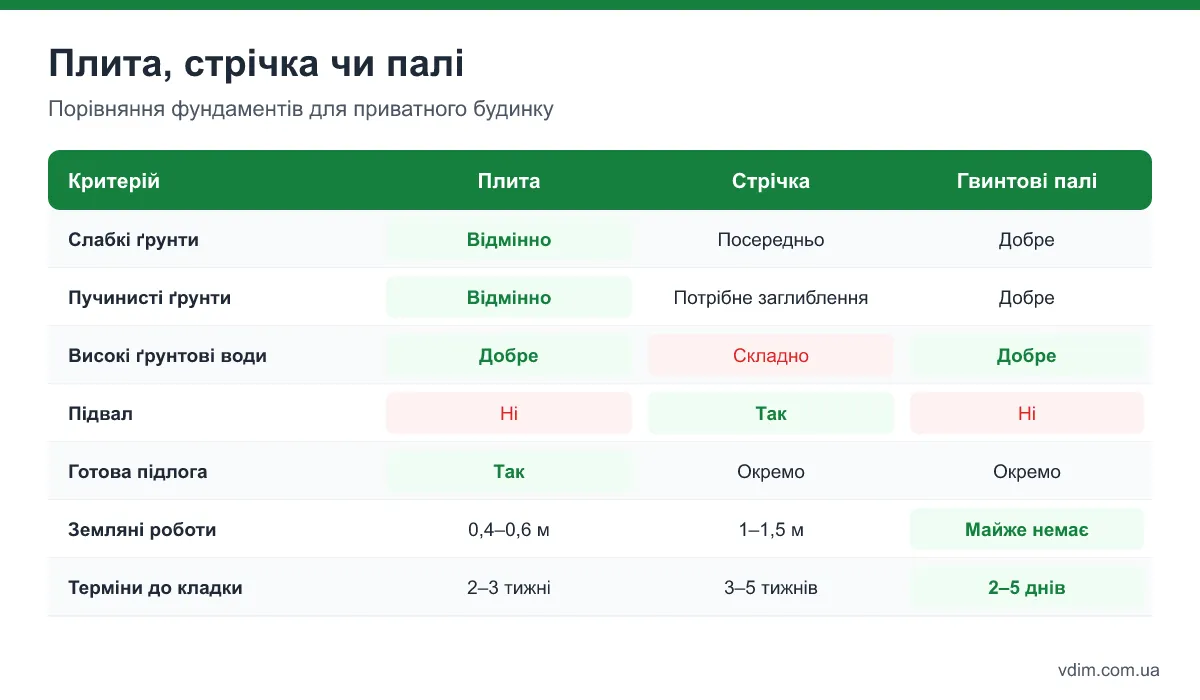

СитуаціяПлита?Чому
Суглинок з лінзами піску, насипні шариТакРозподіляє вагу й гасить нерівномірну осадку
Пучиниста глинаТак, утеплена (УШП)Ґрунт під будинком не промерзає
Висока водаТакНемає глибоких траншей, які заливає
Тепла підлога від теплового насосаТакГотова основа, труби можна замонолітити
Значний ухил ділянкиНіВеликий підсип — краще стрічка з цоколем
Потрібен підвалНіПлита стане лише дном підвалу
Легкий каркас на стабільному ґрунтіЯк правило, ніДешевше гвинтові палі
КритерійПлитаСтрічкаГвинтові палі
Земляні роботиКотлован 0,4–0,6 мТраншеї до 1–1,5 мМайже немає
Бетон на будинок 10×10 м≈ 25–30 м³≈ 20–28 м³ + підлогаЛише ростверк
До початку кладки2–3 тижні3–5 тижнів2–5 днів
Підлога першого поверхуГотоваОкремоОкремо по ростверку

Якщо вибираєте між плитою і стрічкою, рахуйте повний кошторис «під ключ». Як влаштована стрічка — в інструкції стрічковий фундамент своїми руками.

Пиріг плити знизу вгору

Плита — це не бетон, залитий на траву. Під нею кілька шарів, і кожен має функцію: розділити ґрунт і подушку, розподілити навантаження, дренувати воду, утеплити й захистити від вологи.

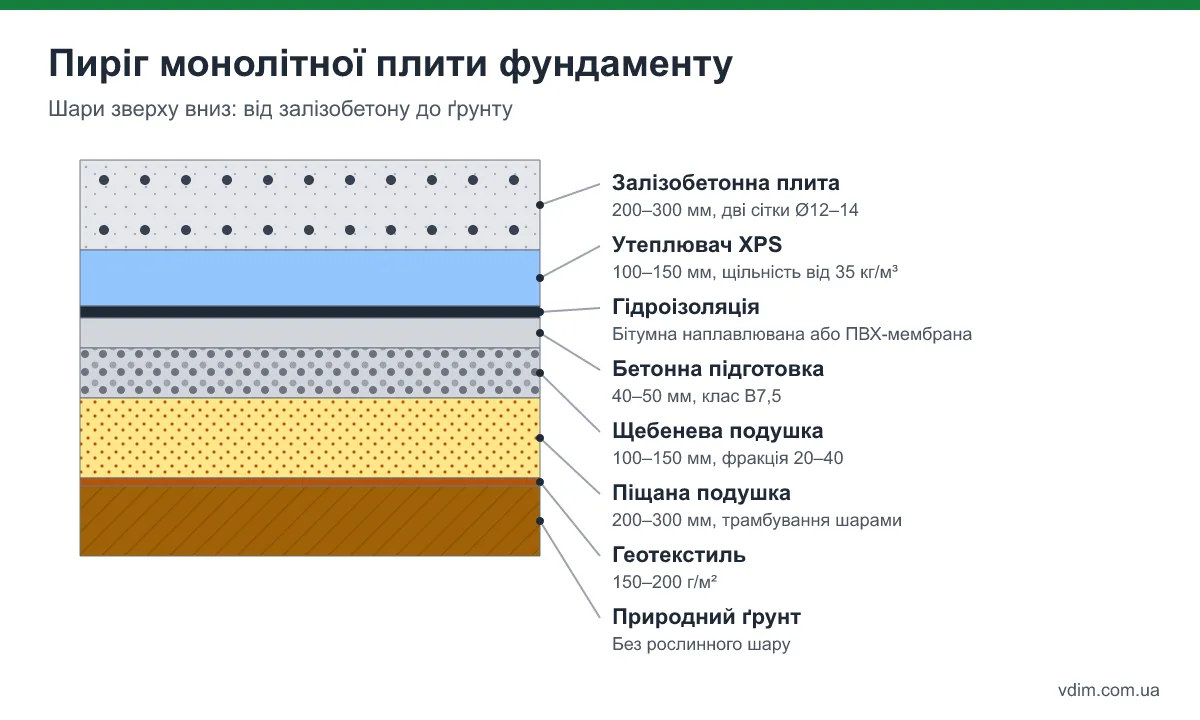

Схема в розрізі: шари монолітної плити фундаменту від геотекстилю до залізобетонної плити

  1. Геотекстиль 150–200 г/м² — пісок не йде в глину, подушка не замулюється.
  2. Піщана подушка 200–300 мм — середній чи крупний пісок, трамбування шарами 100–150 мм з проливанням.
  3. Щебенева подушка 100–150 мм фракції 20–40 мм — дренаж і розподіл навантаження.
  4. Підготовка — бетон В7,5 шаром 40–50 мм або щільна плівка, щоб рівно лягли утеплювач і гідроізоляція.
  5. Гідроізоляція — наплавлюваний бітумний матеріал чи ПВХ-мембрана із заведенням на торці.
  6. Утеплювач XPS щільністю від 35 кг/м³, 100–150 мм — під плитою працює лише він; мінвата й звичайний пінопласт навантаження не витримають.
  7. Залізобетонна плита 200–300 мм з двома сітками.

Неутеплену плиту на пучинистому ґрунті обов'язково доповнюють утепленою «спідницею» по периметру шириною 0,8–1,2 м, щоб холод не заходив під краї.

Гідроізоляцію не прибирають і тоді, коли плита утеплена XPS: стики плит утеплювача пропускають вологу, а бетон тягне її капілярно. На сухій піщаній ділянці вистачає щільної плівки під утеплювачем, при високій воді — наплавлюваного матеріалу або ПВХ-мембрани. На глині до цього додають дренаж по периметру: глина погано пропускає воду, і без відведення вона збирається в подушці. Про матеріали — у статті гідроізоляція фундаменту.

Товщина й армування

Товщину плити визначають навантаження й ґрунт. Часто плиту роблять змінної товщини: основне поле 200–250 мм, а під несучими стінами — ребра-потовщення 400–500 мм, що економить бетон і дає жорсткість там, де вона потрібна.

БудинокТовщина плити
Одноповерховий каркас чи газоблок D400–D500, стабільний ґрунт200 мм
Одно- й двоповерхові будинки з газоблоку чи керамоблоку250 мм — найпоширеніший варіант
Двоповерхова цегла, важкі перекриття, слабкі ґрунти300 мм і більше або ребра під стінами
Альтанка, гараж, господарська будівля150 мм

Армування — дві сітки, нижня й верхня: нижня працює, коли плита прогинається вниз у центрі, верхня — коли ґрунт піднімає краї або тиснуть стіни.

  • Робоча арматура — Ø12–14 мм класу А500С (А400С), для важких будинків — 16 мм, крок 150–200 мм в обох напрямках.
  • Верхня сітка — на «жабках» або П-подібних фіксаторах з арматури 10–12 мм через 0,8–1 м.
  • Захисний шар — 40–50 мм знизу, 30–40 мм зверху; нижню сітку ставлять на пластикові «стільчики», а не на шматки цегли.
  • Напуск — 40–50 діаметрів, для Ø12 — 50–60 см, стики урозбіг; по периметру — П-подібні хомути, що замикають сітки.

Зварювати можна лише арматуру з літерою «С» у позначенні (А400С, А500С — зварювана), а звичайну А400 (А-III, сталь 35ГС) — небажано: у зоні зварювання метал втрачає міцність. Для самобуду надійніше в'язати.

Калькулятор матеріалів на плиту

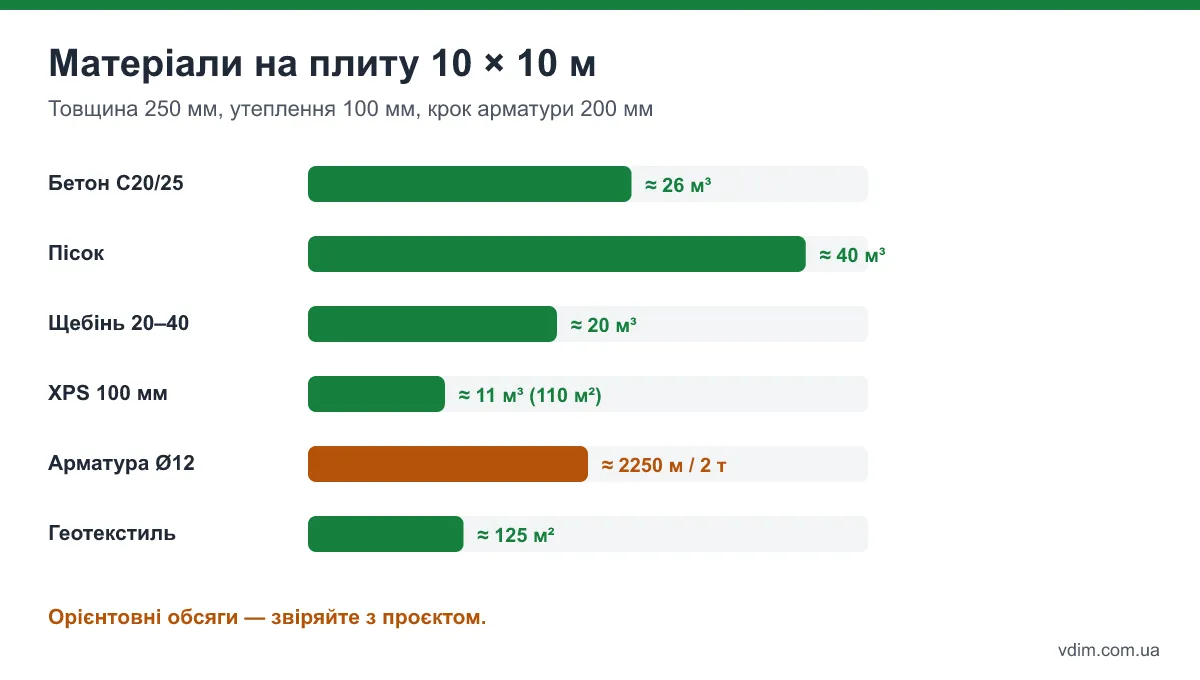

Для плити 10×10 м товщиною 250 мм з утепленням 100 мм XPS і кроком арматури 200 мм виходить 26 м³ бетону, близько 2 т арматури Ø12, 11 м³ XPS, 40 м³ піску й 20 м³ щебеню. Підставте розміри свого будинку:

Калькулятор

Матеріали на монолітну плиту

Бетон із запасом 4%26,0 м³
Арматура з напусками2 244 м.п.
Вага арматури1,99 т
XPS із запасом на торці11,0 м³
Пісок 300 мм з ущільненням40 м³
Щебінь 150 мм з ущільненням20 м³

Ребра під стінами, підставки й П-хомути (ще 150–250 кг арматури меншого діаметра) рахуйте окремо — за проєктом.

Сипучі й утеплювач рахують на площу плити з запасом 10% на торці та виступ подушки за контур, а пісок і щебінь — ще й з коефіцієнтом ущільнення 1,2: насипаний матеріал після трамбування віброплитою стає щільнішим. Геотекстилю й гідроізоляції йде по 120–130 м² на плиту 10×10 м з нахлестами.

Дев'ять кроків до готової плити

Плиту влаштовують за 3–4 тижні. Критичні точки — трамбування подушки, гільзи під мережі до бетонування й безперервна заливка з вібруванням: помилки в них після заливки не виправити.

  1. Розбийте контур із запасом 0,5–1 м і зніміть родючий шар на 30–50 см.
  2. Сплануйте дно котловану по нівеліру з перепадом до 2–3 см; лінзи торфу й сміття замініть піском.
  3. Закладіть інженерні вводи — гільзи під каналізацію, воду, кабель; пропущений вихід потім бурять алмазом крізь арматуру.
  4. Зробіть подушку — геотекстиль, пісок і щебінь шарами з віброплитою від 90 кг, доки на поверхні не лишатимуться сліди взуття.
  5. Поставте опалубку на 5–10 см вищу за плиту; для УШП — незнімну з L-блоків XPS.
  6. Покладіть гідроізоляцію й утеплювач — стики XPS урозбіг, щілини піною.
  7. Зв'яжіть армування — нижня сітка на фіксаторах, підставки, верхня сітка, П-хомути.
  8. Залийте бетон за один прийом з вібруванням і затиранням.
  9. Доглядайте за бетоном 7–10 днів — плівка чи мішковина, зволоження 2–3 рази на день у спеку.

Бетонування: правила одного дня

Бетон для плити — клас не нижче С16/20 (М250), краще С18/22,5–С20/25 (М300–М350), з водонепроникністю від W4. Чому саме так і як прийняти бетон на об'єкті — у матеріалі яку марку бетону обрати для фундаменту.

  • Безперервно, за один день — холодний шов у плиті стає лінією тріщини.
  • Рівномірно — насосом або з лотка міксера, не «горою» в одному місці.
  • Вібрувати без надлишку — глибинним вібратором, не торкаючись арматури; перевібрований бетон розшаровується.
  • Вирівняти віброрейкою й через 4–8 годин затерти «гелікоптером», якщо плита буде чорновою підлогою.

Перші 7 днів бетон набирає близько 70% міцності й найвразливіший. Кладку стін починають через 7–14 днів при температурі вище +15 °C, повну міцність бетон набирає за 28 діб, а взимку без прогріву й протиморозних добавок плиту не заливають.

Що бачить технагляд і чого не бачите ви

Більшість проблем з плитами виникають на «невидимих» етапах — під бетоном. Їх видно лише до заливки, тому саме тоді на об'єкті варто бути.

Що на об'єктіЩо буде через 1–2 роки
Подушка на рослинному шарі або без трамбуванняОсідання й тріщини в стінах
Одна сітка посередині товщиниПлита працює як неармована
Нижня сітка лежить на подушціІржа арматури, відшарування бетону
Немає гільз під мережіБуріння крізь арматуру
Заливка у два дніХолодний шов — готова тріщина
Немає догляду за бетономПавутинка тріщин, поверхня пилить

Ще одна помилка — обирати плиту «як у сусідів»: геологія на двох сусідніх ділянках може відрізнятися кардинально, тож хоча б кілька свердловин перед проєктуванням — обов'язковий мінімум.

Джерела

  • ДБН В.2.1-10:2018 «Основи і фундаменти будівель та споруд. Основні положення» — вимоги до інженерно-геологічних вишукувань і вибору типу фундаменту.
  • ДБН В.2.6-98:2009 «Бетонні та залізобетонні конструкції. Основні положення» — захисний шар бетону, анкерування і напуски арматури.
  • ДСТУ Б В.2.6-156:2010 «Бетонні та залізобетонні конструкції з важкого бетону. Правила проектування».
  • ДСТУ Б В.2.7-176:2008 «Суміші бетонні та бетон. Загальні технічні умови» — класи міцності й марки за водонепроникністю (W).
  • ДСТУ 3760 «Прокат арматурний для залізобетонних конструкцій» — класи арматури, зварювана арматура з індексом «С».
  • Технічні листи виробників екструдованого пінополістиролу — міцність на стиск XPS під фундаментними плитами.
