Окремий дозвіл на будівництво приватного будинку до двох поверхів (мансарда не рахується) і площею до 500 м² не потрібен: такий будинок належить до класу наслідків СС1. Для нього достатньо будівельного паспорта забудови ділянки та повідомлення про початок робіт, а після завершення — декларації про готовність і реєстрації права власності.
У побуті «дозволом» називають весь пакет документів, без якого будинок вважається самочинним будівництвом. Самобуд не можна продати, подарувати, заставити в банку, а підключення до мереж і адреса стають окремою проблемою. Порядок нижче актуальний для садибного будинку станом на 2026 рік; законодавство змінюється часто, тому перед подачею звіряйте вимоги в ЦНАП або відділі містобудування своєї громади.

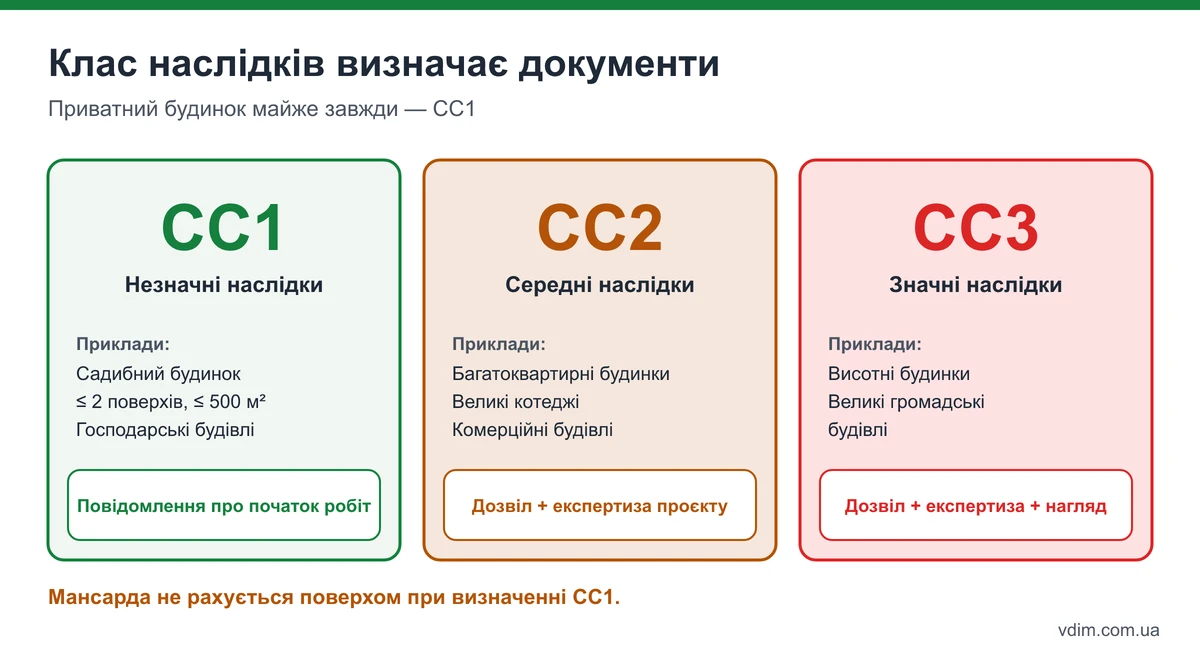

Чи належить ваш будинок до СС1
Будинок належить до класу наслідків СС1, якщо це садибний, садовий чи дачний будинок не вище двох поверхів без урахування мансарди і загальною площею до 500 м². Для СС1 замість дозволу подають повідомлення про початок робіт; дозвіл і експертиза проєкту потрібні лише для класів СС2 і СС3.

Перевірте свій проєкт за трьома питаннями:
- Скільки надземних поверхів? Два плюс мансарда — СС1; три надземні поверхи — вже інша процедура.
- Яка загальна площа? До 500 м² включно з усіма поверхами. Як рахують мансарду, цокольний поверх і тераси, уточнюйте в інженера з технічної інвентаризації.
- Яке призначення ділянки? Для будівництва й обслуговування житлового будинку (код 02.01) або інше, що допускає житлову забудову.
Клас СС2 — це багатоквартирні будинки, великі котеджі за межами СС1 і комерційні будівлі; СС3 — висотні й великі громадські об'єкти. Якщо ескіз виходить за межі СС1, вирішуйте це з архітектором ще до проєктування.
Будівельний паспорт: базовий документ для СС1
Будівельний паспорт забудови земельної ділянки визначає, де і якого розміру можна поставити будинок: розміщення на ділянці, висоту, відступи від меж і червоних ліній, інженерне забезпечення. Для садибного будинку СС1 він замінює містобудівні умови та обмеження, видається безоплатно, орієнтовно за 10 робочих днів.
Як його отримати:
- Підготуйте документи на землю — витяг з Державного земельного кадастру й документ про право власності чи користування.
- Замовте ескіз намірів забудови — план ділянки з будинком, господарськими будівлями й відстанями до меж і сусідів, фасади з габаритами.
- Отримайте згоду співвласників, якщо ділянка у спільній власності.
- Подайте заяву в орган містобудування громади чи ЦНАП з ескізом і документами на землю.
- Отримайте паспорт — у разі відмови вам зобов'язані назвати підставу.
Параметри з паспорта — відступи, поверховість, габарити — потім звіряють з фактичним будинком при оформленні декларації. Будинок, який виявився більшим або ближчим до межі, ніж у паспорті, — найчастіша причина, чому декларацію повертають.

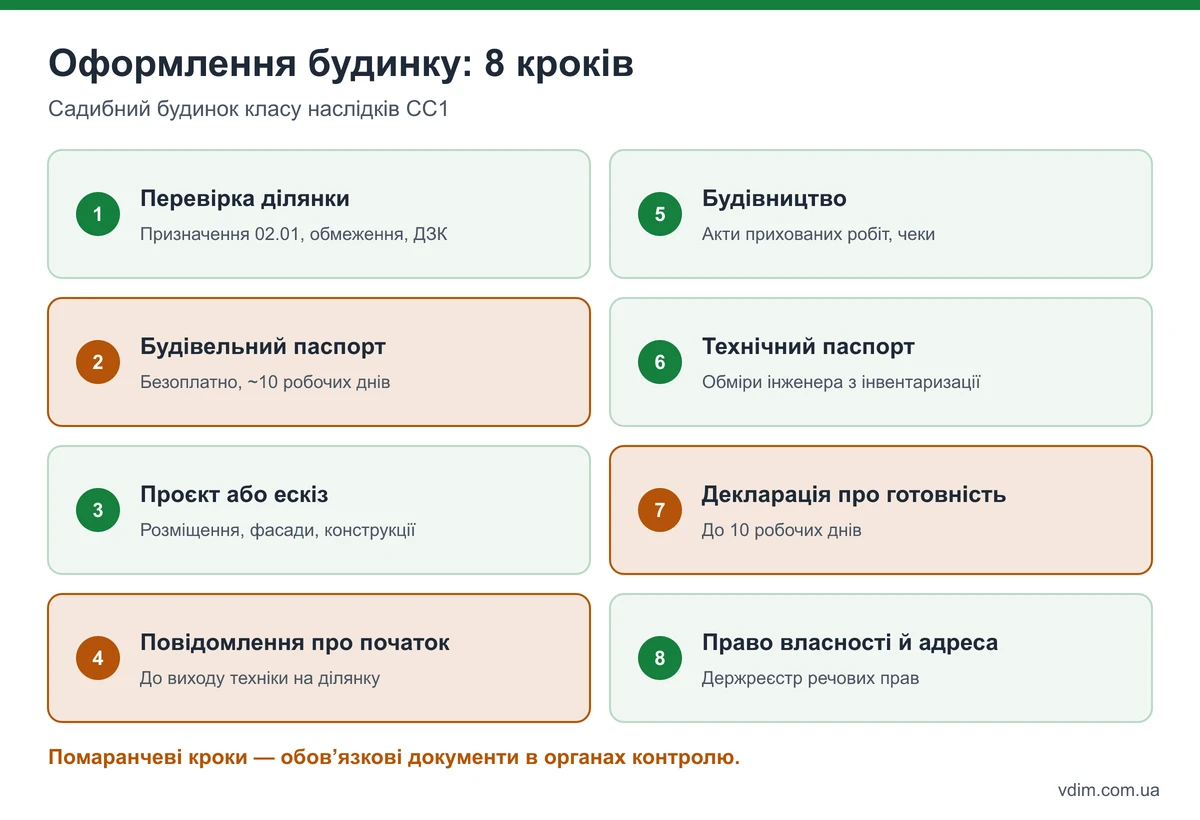

Від ділянки до права власності: сім кроків
Повний шлях оформлення садибного будинку складається з семи кроків, а будівельні роботи йдуть між четвертим і п'ятим. «Паперова» частина при підготовлених документах займає 1–3 місяці, розподілені на весь період будівництва.

- Перевірте ділянку — цільове призначення, кадастровий номер, охоронні зони ЛЕП і газопроводу, водоохоронні зони. Як оцінити ділянку до купівлі — у статті як вибрати ділянку під будівництво.
- Отримайте будівельний паспорт — або містобудівні умови для більших об'єктів.
- Розробіть проєкт — навіть коли формально досить ескізу, конструктив і мережі економлять гроші на будівництві.
- Подайте повідомлення про початок робіт — через електронну систему у сфері будівництва, «Дію» або ЦНАП, до першого виїзду техніки.
- Будуйте за паспортом і проєктом — зберігайте акти прихованих робіт, чеки, сертифікати на матеріали.
- Оформіть технічний паспорт — інженер з технічної інвентаризації обміряє будинок.
- Подайте декларацію про готовність і зареєструйте право власності; паралельно присвоюють поштову адресу.
Завершальні кроки — технічний паспорт, декларація, адреса — докладно розібрані в статті введення будинку в експлуатацію.

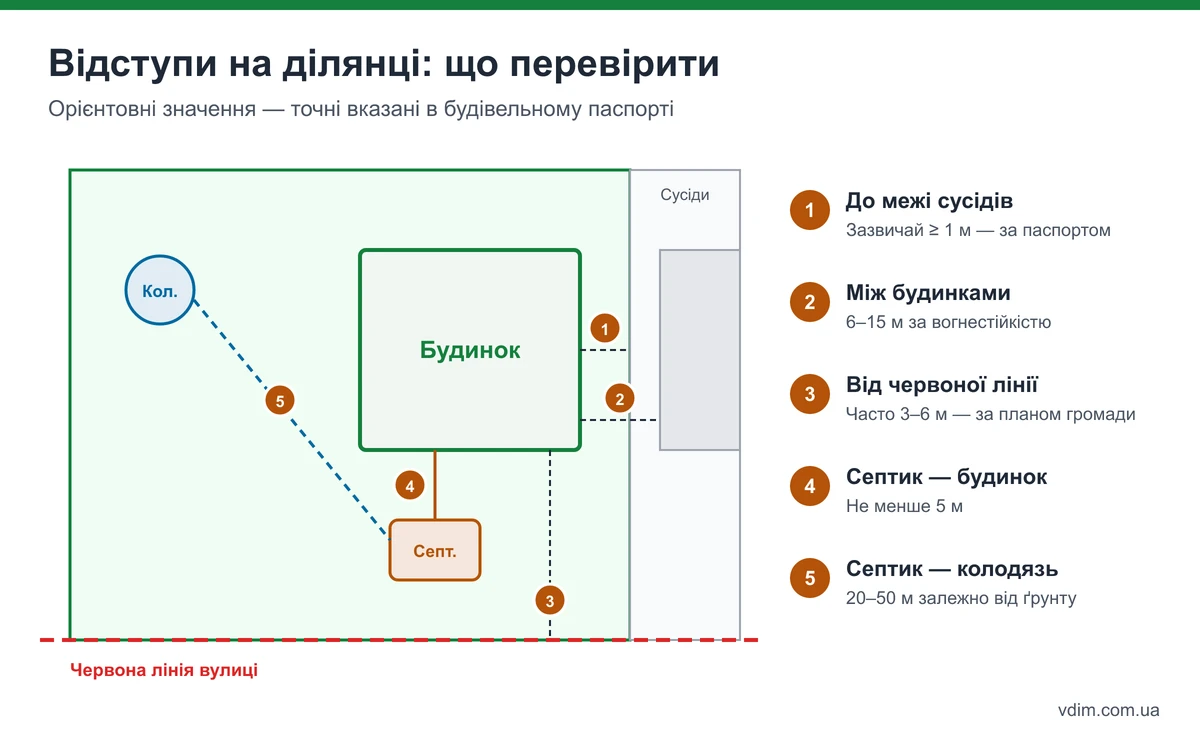

Відступи на ділянці, через які найчастіше спотикаються
Будинок має стояти в межах, дозволених будівельним паспортом, ДБН Б.2.2-12:2019 «Планування та забудова територій» і протипожежними нормами. Найчастіше порушують відступ від межі сусідньої ділянки та протипожежну відстань між будинками — і з'ясовується це вже при оформленні декларації.

| Відстань | Орієнтовне значення | Де уточнити |
|---|---|---|
| Будинок — межа сусідньої ділянки | Зазвичай не менше 1 м | Будівельний паспорт |
| Між будинками (протипожежна) | 6–15 м залежно від вогнестійкості | ДБН, будівельний паспорт |
| Будинок — червона лінія вулиці | Часто 3–6 м | Містобудівна документація громади |
| Септик, вигріб, господарські будівлі з тваринами | Окремі санітарні відстані | Санітарні норми, громада |
| Охоронні зони ЛЕП, газопроводів, водойм | Забудова обмежена або заборонена | Витяг з ДЗК, власник мережі |
Кам'яні будинки мають менші протипожежні відстані, дерев'яні й каркасні — більші. Згоду сусіда на менший відступ оформлюють письмово й нотаріально: усна домовленість не діє, коли сусідня ділянка змінює власника. Про розміщення очисних споруд — у статті септик для приватного будинку.
Скільки коштує і скільки триває оформлення

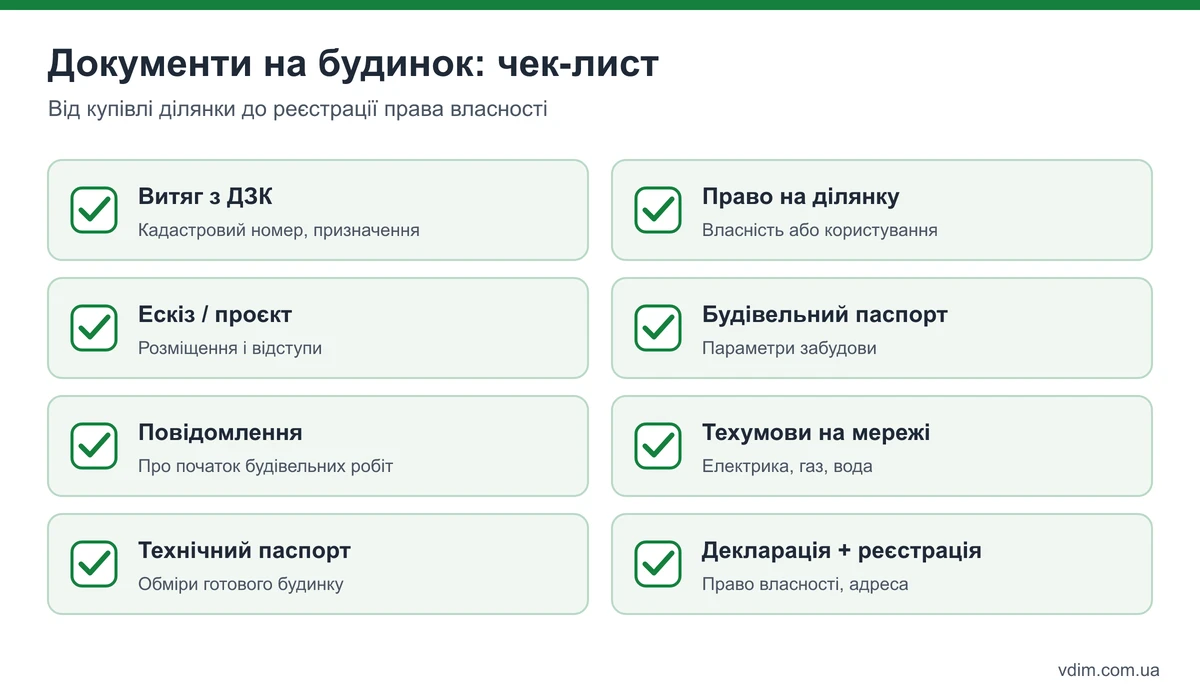

Будівельний паспорт, повідомлення про початок робіт і реєстрація декларації державі нічого не коштують. Платні лише послуги: ескіз чи проєкт, геодезія, технічна інвентаризація, нотаріальні дії, — сумарно це зазвичай кілька відсотків вартості будинку.
| Документ | Хто видає / куди подають | Строк | Вартість |
|---|---|---|---|
| Витяг з ДЗК і право на ділянку | Держгеокадастр, нотаріус, ЦНАП | 1–14 днів | Адмінзбір або нотаріус |
| Будівельний паспорт | Орган містобудування громади | До 10 робочих днів | Безоплатно |
| Проєкт або ескіз | Архітектор, проєктна організація | 2–8 тижнів | Від вартості проєкту |
| Повідомлення про початок робіт | Електронна система, «Дія», ЦНАП | До старту робіт | Безоплатно |
| Технічні умови на мережі | Обленерго, газо- й водоканал | 10–30 днів | Плата за приєднання |
| Декларація про готовність | Електронна система, ЦНАП | До 10 робочих днів | Безоплатно |
| Технічний паспорт | Сертифікований інженер | 1–2 тижні | Послуги інженера |
| Реєстрація права власності | Держреєстратор, нотаріус | До 5 робочих днів | Адмінзбір |

Найдовше зазвичай триває не державна частина, а проєктування й збирання документів на землю — з них і варто починати. Технічні умови на електрику й газ отримуйте до будівництва: від них залежать потужність і вартість приєднання. Витрати на документи закладайте в загальний кошторис — див. скільки коштує побудувати будинок.
Що буде, якщо будувати без документів
Будинок без будівельного паспорта і повідомлення про початок робіт вважається самочинним будівництвом. Власнику загрожують штраф і припис, у крайньому разі — судове рішення про знесення, а головне — він не може зареєструвати право власності.
Практичні наслідки самобуду:
- Будинок юридично не існує — його не можна продати, подарувати чи успадкувати як житло.
- Мережі — постачальники вимагають документи на об'єкт для постійного підключення за побутовим тарифом.
- Немає адреси й реєстрації місця проживання — проблеми з документами, школою, поштою.
- Банки й страхові не працюють з незареєстрованою нерухомістю.
Узаконити самобуд пізніше можна не завжди й майже завжди дорожче: знадобляться технічне обстеження, звіт про надійність, а іноді й перебудова частини будинку. Повідомлення, подане вже після початку робіт, — теж формальне порушення, тому його подають до першого виїзду техніки.
Юридичні питання, які ставлять найчастіше
Чи потрібен проєкт для будівництва приватного будинку?
Для будинку класу СС1 будівельний паспорт видають на підставі ескізу, але повний проєкт усе одно варто замовити. Без конструктивних розрахунків бригада підбирає фундамент, перемички й перекриття «на око» — і це частіша причина тріщин, ніж погані матеріали.
Чи можна будувати будинок на дачній ділянці?
Так, на ділянці для індивідуального садівництва можна звести садовий чи дачний будинок класу СС1 за тією ж спрощеною процедурою. Щоб зареєструвати в ньому місце проживання, уточніть у ЦНАП вимоги громади до такого будинку й ділянки.
Що робити, якщо земля під ОСГ, а не під житлову забудову?
Спершу змінити цільове призначення на 02.01 — це розробка документації й місяці часу. Будувати до зміни призначення не варто: декларацію на такий будинок не зареєструють.
Чи треба оформлювати гараж і лазню окремо?
Господарські будівлі вносять до будівельного паспорта разом із будинком і оформлюють за тією ж процедурою. Якщо споруду вирішили звести пізніше, в паспорт вносять зміни до початку робіт.
Скільки часу займає оформлення документів?
Будівельний паспорт — орієнтовно 10 робочих днів, реєстрація декларації — до 10 робочих днів, право власності — до 5 робочих днів. Найбільше часу йде на проєктування й документи на землю.
