Усадка будинку перед оздобленням триває від кількох тижнів до двох років залежно від матеріалу стін: каркас із сухої деревини можна оздоблювати одразу, газоблок і цеглу — після одного опалювального сезону, профільований брус природної вологості — через 1–1,5 року, рубаний зруб — через 1,5–2 роки. Фундамент найбільше осідає в перший рік після завантаження стінами й дахом.

Слово «усадка» на будівництві означає три різні процеси, і бригади часто їх плутають. Фундамент осідає разом із ґрунтом під вагою будинку. Кам'яна кладка висихає і трохи скорочується. Дерево всихає поперек волокон і «сідає» на сантиметри. Від того, який процес головний саме у вашому будинку, залежить і строк очікування, і те, що можна робити, поки будинок стоїть.

Поспіх тут дорогий: тріщини по свіжій штукатурці, перекошені двері, лопнуті плитки на підлозі першого поверху. Але й зайвий рік простою — це гроші, особливо коли ви орендуєте житло. Нижче — як порахувати свій строк і як перевірити, що будинок уже стабілізувався.

Що саме «сідає»: фундамент, кладка чи дерево

Осідання фундаменту — це ущільнення ґрунту під підошвою після того, як на нього лягла вага стін, перекриттів і даху. Воно є в будь-якому будинку, і основна частина (до 70–80%) проходить у перші місяці після завершення коробки, решта — протягом року-двох. На піщаних ґрунтах процес швидший, на глинистих — повільніший і чутливіший до води.

Усадка кам'яної кладки — це висихання блоків і розчину. Газоблок виходить із заводу з вологістю 25–35% за масою, а в експлуатації тримає 4–6%. Поки вода виходить, блок трохи скорочується: для автоклавного газобетону це до 0,5 мм на метр. Здається дрібницею, але на стіні 10 м це до 5 мм — достатньо, щоб жорстка штукатурка пішла сіткою тріщин.

Усадка дерева — найбільша за величиною. Деревина природної вологості (25–40%) всихає до 12–15%, і стіна зі зрубу втрачає 5–7% висоти, тобто 12–18 см на поверх. Камерно-сушений профільований брус сідає на 1–2%, клеєний — менше ніж на 1%.

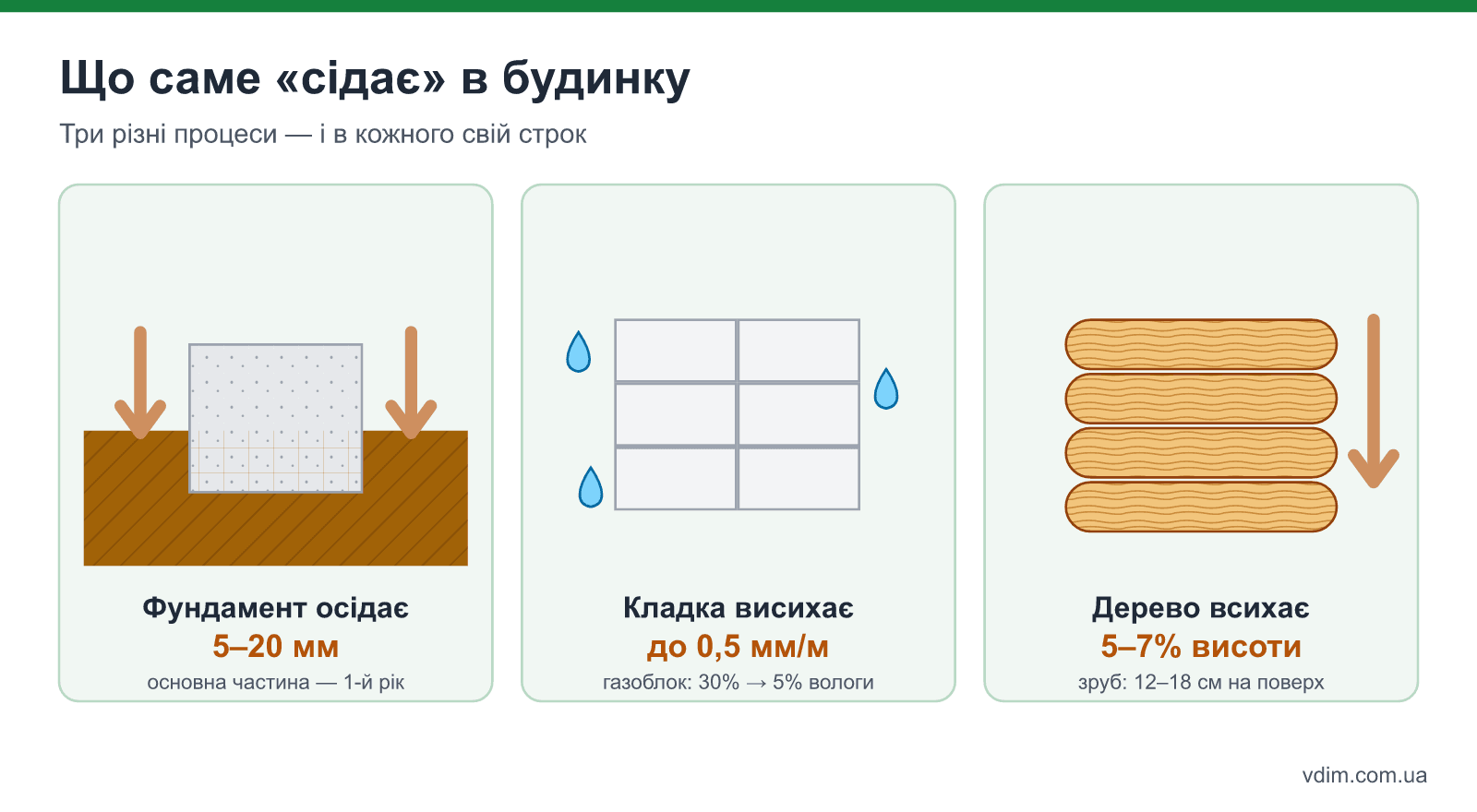

Три види усадки будинку: осідання фундаменту в ґрунт, висихання кам'яної кладки і всихання деревини поперек волокон

Скільки чекати усадку будинку: таблиця за матеріалом стін

Строк очікування усадки будинку визначає найповільніший процес у конкретному будинку. Для кам'яних стін — це висихання кладки і осідання фундаменту, для дерев'яних — всихання деревини. Таблиця нижче — орієнтир для будинку, зведеного в теплий сезон на правильно розрахованому фундаменті.

Матеріал стінВеличина усадкиВнутрішня штукатуркаФасадЧистове оздоблення
Газоблок D400–D500до 0,5 мм/мчерез 1–3 міс. після дахупісля опалювального сезонупісля висихання штукатурки
Керамічна цегла, керамоблокмінімальна, осідання фундаментучерез 1–2 міс.через 6–12 міс.одразу після штукатурки
Керамзитоблок, шлакоблок0,3–0,6 мм/мчерез 2–3 міс.після зимипісля висихання штукатурки
Каркас із сухої деревини1–3 мм на поверходразуодразуодразу
Брус камерного сушіння1–2% висотичерез 3–6 міс.через 6–12 міс.через 6–12 міс.
Брус природної вологості3–5% висотичерез 12 міс.через 12–18 міс.через 12–18 міс.
Зруб із колоди5–7% висотичерез 18–24 міс.через 18–24 міс.через 18–24 міс.

Строки — від завершення коробки з дахом. Для дерева — до встановлення вікон із обсадою та жорсткого оздоблення.

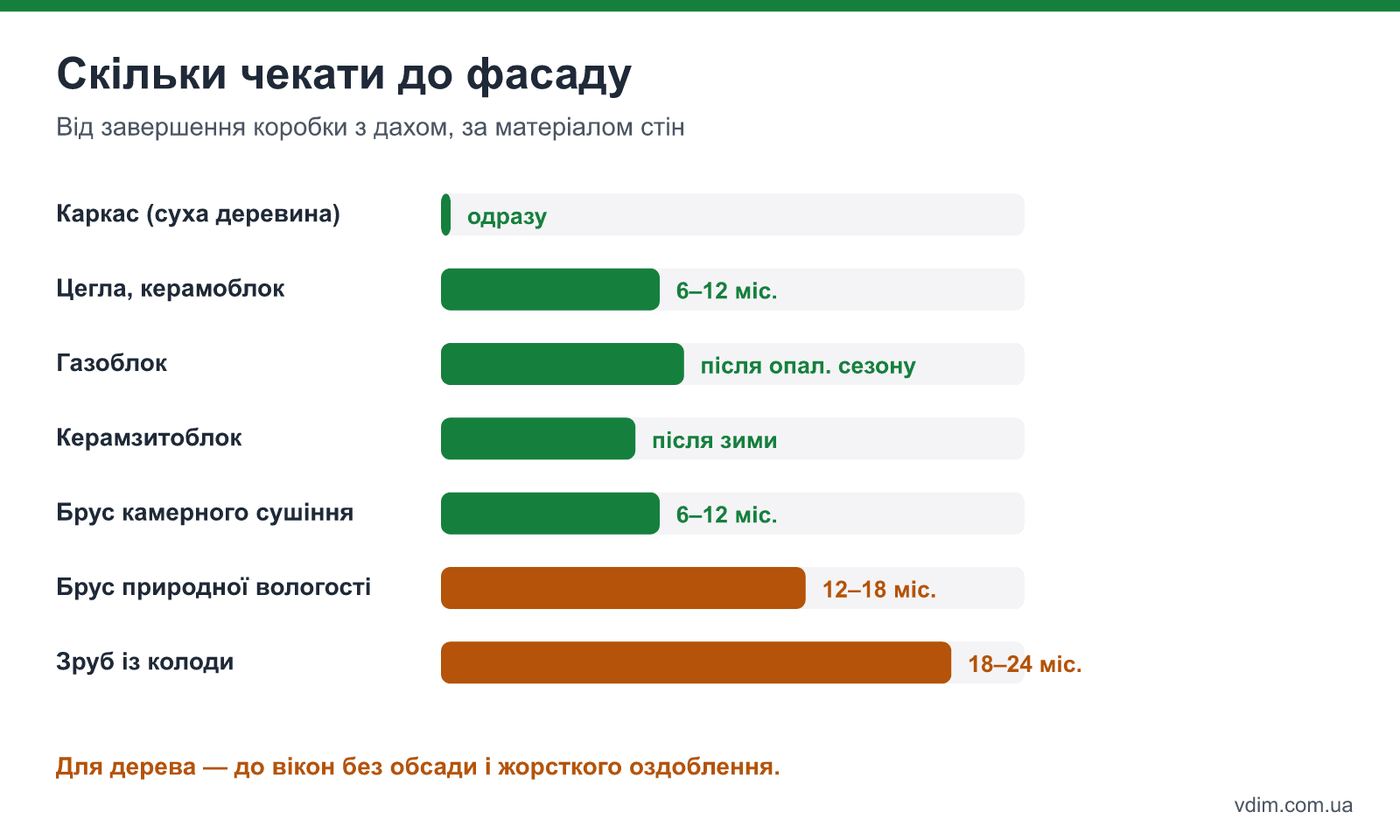

Строки усадки будинку до фасаду за матеріалом стін: від одразу для каркаса до 24 місяців для зрубу

Головна відмінність між кам'яними і дерев'яними будинками: у кам'яному будинку можна робити внутрішню штукатурку значно раніше за фасад, а в дерев'яному будь-яке жорстке оздоблення (гіпсокартон на стінах, плитка, вікна без компенсаційного зазору) доводиться відкладати, поки стіна не перестане сідати. Як вести роботи по газоблоку від кладки до фасаду — у статті будинок з газоблоку: технологія будівництва.

Чому газоблок спочатку штукатурять всередині, а фасад — потім

Газоблокова стіна висихає в обидва боки, але оздоблення закриває вологу з того боку, де його наклали. Якщо першим зробити щільний фасад — цементну штукатурку чи пінопласт, — вода з кладки піде всередину, і внутрішня гіпсова штукатурка місяцями лишатиметься вологою, а на відкосах і в кутах з'явиться цвіль.

Правильний порядок для газоблоку:

  1. Закрийте коробку дахом і встановіть вікна, щоб кладку не мочив дощ.
  2. Пройдіть один теплий сезон або опалювальний період із провітрюванням — блок віддає основну воду.
  3. Зробіть внутрішню штукатурку — гіпсову чи цементну, вона не заважає висиханню назовні.
  4. Дайте висохнути внутрішній штукатурці — 3–6 тижнів при 15–25 °C і провітрюванні; строки за товщиною шару — у статті скільки сохне штукатурка.
  5. Робіть фасад паропроникним матеріалом: мінеральна вата, мінеральна чи силікатна штукатурка.

Якщо фасад потрібен швидко, наприклад, будинок продається чи стоїть на видноті, його можна закрити вентфасадом на підсистемі з повітряним зазором: зазор продовжує сушити кладку, а облицювання захищає від дощу.

Як сезон і регіон зсувають строки

Ті самі 12 місяців очікування в Одесі і в Ужгороді — це різна кількість висихання. Кладка сохне, коли тепло і сухо, і майже не сохне при +5 °C і вологості повітря 85–90%, як буває в листопаді.

Практичні поправки для України:

  • Коробка закрита навесні або на початку літа — для газоблоку зазвичай вистачає одного літа з провітрюванням, внутрішню штукатурку роблять у вересні-жовтні, фасад — наступної весни.
  • Коробка закрита у вересні-жовтні — висихання до весни майже не буде, будинок зимує мокрим. Внутрішні роботи краще почати з опалюванням (хоча б тепловою гарматою), фасад — наступного літа. Що зробити, щоб коробка не постраждала за зиму, — у статті консервація будівництва на зиму.
  • Південь і степ (Одеська, Миколаївська, Херсонська області) — сухе спекотне літо пришвидшує висихання кладки, строки ближчі до нижньої межі.
  • Захід і Карпати (Закарпатська, Івано-Франківська, Львівська області) — більше опадів і вологе повітря; для газоблоку та дерева додавайте до строку 2–3 місяці.
  • Північ і центр — середні значення таблиці; головне — не накривати мокру кладку фасадом перед першою зимою.

Окремий випадок — глинистий ґрунт і високі ґрунтові води. Тут фундамент осідає повільніше і нерівномірніше, і навіть цегляний будинок варто витримати хоча б одну повну зиму з весною: саме навесні, коли ґрунт відтає і насичений водою, проявляються нерівномірні осідання.

Як перевірити, що усадка вже минула

Перевірка усадки будинку — це не «вистояв рік, значить можна», а кілька конкретних вимірювань. Їх роблять за 1–2 місяці до запланованого початку оздоблення, щоб встигнути побачити динаміку.

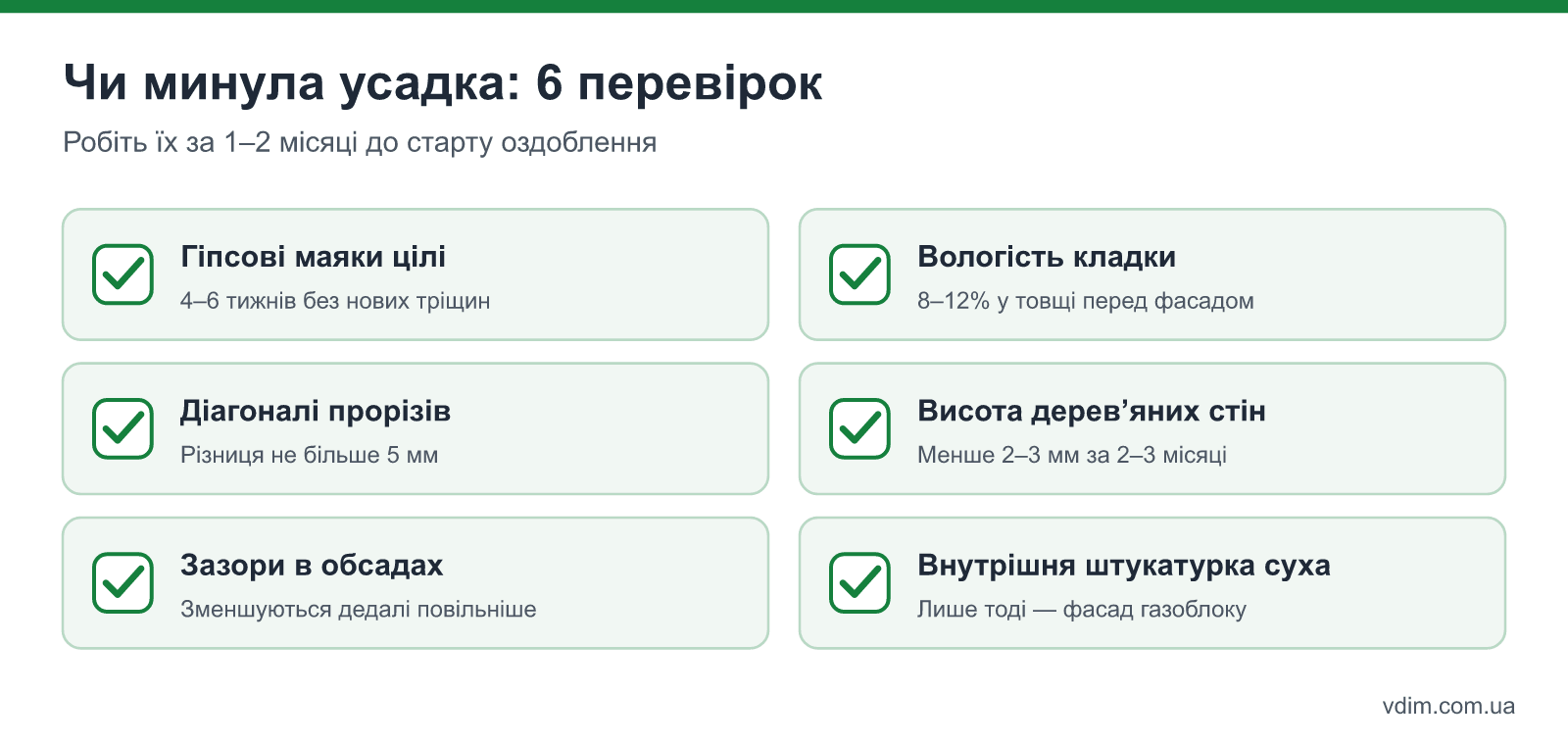

Чек-лист готовності будинку до оздоблення: гіпсові маяки, вологість кладки, діагоналі прорізів, зазори над вікнами дерев'яного будинку

Що перевірити:

  1. Поставте гіпсові маяки на тріщини. Смужка гіпсу 10×3 см через тріщину з датою. Якщо за 4–6 тижнів маяк не тріснув — тріщина стабільна, її можна розшити й армувати сіткою під штукатуркою. Якщо тріснув — осідання триває, і причину шукають у фундаменті; як оцінити небезпеку — у статті тріщина у фундаменті: що робити.
  2. Виміряйте вологість кладки. Вологомір для будматеріалів із режимом «газобетон» коштує недорого. Робочий орієнтир перед фасадом — 8–12% у товщі стіни; свіжий блок показує 25–35%.
  3. Проміряйте діагоналі віконних і дверних прорізів. Різниця понад 5 мм між діагоналями прорізу, якої не було після кладки, — ознака нерівномірного осідання.
  4. Для дерева — заміряйте висоту стін. Поставте риски на однакових відмітках у кутах і на стояках і порівнюйте раз на місяць. Якщо за 2–3 місяці стіна сіла менше ніж на 2–3 мм — основна усадка позаду.
  5. Перевірте зазори в обсадах. У дерев'яному будинку компенсаційний зазор над вікнами і дверима (5–7 см для зрубу) має зменшуватися дедалі повільніше.

Що можна робити, поки будинок стоїть

Очікування усадки не означає простою на будмайданчику. Більша частина робіт не боїться ні осідання, ні висихання — їх якраз зручно робити в цей час.

Можна:

  • Покрівля, водостоки, вікна в кам'яному будинку. Вікна в газоблоці ставлять на ПСУЛ-стрічку і монтажну піну, які компенсують міліметрові рухи.
  • Розведення електрики і слабкострумових ліній. Кабелі в гофрі по стінах і стелі не бояться усадки.
  • Чорнове водопостачання, каналізація, опалення. Труби проходять крізь стіни в гільзах — тоді рух стіни не ламає трубу.
  • Відмостка і дренаж. Чим раніше вода піде від фундаменту, тим швидше висохне кладка і тим рівномірніше осяде ґрунт.

Краще почекати:

  • Стяжка підлоги на першому поверсі. Сама вона не залежить від усадки стін, але додає в будинок 50–80 літрів води на кожен квадратний метр — це сповільнює висихання кладки.
  • Плитка на стінах і великоформатний керамограніт. Жорстке облицювання на основі, що рухається, тріскається першою.
  • Гіпсокартон на стінах дерев'яного будинку — тільки на плаваючому кріпленні з вертикальним зазором.

Де поспіх коштує найдорожче

Більшість проблем через неврахування усадки проявляються не відразу, а через 4–8 місяців — коли бригада вже отримала гроші і пішла. Ось типові випадки з наслідками.

Зруб, у якому вікна поставили без обсади. За першу зиму стіна сіла на 6–8 см, верхня частина зрубу лягла на віконні рами. Склопакети лопнули, рами повело, вікна довелося демонтувати. Обсада (окоско) з компенсаційним зазором 5–7 см коштує дешевше за одне вікно.

Газоблок, оштукатурений цементом зовні в жовтні. Мокра кладка зимувала під щільною штукатуркою, волога пішла всередину. Навесні — темні плями у кутах, облущена фарба на відкосах, а на фасаді — сітка тріщин по швах кладки.

Цегляний будинок на глині, плитка на підлозі через два місяці після даху. Навесні одна частина фундаменту осіла на 8–10 мм більше за іншу. По підлозі першого поверху пішла діагональна тріщина через 4–5 плиток. Виправити — тільки перекласти ділянку після стабілізації.

Брус природної вологості, обшитий гіпсокартоном жорстко до стіни. Брус усихав і крутився, листи ГКЛ тріснули по швах. Під брус гіпсокартон монтують на ковзні кріплення або на каркас із вертикальним зазором 3–5 см під стелею.

Часті запитання про усадку будинку

Чи можна штукатурити газоблок одразу після кладки, якщо будинок продається?

Технічно можна, але гарантувати відсутність тріщин уже ніхто не зможе. Якщо фасад потрібен негайно, безпечніше закрити стіни вентфасадом на підсистемі або паропроникною мінеральною штукатуркою з армуванням сіткою по всій площі, а внутрішні роботи відкласти до висихання кладки.

Скільки сідає будинок із клеєного бруса?

Клеєний брус сідає менше ніж на 1% висоти, тобто до 2–3 см на поверх, і основна частина проходить за перші 3–6 місяців. Оздоблення робити можна раніше, ніж у масиві, але вікна і двері все одно ставлять в обсаду з невеликим зазором.

Чи прискорює опалення висихання кладки взимку?

Так, якщо разом з опаленням є провітрювання. Тепло піднімає випаровування, але без притоку сухого повітря волога просто конденсується на холодних вікнах і стелі. Достатньо тримати 12–15 °C і кілька разів на день відкривати вікна на 10–15 хвилин.
