Ремонт квартири починають з паперу, а не з перфоратора. Спершу роблять обміри й план меблів, від них — план розеток, світла й сантехніки, потім кошторис із резервом 15–20% і закупівлю матеріалів з довгою поставкою. Після цього роботи йдуть у незмінному порядку: демонтаж, перегородки й вікна, електрика й сантехніка, штукатурка, стяжка, плитка й шпаклювання, чистове оздоблення, двері й меблі. Капітальний ремонт квартири 40–50 м² займає 3–5 місяців.
Найдорожчі помилки ремонту роблять не майстри, а власники, які «почали з кухні, а там подивимось». Через місяць з'ясовується, що розетки опинилися за шафою, під ванну не виведена каналізація потрібного діаметра, а ламінат лежить на невисохлій стяжці. Виправити кожну з цих помилок можна лише демонтажем. Нижче — що вирішити до початку робіт, які креслення потрібні навіть без дизайнера, скільки часу займе ваш ремонт і чому порядок етапів не можна переставляти.
Рішення перше: який ремонт вам потрібен

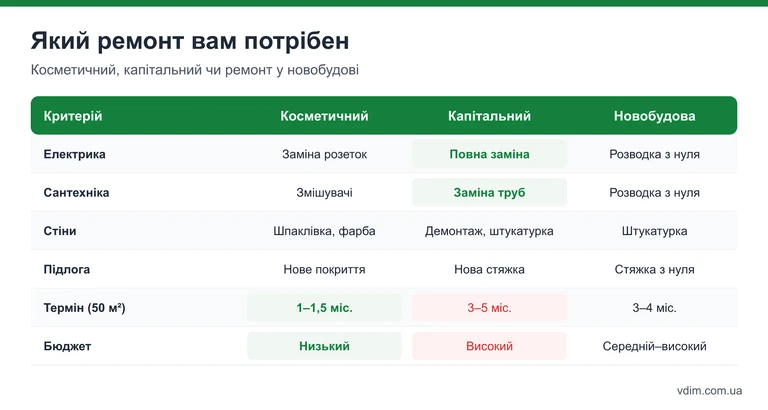

Тип ремонту визначає все інше — бюджет, строки, обсяг демонтажу. Головне питання — чи можна залишити старі мережі.

- Косметичний — фарба чи шпалери, нове підлогове покриття, заміна розеток і змішувачів. Мережі й стяжку не чіпають. Підходить, якщо проводка мідна й не старша за 15–20 років, а труби пластикові.
- Капітальний — демонтаж до бетону чи цегли, нові електрика й сантехніка, штукатурка, стяжка, часто перепланування. Без варіантів для квартир з алюмінієвою проводкою й сталевими трубами.
- Новобудова — демонтувати майже нічого, але мережі розводять з нуля, а стіни й підлогу вирівнюють. Будинок 1–2 роки дає усадку, тому на стиках різних матеріалів особливо важливі армувальна сітка й еластичні шви.
«Косметика» поверх старої проводки й труб — найдорожча економія. Через 2–3 роки свіжий ремонт розкривають заради аварійної заміни.
Креслення, без яких не варто починати
Дизайн-проєкт замовляти не обов'язково. Але шість аркушів потрібні будь-якому ремонту — їх можна намалювати самому на основі обмірів.
| Аркуш | Що на ньому | Кому потрібен |
|---|---|---|
| Обмірний план | Стіни, прорізи, висоти, стояки, вентканали, щит | Усім — це основа |

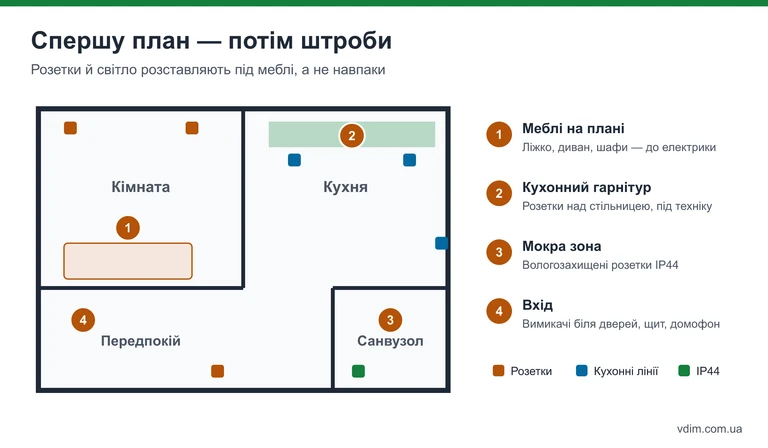

| План меблів | Ліжко, диван, телевізор, шафи, кухня, пральна машина | Вам і електрику |
| План електрики | Розетки, вимикачі, світильники, окремі лінії на плиту, духовку, пральну машину, бойлер, кондиціонери | Електрику |
| План сантехніки | Прилади, висоти виводів, ухили каналізації | Сантехніку |
| Розгортки плитки | Санвузол і кухонний фартух з розкладкою | Плиточнику |
| Специфікація | Матеріали, кількість, марки | Для закупівлі й кошторису |

Золоте правило — спершу меблі, потім розетки. Розетка за шафою-купе марна, а подовжувач через усю кімнату видає погане планування. Якщо в плані є перенесення стін, кухні чи санвузла, перевірте обмеження до того, як щось ламати. Про них розповідає стаття перепланування квартири.
Кошторис, бригада, закупівля
Кошторис складають по етапах: демонтаж, стіни, електрика, сантехніка, штукатурка, стяжка, плитка, чистове оздоблення, двері, сантехприлади, освітлення. Окремим рядком іде логістика: вивезення сміття, доставка, підйом, прибирання. Резерв у старому фонді — 15–20%, бо під штукатуркою часто знаходяться сюрпризи. Орієнтовні ціни робіт і структуру бюджету розібрано в статті скільки коштує ремонт квартири.
- Бригади порівнюють за однаковим переліком робіт з обсягами, а не за «ціною за метр».
- У договорі фіксують етапи, строки й оплату за прийнятий етап, а не аванс за весь ремонт.
- Плитку, двері, кухню й вікна замовляють заздалегідь: поставка 3–8 тижнів, а бригада не має простоювати.
- Сусідів і ОСББ попереджають наперед і дізнаються правила: години шумних робіт, користування ліфтом, місце для контейнера.
Скільки триватиме ваш ремонт
Строк ремонту складається з роботи й чекання. Чекання — це висихання штукатурки й стяжки, і його не скоротити без ризику для результату. Калькулятор дає орієнтир для однієї бригади.
Тривалість ремонту
Включно з проєктом і закупівлею: 3 тижні для капітального ремонту, 1 — для косметичного. Не враховує очікування меблів і кухні на замовлення.
Квартира 45 м² з капітальним ремонтом і стяжкою 5 см виходить близько 16 тижнів, тобто 3,6 місяця. Майже півтора місяця з них — висихання штукатурки й стяжки. Якщо працювати строго послідовно, ремонт розтягнеться до 20 тижнів. Тому досвідчені бригади поки в одній кімнаті сохне стяжка, шпаклюють стіни в іншій.
Порядок робіт: від брудного до чистого

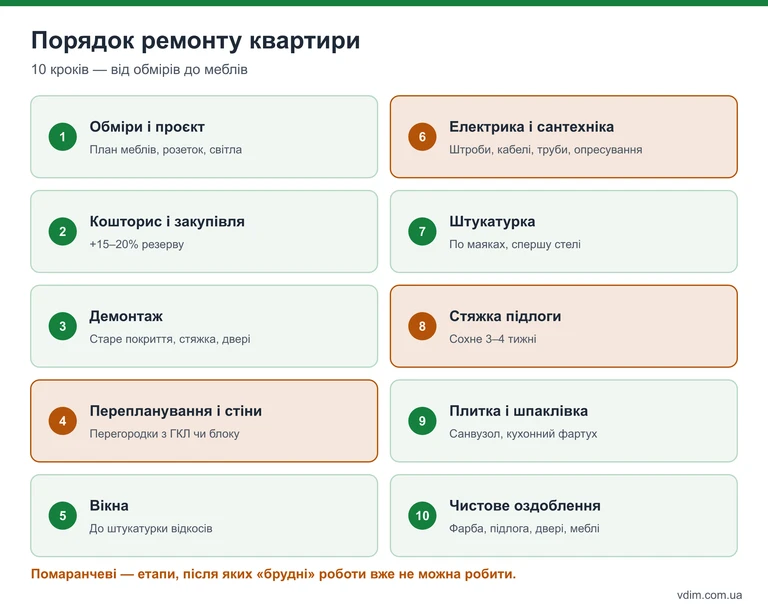

Логіка порядку проста: спершу все, що буде сховано в стінах і під підлогою, потім мокрі процеси згори вниз, потім чистове. Кожен наступний етап не повинен псувати попередній.

Демонтаж. Прибирають старі покриття, тріснуту чи «бухтячу» стяжку, шпалери, відшаровану штукатурку, плитку, стару проводку, металеві труби (після погодження відключення стояків), двері й антресолі. Після демонтажу видно реальний стан стін — саме тоді уточнюють кошторис штукатурки й стяжки.
Перегородки й вікна. Нові перегородки зводять з гіпсокартону, газоблоку чи пазогребневих плит. Вікна міняють до штукатурки: укоси штукатурять разом зі стінами, а пил від демонтажу старих рам не осідає на свіжому оздобленні.
Мережі. Штроби, кабелі, підрозетники, щит з автоматами й ПЗВ — докладно в статті заміна електропроводки в квартирі. Сантехніка: стояки разом з ОСББ, розведення води й каналізації, інсталяції, виводи. Траси фреону й дренажу кондиціонерів кладуть зараз, бо після штукатурки знадобляться короби. Водопровід опресовують, а всі стіни з мережами фотографують з рулеткою.
Мокрі процеси згори вниз. Спершу стелі, потім стіни, потім підлога. У кімнатах беруть гіпсову штукатурку, у санвузлі — цементну (технологія описана в статті штукатурка стін по маяках). Стяжку роблять після штукатурки, щоб розчин зі стін не сипався на готову підлогу (див. стяжка підлоги своїми руками). Гіпсова штукатурка сохне 7–14 днів, стяжка 5 см — близько місяця. Обігрівачі й протяги не прискорюють сушіння, а дають тріщини.
Чистове. Гідроізоляція й плитка в санвузлі, фартух на кухні. Далі шпаклювання, шліфування, ґрунтування, стелі, фарбування чи шпалери. Потім підлога — порівняння покриттів наведено в статті ламінат чи вінілова підлога. Наостанок двері, плінтуси, розетки й вимикачі, сантехприлади.
Меблі й кухня. Їх заміряють і замовляють після чистового оздоблення, коли відомі точні розміри.
Якщо квартира в новобудові
Ремонт у новобудові без оздоблення йде за тим самим порядком, але з кількома особливостями, які на вторинці не трапляються.
- Перевірте, що вам здали. До початку робіт пройдіть квартиру з рівнем і рулеткою: перепади стін і підлоги, вертикальність прорізів, стан вікон і стояків, тиск у трубах. Дефекти, зафіксовані в акті з забудовником, виправляє він, а не ви.
- Дочекайтеся підключення. Постійне електропостачання й опалення часто вмикають через кілька місяців після здачі. Штукатурка й стяжка без опалення взимку сохнуть удвічі довше.
- Не прив'язуйтеся до розводки забудовника. Кілька розеток «для галочки» і щит без окремих ліній майже завжди переробляють під свій план меблів.
- Закладайте усадку. Перший рік будинок осідає: на стиках бетону й блоку кладуть армувальну сітку, а між стелею й стінами залишають деформаційний шов або використовують натяжну стелю.
- Шумні роботи — за графіком. У новому будинку ремонт роблять усі сусіди одночасно, і ОСББ чи управитель часто вводять суворі години для перфоратора.
Помилки, закладені на старті

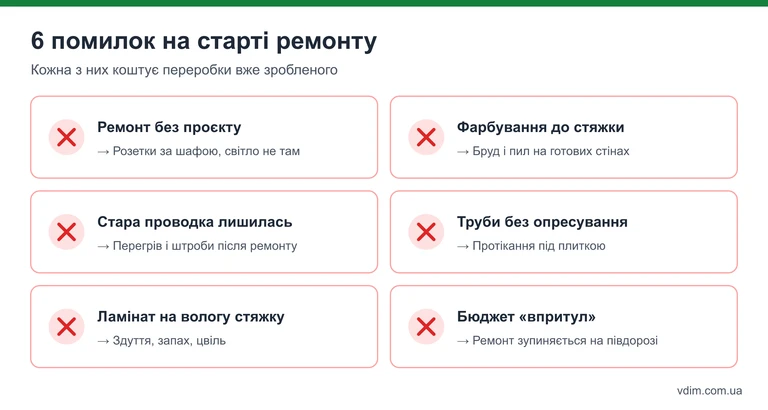

Більшість переробок у ремонті спричинені рішеннями першого тижня. Виявляються вони вже після чистового оздоблення, тому коштують найдорожче.

| Помилка | Чим обертається |
|---|---|
| Немає плану меблів | Розетки й світло не там, де потрібно, подовжувачі |
| Порушена послідовність | Фарбування до стяжки, шпаклювання до заміни вікон — переробка |
| Стара проводка під новою штукатуркою | Аварійна заміна через кілька років |
| Труби без опресування | Протікання, яке першими помічають сусіди знизу |
| Недосушені мокрі шари | Плитка відшаровується, ламінат здувається |
| Бюджет без резерву | Ремонт зупиняється на найдорожчому етапі |
Часті запитання
З якої кімнати почати ремонт?
При капітальному ремонті починають не з кімнати, а з етапу: демонтаж, мережі, штукатурку й стяжку роблять одразу по всій квартирі. Якщо ремонт іде по кімнатах, починають з найдальшої від входу, щоб не носити матеріали через уже готові приміщення.
Що робити першим — стіни чи підлогу?
Стіни. Штукатурка й шпаклювання бруднять і пошкоджують підлогу, тому стяжку роблять після штукатурки, а чистове покриття підлоги — після фарбування стін.
Чи потрібно погоджувати ремонт?
Косметичний і капітальний ремонт без перепланування погоджувати не потрібно. Перенесення стін, об'єднання кухні з кімнатою чи переміщення мокрих зон потребують проєкту й оформлення. Втручання в несучі конструкції без проєкту заборонене.
Чи можна жити в квартирі під час ремонту?
Під час демонтажу, штроблення й шліфування — дуже некомфортно й шкідливо через пил. Якщо є можливість, виїжджайте хоча б на перші 1,5–2 місяці капітального ремонту.
