Заливати фундамент восени можна, поки середня добова температура тримається вище +5 °C і до стійких морозів лишається щонайменше 2–3 тижні. За цей час бетон без прогріву встигає набрати 50% міцності — межу, після якої замерзання йому вже не шкодить. При +5 °C на це йде близько тижня, при 0 °C — понад 10 днів, а при мінусі гідратація майже зупиняється.

Осінь здається найкращим часом для фундаменту: бригади звільняються, бетон дешевшає, ґрунт сухий після літа. Але в жовтні та листопаді все вирішує не марка бетону, а календар. Свіжий бетон, який замерз раніше, ніж набрав міцність, втрачає її частину назавжди: вода в порах перетворюється на лід, розширюється приблизно на 9% і рве ще слабку структуру цементного каменю. Зовні фундамент виглядає нормально, а навесні з поверхні сиплеться пісок і відшаровуються кути.

Нижче — скільки днів бетон набирає міцність при осінніх температурах, як порахувати строки для своєї погоди, чим укрити стрічку чи плиту і до яких дат реально встигнути в різних регіонах.

Чому холод небезпечний саме для свіжого бетону?

Бетон твердне не тому, що висихає, а тому, що цемент вступає в хімічну реакцію з водою — гідратацію. Швидкість цієї реакції прямо залежить від температури: при +20 °C вона йде у штатному темпі, при +10 °C — приблизно на третину повільніше, при +5 °C — удвічі повільніше, а близько −10 °C зупиняється зовсім.

Звідси два різні ризики:

  • Повільний набір міцності — при +3…+8 °C бетон твердне, але до опалубки, кладки й навантаження доводиться чекати вдвічі-втричі довше, ніж улітку.
  • Раннє заморожування — якщо вода в порах замерзла до того, як бетон набрав критичну міцність, лід руйнує зв'язки між зернами цементного каменю. Після відтавання гідратація відновлюється, але втрачені 10–30% міцності не повертаються.

Критична міцність — це частка проєктної міцності, після якої замерзання вже не шкодить бетону. Для бетонів, що йдуть на фундаменти приватних будинків (М200–М350, класи С16/20–С25/30), за нормами зимового бетонування її приймають на рівні 40–50% проєктної. На практиці для приватного будівництва орієнтуються на 50%: це простіше контролювати і дає запас.

Вода в бетоні замерзає не при 0 °C, а при −1…−3 °C, бо в ній розчинені солі. Тому одна легка нічна заморозка на поверхні не катастрофа, якщо стрічка вкрита. Небезпечні кілька днів поспіль із мінусом вночі на непокритому бетоні віком до тижня.

Скільки днів бетон набирає міцність при +5, +10 і +15 °C?

Час набору міцності скорочується зі зростанням температури майже лінійно. Таблиця нижче показує, через скільки днів бетон на звичайному портландцементі (без прискорювачів і прогріву) досягає трьох важливих рубежів залежно від середньої температури самого бетону.

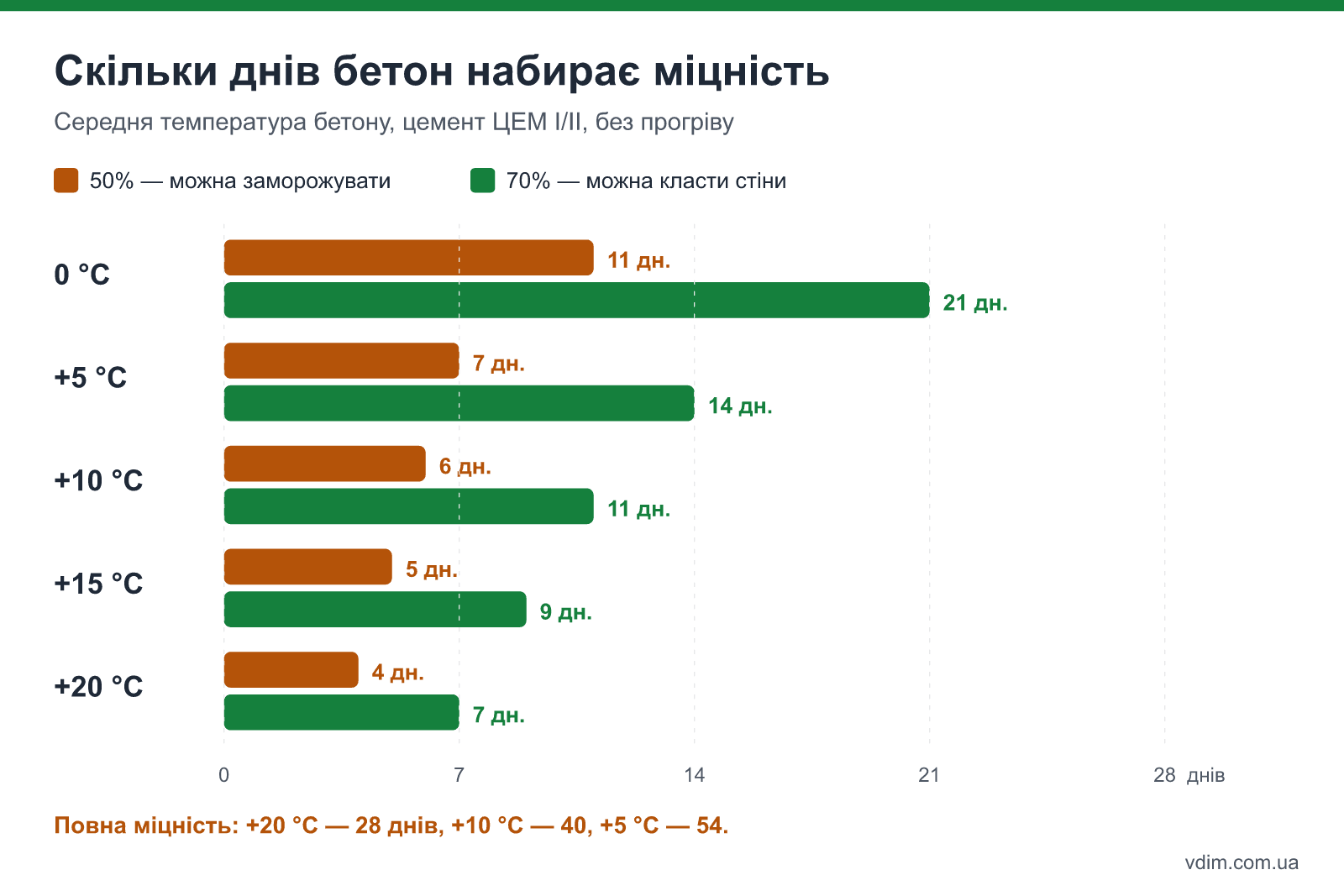

Графік набору міцності бетону: дні до 50%, 70% і 100% проєктної міцності при середній температурі 0, +5, +10, +15 і +20 °C

Середня температура бетону50% — можна заморожувати70% — можна класти стіни100% — повне навантаження
0 °C11 днів21 деньпонад 2 місяці
+5 °C7 днів14 днів≈ 54 дні
+10 °C6 днів11 днів≈ 40 днів
+15 °C5 днів9 днів≈ 32 дні
+20 °C4 дні7 днів≈ 28 днів

Цифри розраховані за методом еквівалентного віку і є оцінкою для цементу ЦЕМ I та ЦЕМ II класу 42,5. Шлакопортландцемент (ЦЕМ III) у холоді твердне ще повільніше — до таких строків додайте 30–50%. Точні дані для конкретної суміші дає лабораторія бетонного заводу: у паспорті на бетон є крива набору міцності.

Головне, що видно з таблиці: у жовтні при +8…+10 °C до кладки чекають не тиждень, а півтора-два, а повну міцність стрічка набере вже взимку чи навесні. Це нормально — навантажувати фундамент перекриттями й дахом у листопаді все одно ніхто не буде. Важливо лише встигнути до 50% раніше, ніж прийдуть морози.

Порахуйте строки для своєї погоди

Порахувати строки найпростіше від середньодобової температури повітря на тиждень після заливки — її видно в будь-якому прогнозі погоди. Бетон у масиві зазвичай на кілька градусів тепліший за повітря: цемент при гідратації виділяє тепло, а укриття його утримує. Калькулятор враховує це надбавкою за тип укриття.

Оберіть, який рубіж вам потрібен: 50% — щоб спокійно пережити перші морози, 70% — щоб почати кладку стін, 100% — щоб давати повне навантаження. Калькулятор покаже температуру, з якою реально твердне бетон, кількість днів до обраного рубежу і міцність на сьомий та двадцять восьмий дні.

Калькулятор

Скільки днів чекати після заливки

Температура бетону10 °C
Днів до обраного рубежу11 дн.
Міцність на 7-й день59 %
Міцність на 28-й день94 %

Оцінка для бетону на портландцементі ЦЕМ I/II без протиморозних добавок. Якщо прогноз обіцяє мінус раніше, ніж бетон набере 50%, потрібен прогрів або перенесення заливки.

Для типового жовтневого тижня з середньою температурою +8 °C і бетоном під плівкою калькулятор дає близько +10 °C у масиві. До 70% міцності треба 11 днів, на сьомий день бетон має близько 59%, а на 28-й — близько 94% проєктної міцності. Якщо ту саму стрічку вкрити ще й утеплювачем, строк до кладки скорочується до 9 днів.

До яких дат встигнути: регіони України

Останню безпечну дату заливки визначає перехід середньої добової температури через 0 °C. До нього бетон має набрати хоча б 50% міцності, тобто заливку треба завершити за 2–3 тижні до стійкого мінуса. У різних регіонах України ця межа розходиться на місяць.

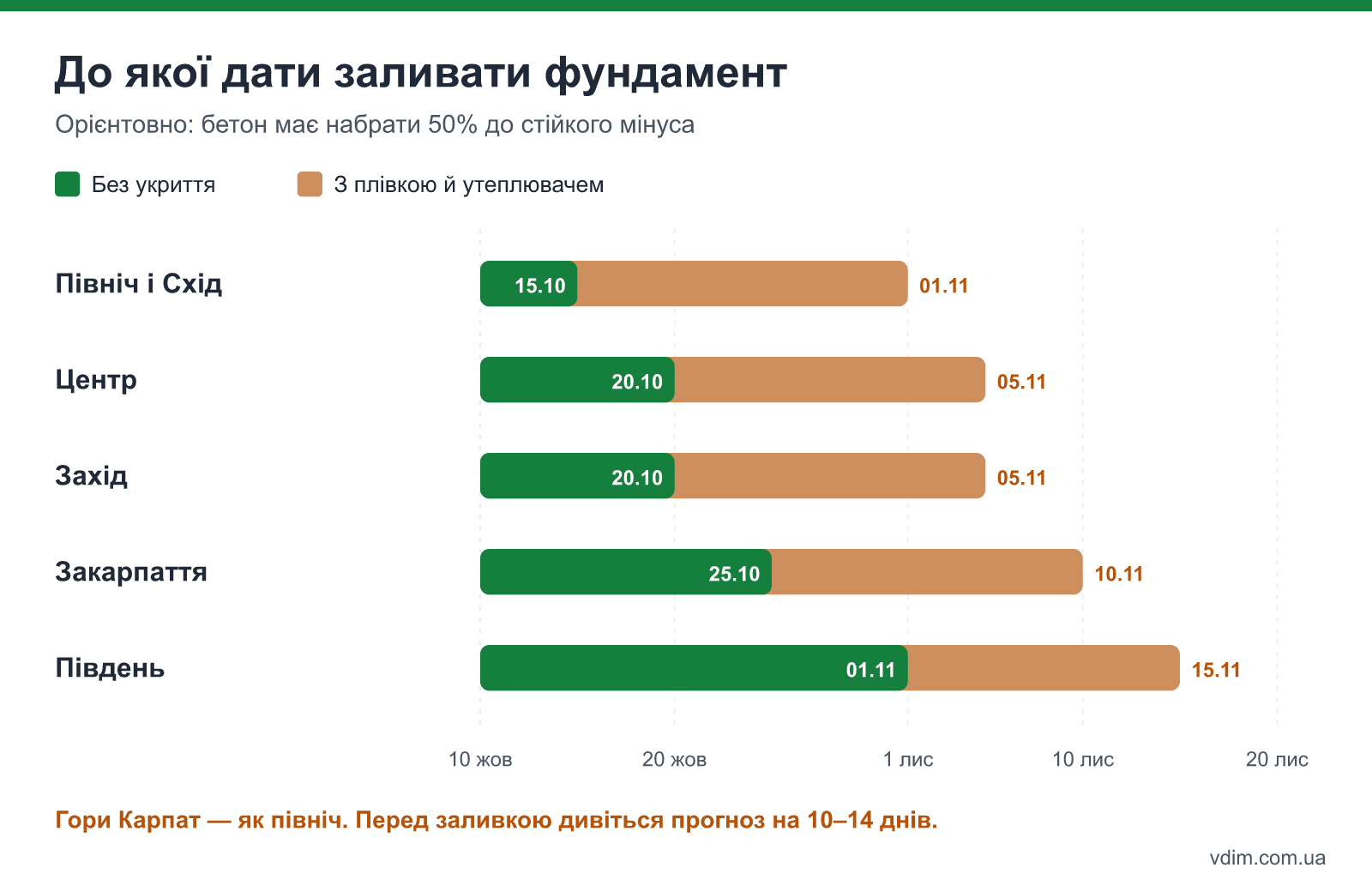

Шкала за регіонами України: орієнтовні останні дати заливки фундаменту без прогріву і з укриттям — від 15 жовтня на північному сході до 15 листопада на півдні

РегіонСередня t° жовтняСередня t° листопадаБез укриття — доЗ плівкою й утеплювачем — до
Північ і Схід (Чернігів, Суми, Харків)+7…+8 °C+1…+2 °C15 жовтня1 листопада
Центр (Київ, Житомир, Полтава, Вінниця)+8…+9 °C+2…+3 °C20 жовтня5 листопада
Захід (Львів, Тернопіль, Рівне)+8…+9 °C+3…+4 °C20 жовтня5 листопада
Південь (Одеса, Миколаїв, Запоріжжя)+11…+12 °C+5…+7 °C1 листопада15 листопада
Закарпаття (низовина)+10…+11 °C+4…+5 °C25 жовтня10 листопада

Дати в таблиці орієнтовні: вони спираються на кліматичні середні значення, а осінь щороку різна. Перед замовленням бетону відкрийте прогноз на 10–14 днів. Якщо в ньому є дві-три ночі поспіль із −3 °C і нижче в перший тиждень після заливки, без прогріву краще перенести роботи на весну або замовити бетон із протиморозною добавкою.

Окремий випадок — гори й передгір'я Карпат. Там перші стійкі заморозки приходять на 2–3 тижні раніше, ніж у Львові чи Ужгороді, тож орієнтуйтеся на дати північного регіону.

Як укрити фундамент після заливки в холод

Укриття потрібне не лише проти морозу, а й щоб зберегти тепло, яке виділяє сам цемент. У перші три доби гідратація йде найактивніше: масивна стрічка чи плита нагрівається на 5–10 °C вище за повітря, якщо це тепло не здуває вітер. Тому навіть проста плівка помітно пришвидшує набір міцності.

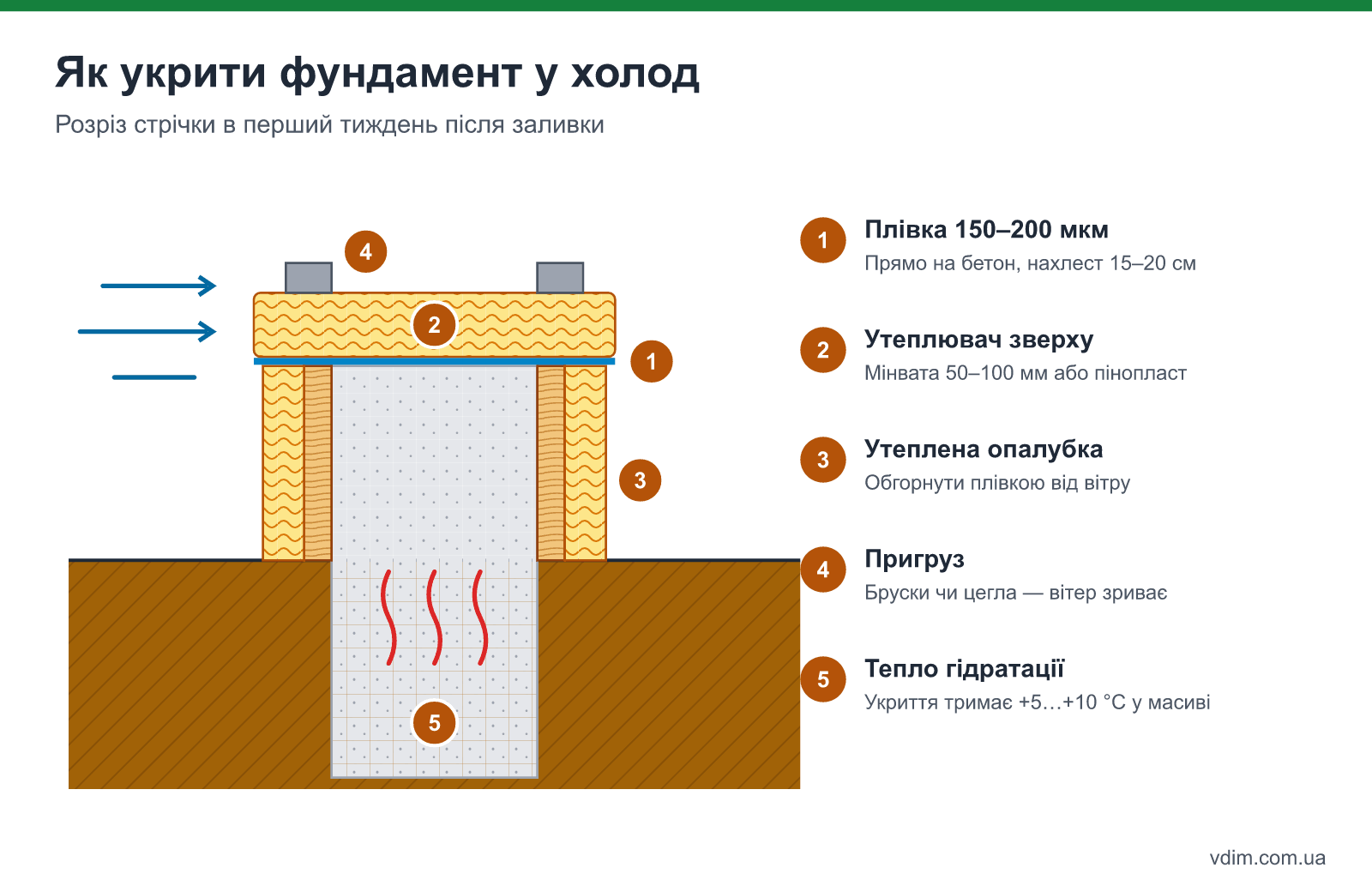

Схема утеплення свіжого фундаменту: плівка на бетоні, утеплювач зверху, засипка пазух і укриття опалубки

Порядок укриття для стрічки чи плити в жовтні–листопаді:

  1. Підготуйте матеріали до приїзду міксера — плівку 150–200 мкм, мінвату в рулонах чи старі ковдри, пінопласт або XPS для плити, бруски чи цеглу для притиску. Шукати їх після заливки вже пізно.
  2. Вкрийте відкриту поверхню плівкою одразу після вібрування — бетон не має вивітрюватися й віддавати тепло. Плівку кладіть прямо на бетон із нахлестом 15–20 см.
  3. Покладіть утеплювач поверх плівки — шар мінвати 50–100 мм чи листи пінопласту. Для плити це обов'язково, бо вона має велику площу охолодження.
  4. Укрийте опалубку зовні — дерев'яні щити самі по собі непогано тримають тепло, але на вітрі їх варто обгорнути плівкою. Металеву опалубку утеплюють обов'язково.
  5. Притисніть укриття — вітер у листопаді зриває плівку за ніч, і бетон залишається відкритим саме тоді, коли температура падає.
  6. Не поливайте бетон водою — у холод вологи вистачає, а мокра поверхня першою замерзає. Поливають лише при +15 °C і вище.
  7. Тримайте укриття до 50–70% міцності — за таблицею вище це від тижня до трьох залежно від погоди.

Розпалубку в холод теж відкладають: бокові щити стрічки знімають не раніше, ніж бетон набере 50% міцності, а не через 3 дні, як улітку. Ранній демонтаж залишає молодий бетон без захисту від вітру саме тоді, коли він найвразливіший.

Протиморозні добавки і прогрів: коли вони виправдані

Протиморозна добавка — це хімічний компонент бетонної суміші, який знижує температуру замерзання води в порах і дозволяє цементу твердіти при мінусі. Найпоширеніші в Україні — на основі нітрату кальцію, форміату натрію й комплексні суперпластифікатори з протиморозним ефектом. Добавку вводить бетонний завод, у мішку на ділянці її не змішують.

Добавки працюють у діапазоні, вказаному виробником, — зазвичай до −10…−15 °C. Але при мінусі бетон із добавкою все одно твердне в 3–5 разів повільніше, ніж улітку, тому вкривати його однаково потрібно. Добавка рятує від руйнування, а не робить мороз нешкідливим.

СпосібКоли доречнийЩо коштуєРизики
Плівка без утепленняПрогноз +5 °C і вище вдень і вночіМінімальноДостатньо лише в теплу осінь
Плівка + утеплювачНочі до 0…−3 °CУтеплювач можна потім використати на цокольВітер зриває укриття
Протиморозна добавкаНочі до −10 °C, роботи не можна перенести+5–10% до ціни бетонуВисоли на поверхні, корозія арматури від хлоридів
Прогрівальний дрітСтійкий мінус, плита чи складний фундаментДріт, трансформатор, електроенергіяПересушування біля дроту без контролю температури
Тепляк із теплогарматоюСтійкий мінус, невеликий об'ємОренда гармати, паливоЧадний газ, пожежна небезпека

Добавки на основі хлоридів (хлористий кальцій, хлористий натрій) для армованого фундаменту не підходять: хлориди провокують корозію арматури. Запитайте на заводі, яку саме добавку вводять, і попросіть паспорт суміші, де вона вказана. Чим відрізняються марки бетону і яку замовляти під стрічку чи плиту, розібрано в статті яку марку бетону обрати.

Прогрів і тепляки — рішення для професійних бригад із досвідом зимового бетонування. Для приватного будинку восени зазвичай вистачає правильно обраної дати, плівки з утеплювачем і, якщо прогноз ризикований, протиморозної добавки.

Як перевірити, що бетон пережив заморозки

Підозрювати пошкодження морозом варто, якщо бетон віком до 7–10 днів пережив кілька ночей із мінусом без укриття. Перевірку роблять не одразу, а через 2–3 тижні після відтавання: до цього поверхня може бути просто вологою.

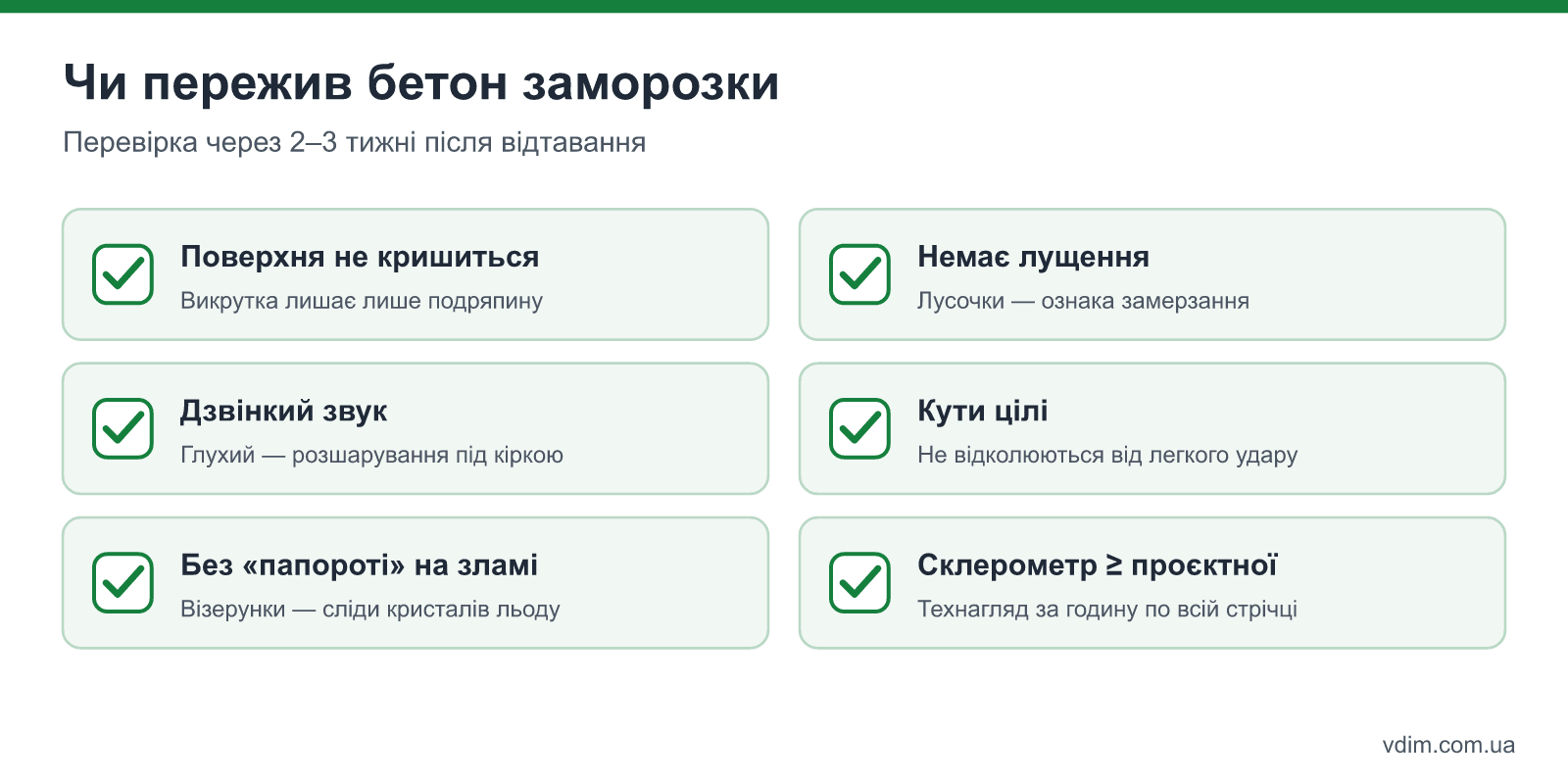

Чек-лист перевірки фундаменту після заморозків: звук, поверхня, кути, лущення, відбиток молотка, лабораторія

Ознаки, що бетон пошкоджений:

  • Поверхня кришиться під нігтем чи викруткою — верхні 1–2 см втратили зв'язок.
  • Лущення пластинками — тонкі лусочки бетону відходять від поверхні, особливо на горизонтальних гранях.
  • Сліди кристалів льоду — на свіжому зламі видно «папоротеві» візерунки.
  • Глухий звук при простукуванні — під щільною кіркою пустоти або розшарування.
  • Кути відколюються від легкого удару — у здорового бетону віком 28 днів так не буває.

Якщо є сумнів, найнадійніше — склерометр (молоток Шмідта): лабораторія чи технагляд за одну годину пройдуться по стрічці й покажуть фактичну міцність у кількох точках. Це коштує в рази менше, ніж наслідки кладки на слабкому фундаменті. Пошкоджений лише поверхневий шар 1–2 см зазвичай зачищають і відновлюють ремонтним складом. Якщо ж міцність знижена в масиві, рішення приймає конструктор: від підсилення обойми до демонтажу ділянки.

Що робити з фундаментом, залитим пізно восени

Фундамент, залитий у другій половині жовтня чи в листопаді, найчастіше зимує без стін. Це нормально, якщо він встиг набрати міцність і захищений від води й промерзання ґрунту під підошвою. Стрічку на пучинистому ґрунті, яка простояла зиму без навантаження й утеплення, сили морозного пучення можуть підняти нерівномірно.

Що варто встигнути до зими:

  • Гідроізоляцію і засипку пазух — як тільки бетон набрав 50–70% міцності. Засипка піском чи ПГС із трамбуванням захищає бічні грані від пучення. Матеріали й порядок робіт — у статті гідроізоляція фундаменту.
  • Утеплення цоколю і вимощення — якщо будете утеплювати фундамент XPS, зробіть це до морозів: утеплений контур не дає ґрунту промерзнути під підошвою. Як підібрати товщину, описано в статті утеплення фундаменту і цоколю.
  • Укриття верху стрічки — щоб у неї не затікала вода, яка взимку замерзає у випусках арматури й порах.

Як підготувати до зими не лише фундамент, а й решту об'єкта, детально розібрано в статті консервація будівництва на зиму. Повний порядок робіт із самою стрічкою — від розбивки до заливки — у статті стрічковий фундамент своїми руками.

Що ще питають про осіннє бетонування

Чи можна заливати фундамент, якщо вночі буде 0 °C, а вдень +8 °C?

Так, якщо середня добова температура вище +3…+5 °C і бетон одразу вкритий плівкою з утеплювачем. Бетон у масиві тримає тепло гідратації, і короткочасний нуль уночі не встигає його проморозити. Небезпечні не окремі заморозки, а кілька днів поспіль із мінусом.

Чи допоможе тепліша вода чи підігрітий бетон із заводу?

Допоможе: багато заводів восени відвантажують бетон із температурою +10…+20 °C, підігріваючи воду й заповнювачі. Це дає бетону добрий старт у перші, найвразливіші, години. Запитайте про таку опцію при замовленні — вона зазвичай коштує небагато.

Що краще — заливати восени чи перенести на квітень?

Якщо до стійких морозів лишається менше двох тижнів, а прогноз нестабільний, краще перенести на квітень. Зимівля молодого незахищеного бетону ризикує втратою міцності, а весняна заливка при +10…+15 °C не потребує ні добавок, ні прогріву. Якщо ж залишається місяць і більше, осіння заливка дає перевагу: фундамент «відстоїться» за зиму, і навесні можна одразу братися за стіни.
