Консервація будівництва на зиму — це захист недобудованого будинку від води, морозу та пучення ґрунту: фундамент утеплюють і відводять від нього воду, верх стін накривають плівкою з нахилом, прорізи закривають, а матеріали складають під навіс. Правильна консервація займає 1–3 дні й захищає від тріщин, відколів і намоклих блоків навесні.
Будівельний сезон в Україні зазвичай закінчується в листопаді, а далі об'єкт стоїть 3–5 місяців під дощем, снігом і перепадами температур навколо нуля. Саме цикли «замерзання-відтавання» найбільше руйнують бетон, газоблок і кладочні шви, а пучинистий ґрунт може підняти неутеплений фундамент.
Нижче — що робити на кожній стадії будівництва: якщо залитий лише фундамент, якщо зведено стіни, якщо є дах без покрівлі; як зберегти матеріали і що перевірити навесні перед продовженням робіт.
Коротко про головне:
- Бетон фундаменту до перших морозів має набрати не менше 50–70% міцності: заливати варто не пізніше ніж за 3–4 тижні до стійкого мінуса.
- Фундамент на пучинистому ґрунті не можна залишати на зиму без навантаження й утеплення: засипте пазухи, утепліть ґрунт навколо XPS або шаром тирси чи соломи.
- Верх стін з газоблоку й цегли накривають плівкою або рубероїдом з притиском і звисами 15–20 см, щоб вода не потрапляла в порожнини й шви.
- Кроквяну систему без покрівлі закривають вітрогідрозахисною мембраною або хоча б плівкою; дерево не повинно лежати в снігу.
- Матеріали зберігають на піддонах під навісом; газоблок — в заводській плівці, цемент і суміші — в сухому приміщенні.
Навіщо консервувати будівництво на зиму
Консервація потрібна, щоб недобудовані конструкції не намокали й не руйнувалися від морозу. Вода, яка потрапила в пори бетону, газоблоку чи в кладочні шви, при замерзанні розширюється приблизно на 9% і розриває матеріал зсередини, а пучинистий ґрунт під неутепленим фундаментом піднімає його нерівномірно.
Що може статися без консервації:
- Відколи й тріщини — поверхневий шар бетону та газоблоку лущиться після кількох циклів замерзання.
- Випирання фундаменту — легкий, ще не навантажений фундамент на глині чи суглинку морозне пучення піднімає на 2–5 см, часто з перекосом.
- Намоклі стіни — газоблок, набравши вологу, сохне весь наступний сезон, і оздоблення доводиться відкладати.
- Іржа арматури — випуски арматури, що стирчать з бетону, ржавіють і передають корозію всередину.
- Гниття деревини — крокви й балки в снігу темніють і вражаються грибком.
- Зіпсовані матеріали — цемент твердне в мішках, газоблок б'ється й намокає, клей стає непридатним.

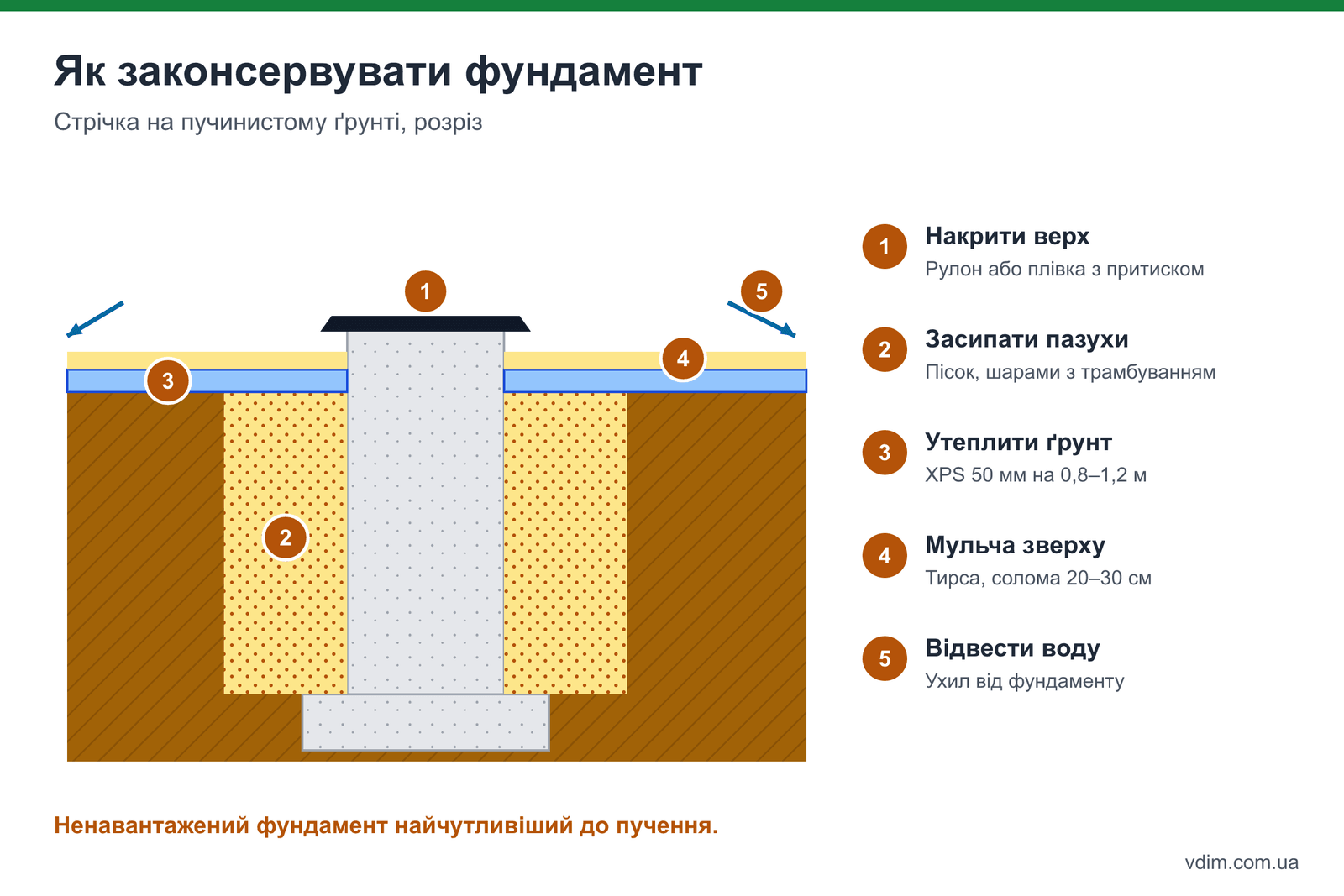

Консервація фундаменту на зиму
Фундамент консервують так, щоб він не намокав зверху і щоб ґрунт під ним не промерзав: закривають верх гідроізоляцією, засипають пазухи піском, утеплюють ґрунт по периметру і відводять талу воду. На пучинистих ґрунтах це найважливіший етап — ненавантажений фундамент найчутливіший до пучення.

Покроково:
- Перевірте міцність бетону — фундамент, залитий менш ніж за 3–4 тижні до морозів, треба додатково утеплити (плівка + мати, утеплювач), щоб бетон набирав міцність.
- Закрийте верх — два шари рулонної гідроізоляції або щільна плівка з притиском; вода не повинна стояти на поверхні і в порожнинах.
- Засипте пазухи — піском або непучинистим ґрунтом з пошаровим трамбуванням; пазухи з водою — найгірший сценарій для стрічки.
- Утепліть ґрунт — XPS 50 мм по периметру на ширину 0,8–1,2 м, або 20–30 см тирси, соломи, опалого листя під плівкою. Це зменшує глибину промерзання.
- Зробіть водовідведення — відведіть талу воду від фундаменту канавкою чи ухилом ґрунту.
- Захистіть арматуру — випуски загорніть плівкою або обробіть антикорозійним складом.
- Плиту фундаменту звільніть від снігу й води на поверхні; якщо в плиті є технологічні отвори — закрийте їх.
Якщо гідроізоляцію та утеплення цоколю вже планували за проєктом, краще виконати їх до зими: див. статті гідроізоляція фундаменту і утеплення фундаменту і цоколю.
Як законсервувати стіни з газоблоку і цегли
Стіни на зиму консервують, накриваючи верх кладки плівкою чи рубероїдом із звисами 15–20 см і притиском, та закриваючи віконні й дверні прорізи. Головне завдання — не дати воді потрапити всередину кладки зверху: бокові поверхні стін від дощу страждають значно менше.
Правила для різних матеріалів:
- Газоблок — найбільш вологочутливий. Накрийте верх, закрийте штроби й отвори; якщо зведено стіни до армопояса — бажано встигнути його залити, бо він захищає верх кладки. Кладка з газоблоку детально описана в статті будинок з газоблоку: технологія.
- Цегла — накрийте верх і порожнини пустотілої цегли; свіжу кладку, зроблену менш ніж за тиждень до морозів, додатково утепліть.
- Керамоблок — як газоблок: велика кількість порожнин збирає воду.
- Каркас — зашийте OSB, натягніть вітрогідрозахисну мембрану, закрийте верхню обв'язку й торці.
Прорізи закривають плівкою на рейках, щоб сніг не наметав усередину. Якщо є перекриття, воно має бути з ухилом або з отворами для зливу — калюжі на плиті взимку перетворюються на лід, що руйнує поверхню бетону.
Що робити, якщо встигли звести дах без покрівлі
Кроквяну систему без покрівлі консервують, закриваючи її вітрогідрозахисною мембраною з контррейкою, а краще — хоча б тимчасовою покрівлею чи плівкою 200 мкм з притиском. Дерев'яні крокви й мауерлат не мають лежати під снігом усю зиму: деревина набирає вологу, а навесні з'являються грибок і деформації.
Варіанти за готовністю:
- Мембрана вже натягнута, контррейка є — мембрана тримає до 3–4 місяців ультрафіолету й дощу, перевірте відсутність розривів і нахлести 10–15 см.
- Тільки крокви — натягніть щільну плівку 150–200 мкм із кріпленням рейками, на гребені — з нахлестом.
- Покрівля частково змонтована — закрийте незавершені ділянки й примикання; незакриті ендови й фронтони — найчастіші місця протікань.
- Горищне перекриття без утеплення — не кладіть вату на зиму без покрівлі: намокла мінвата втрачає властивості і сохне дуже довго.
Коли вирішуєте, чи встигати дах до зими, орієнтуйтеся на технологію: про монтаж кроквяної системи — стаття кроквяна система двосхилого даху.
Консервація на різних етапах будівництва
Обсяг консервації залежить від того, на якій стадії зупинилося будівництво: найважливіше захистити фундамент від пучення, стіни — від води зверху, дерево — від снігу. Нижче — порівняльна таблиця дій для кожного етапу.

| Етап будівництва | Головний ризик | Що зробити до зими |
|---|---|---|
| Залита плита або стрічка | Пучення, вода в пазухах | Засипати пазухи, утеплити ґрунт, накрити верх |
| Цоколь і перший ряд кладки | Вода в швах, відсічна гідроізоляція | Накрити верх, відвести воду |
| Стіни без армопояса | Намокання кладки, відколи | Накрити верх зі звисами, закрити прорізи |
| Стіни з перекриттям | Калюжі й лід на плиті | Злив, накриття, прибирання снігу |
| Крокви без покрівлі | Намокання деревини | Мембрана або плівка 200 мкм |
| Закритий контур | Конденсат, промерзання мереж | Провітрювання, вода злита з труб |

Для закритого контуру без опалення важливо злити воду з усіх труб і тимчасових систем, залишити прорізи для провітрювання і не залишати мішки зі штукатуркою на холодній підлозі.
Як зберегти будматеріали взимку
Будматеріали взимку зберігають на піддонах, під навісом або в закритому приміщенні, в заводській упаковці. Цемент, суміші, клей і фарби бояться вологи й морозу, газоблок і цегла — намокання та ударів, деревина — ґрунтової вологи й снігу, мінвата — будь-якої води.
- Цемент і сухі суміші — лише в сухому приміщенні на піддонах; термін придатності цементу після відкриття — 1–2 місяці.
- Газоблок і цегла — на піддонах, у заводській плівці; розпаковані піддони накрийте плівкою з притиском.
- Деревина — у штабелях на прокладках 30–50 см від землі, під навісом, з проміжками для провітрювання.
- Утеплювач — під дахом, у заводській упаковці; мінвата, що намокла взимку, може не висохнути до весни.
- Фарби, мастики, клеї на водній основі — у приміщенні з плюсовою температурою: заморожування псує емульсію.
- Арматура і метал — на підкладках, накрита від снігу.
Захистіть ділянку від крадіжок: паркан, освітлення, камера — матеріали на незаселеній ділянці взимку зникають найчастіше.

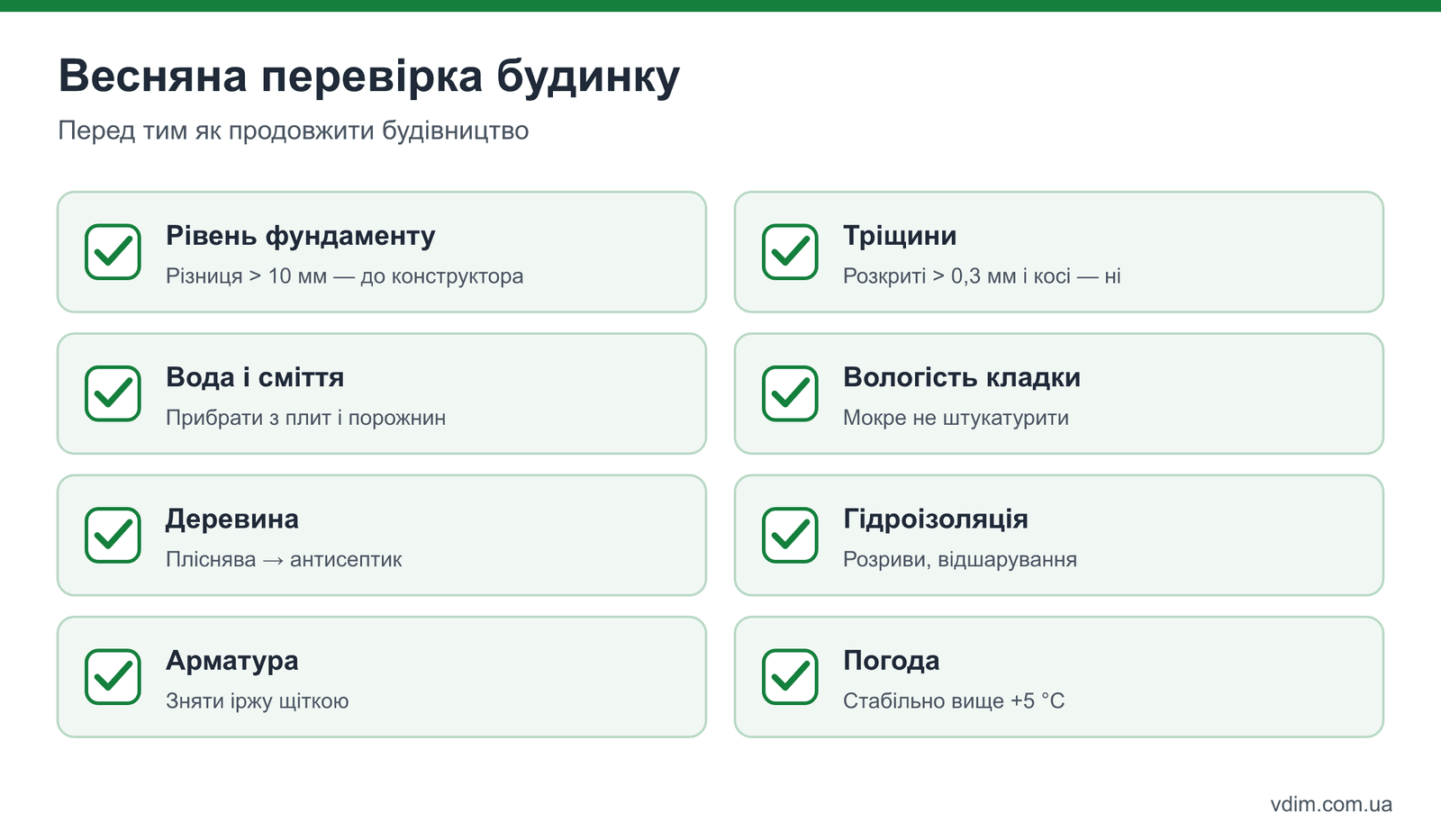

Що перевірити навесні перед продовженням будівництва
Навесні, перш ніж продовжити будівництво, перевірте геометрію та стан конструкцій: рівень верху фундаменту, відсутність тріщин і відколів, вологість кладки, стан деревини й гідроізоляції. Роботи відновлюють, коли ґрунт відтанув, а середньодобова температура стабільно тримається вище +5 °C.

- Перевірте рівень — нівеліром по кутах фундаменту: різниця понад 10 мм порівняно з осінніми замірами — сигнал викликати конструктора.
- Огляньте тріщини — волосяні усадкові допустимі, розкриті понад 0,3 мм та косі тріщини — ні.
- Приберіть сміття і воду — з плит, пазух і порожнин кладки.
- Оцініть вологість — газоблок має підсохнути перед наступними рядами; мокрі поверхні не штукатурте.
- Огляньте деревину — потемніння, пліснява, тріщини; за потреби — обробіть антисептиком.
- Перевірте гідроізоляцію — розриви рулону, відшарування мастики.
- Очистіть арматуру — від іржі щіткою перед бетонуванням наступного етапу.
Часті запитання
Чи можна залишити на зиму фундамент без навантаження?
Так, але лише із засипаними пазухами, утепленим ґрунтом по периметру та відведенням води, особливо на пучинистих ґрунтах. Легкий неутеплений фундамент на глині без навантаження ризикує бути піднятим морозним пученням.
Чи можна будувати взимку, а не консервувати?
Можна, але з протиморозними добавками, прогрівом бетону і зимовим клеєм, що здорожчує роботу на 10–20%. Для приватного будинку економічніше зупинитися, законсервувати об'єкт і продовжити у квітні.
Чим накрити газоблок на зиму — плівкою чи рубероїдом?
Підходить і те, і інше, якщо матеріал притиснутий від вітру та має звиси 15–20 см з обох боків стіни. Плівка має бути щільною (від 150 мкм), а рубероїд — без тріщин; головне, щоб вода не затікала зверху в кладку.
Чи треба знімати опалубку з фундаменту на зиму?
Якщо бетон набрав міцність, опалубку краще зняти й засипати пазухи: дерев'яні щити намокають і тримають вологу біля бетону. Якщо бетон свіжий і морози близько, опалубку залишають разом з утепленням, доки бетон не набере 50–70% міцності.
Висновок
Консервація будівництва на зиму — це 1–3 дні роботи й кілька рулонів плівки та утеплювача, які рятують фундамент від пучення, стіни від намокання, а деревину від гниття. Найважливіше — засипати пазухи й утеплити ґрунт біля фундаменту, накрити верх кладки зі звисами, закрити крокви мембраною і зберегти матеріали під навісом. Навесні перевірте рівень і тріщини — і будівництво можна продовжувати без сюрпризів. Загальний порядок подальших робіт — у статті етапи будівництва будинку.
