Будівництво приватного будинку проходить 10 етапів: ділянка й документи, геологія та проєкт, підготовка майданчика, фундамент, стіни й перекриття, дах і вікна, інженерні мережі, оздоблення, фасад і введення в експлуатацію. Будинок 120–150 м² з газоблоку без пауз можна пройти за 12–18 місяців, але більшість приватних забудовників будує 2–3 роки.

Порядок етапів — не формальність із підручника. Якщо його порушити, доведеться переробляти зроблене: штробити свіжу штукатурку під проводку, розбирати відмостку заради каналізації чи зимувати з відкритою коробкою, яка за кілька місяців набирає воду й тріскається. Терміни й цифри нижче орієнтовні: вони залежать від матеріалу стін, регіону, сезону й того, хто веде будівництво — генпідрядник чи окремі бригади.

Десять етапів у трьох блоках

Укрупнено будівництво ділиться на три блоки: підготовчий (ділянка, документи, геологія, проєкт), «коробка під дахом» (фундамент, стіни, перекриття, дах, вікна) і внутрішній (мережі, оздоблення, фасад, документи на завершення). Мета другого блоку — закритий тепловий контур до перших холодів.

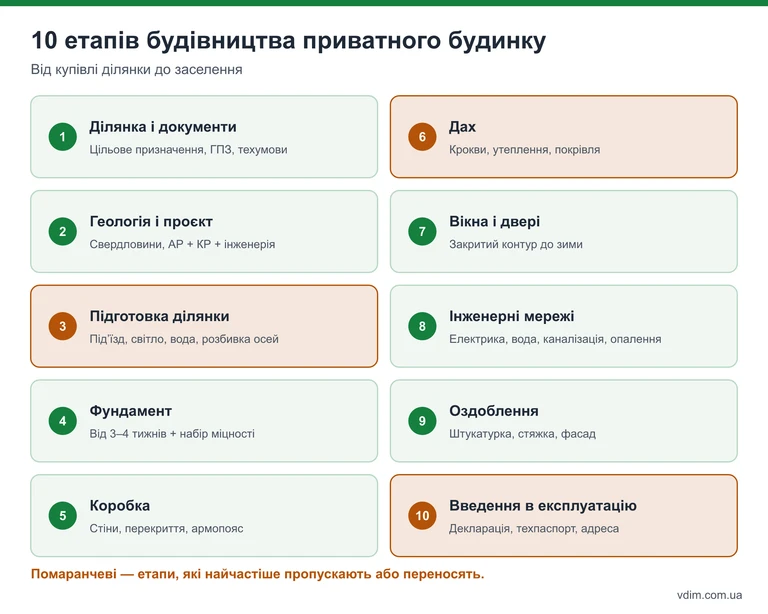

Інфографіка: 10 етапів будівництва приватного будинку від ділянки і документів до введення в експлуатацію

Головне правило: кожен наступний етап спирається на попередній, а приховані роботи — армування, гідроізоляцію, закладні під мережі — перевіряють до того, як їх закриють бетоном, кладкою чи штукатуркою. Потім це вже неможливо.

Реальний графік: будівництво по сезонах

Бетон і кладка в Україні йдуть з квітня по жовтень, а бюджет у більшості сімей надходить частинами. Тому реальний графік будується не «етап за етапом без пауз», а сезонами — і планувати його варто саме так.

ПеріодЩо встигаютьТочка, в якій можна зупинитися
Зима перед стартомДілянка, геологія, проєкт, будівельний паспорт, повідомленняДокументи готові, бригада знайдена
Весна, рік 1Підготовка майданчика, тимчасова електрика й вода, фундаментФундамент з гідроізоляцією й засипаними пазухами
Літо, рік 1Стіни, армопояси, перекриттяКоробка з армопоясом
Осінь, рік 1Дах, вікна, вхідні дверіЗакритий контур або законсервована коробка
Зима, рік 1Мережі всередині, коробка «відстоюється»Розведені мережі, опалення хоча б тимчасове
Рік 2Штукатурка, стяжка, фасад, відмостка, чистове оздобленняЗаселення
Після заселенняТехнічний паспорт, декларація, право власностіБудинок зареєстровано

Ключ до такого графіка — закінчувати кожен сезон у безпечній точці. Незакінчений фундамент без засипки, стіни без накриття чи крокви під снігом за зиму втрачають більше, ніж коштує консервація.

Що перевірити, перш ніж переходити до наступного етапу

На кожному етапі є одна-дві речі, які після переходу далі вже не перевірити. Їх варто прийняти особисто або з технаглядом і сфотографувати з рулеткою в кадрі.

ЕтапЩо перевірити до переходу далі
Ділянка й документиЦільове призначення 02.01, кадастровий номер, будівельний паспорт, повідомлення подане
Геологія й проєктЄ звіт вишукувань, конструктивний розділ і мережі в проєкті
Підготовка майданчикаОсі винесені, діагоналі збігаються, є електрика й вода
ФундаментАрмування й захисний шар, закладні гільзи під вводи, накладні на бетон
Стіни й перекриттяВертикаль, товщина швів, армування рядів, армопояс, опирання перемичок
Дах і вікнаКріплення мауерлата, переріз крокв, мембрана, монтажний шов вікон
МережіОпресування труб, фото стін з кабелями, ухили каналізації
ОздобленняВисохла штукатурка й стяжка перед чистовими покриттями

Про вибір фундаменту за ґрунтом — у статті стрічковий фундамент своїми руками; клас бетону для кожної конструкції — у матеріалі яку марку бетону обрати для фундаменту.

Етапи, на яких найчастіше економлять не там

Геологія і проєкт

Інженерно-геологічні вишукування — найдешевша страховка від тріщин. Зазвичай бурять 3–4 свердловини на глибину 6–10 м і отримують звіт: шари ґрунту, несучу здатність, рівень ґрунтових вод, пучинистість. Вартість — кілька відсотків ціни фундаменту, а помилка з типом фундаменту коштує в рази дорожче.

Проєкт для самобуду має містити щонайменше архітектурну й конструктивну частини, розділи інженерних мереж і відомість матеріалів. Типовий проєкт обов'язково прив'язують до ділянки: геологія, сторони світу, рельєф, в'їзд, розташування мереж.

Фундамент

Фундамент переробити фактично неможливо, тому на ньому найменше сенсу поспішати. Клас бетону визначає проєкт — для приватного будинку найчастіше С16/20–С20/25. Бетон набирає близько 70% міцності за тиждень при +20 °C і проєктну — за 28 діб, тож кладку на свіжий фундамент починають не раніше ніж через 1–2 тижні залежно від погоди, а перекриття й дах дають уже на бетон, що простояв 28 діб.

Коробка

На цьому етапі будинок отримує стіни, армопояси й перекриття. Вибір стінового матеріалу розібрано у статті газоблок чи керамоблок. Відхилення в 2–3 см по кутах коробки потім виливаються в криві відкоси, перекошені вікна й зайві витрати на штукатурку.

Дах

Дах закриває будинок від опадів до холодів: мауерлат на армопоясі, кроквяна система, мембрана, контробрешітка, покрівля й водостоки. Як розрахувати крокви — у статті кроквяна система двосхилого даху. Якщо дах до зими не встигають, коробку консервують: верх стін під плівку з притиском, прорізи закрити.

Мережі й оздоблення

Мережі заводять у закритий будинок і прокладають до стяжки й штукатурки: каналізацію й вводи, водопровід, опалення з контурами теплої підлоги, електрику, вентиляцію. Оздоблення йде «зверху вниз і від брудного до чистого»: штукатурка, стяжка, фасад і відмостка, шпаклівка й фарбування, покриття підлоги, сантехніка й світло. Гіпсова штукатурка сохне 1–2 тижні, цементна стяжка 5 см — близько 4 тижнів до ламінату чи паркету.

Документи на старті й на фініші

Для садибного будинку класу СС1 процедура відносно проста: на старті — будівельний паспорт і повідомлення про початок робіт, на фініші — декларація про готовність, технічний паспорт і реєстрація права власності. Подати документи можна через «Дію» або електронний кабінет системи ДІАМ.

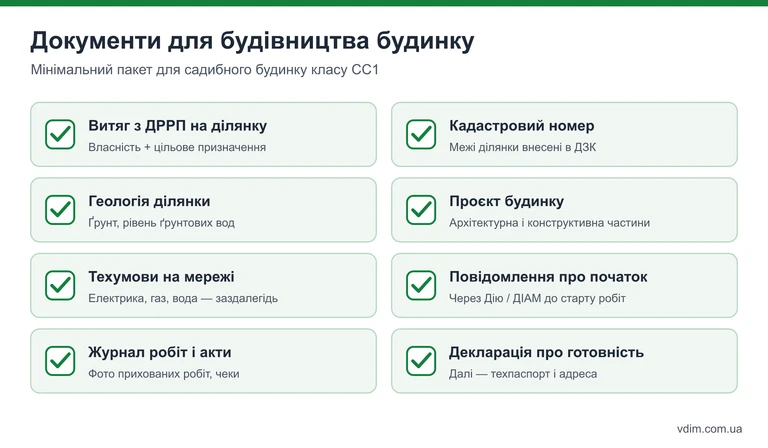

Чек-лист документів для будівництва садибного будинку класу СС1: від витягу на ділянку до декларації про готовність

Без зареєстрованого права власності будинок складно продати, подарувати, застрахувати чи взяти під нього кредит, тож завершальний етап не варто відкладати на роки. Вимоги періодично змінюються — перед стартом уточніть порядок у місцевому управлінні архітектури.

Скільки триває кожен етап

За наявності грошей і без пауз будинок 120–150 м² з газоблоку проходить від проєкту до заселення за 12–18 місяців. Каркасний будинок швидший: коробку під дах отримують за 1–2 місяці, весь будинок — за 6–9 місяців, бо у стінах немає мокрих процесів і тривалої усадки.

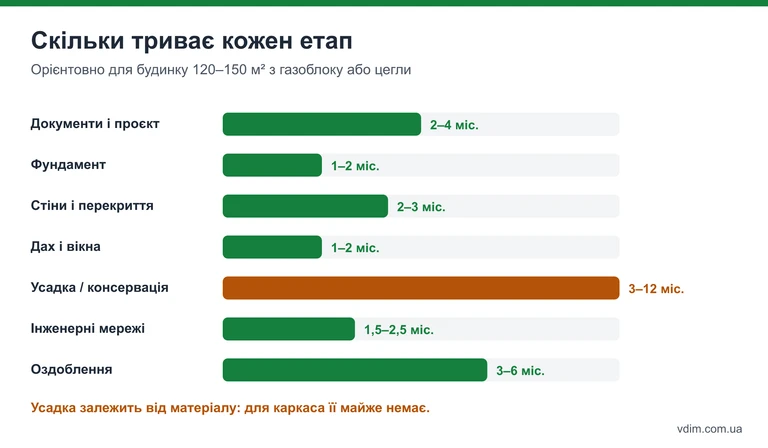

Графік: скільки триває кожен етап будівництва будинку 120–150 м², від документів до оздоблення

Що подовжує строки найбільше: сезонність бетонних робіт, бюджет частинами і пауза, щоб коробка «відстоялася» зиму перед оздобленням. Скоротити їх можна лише паралельною роботою бригад, а не пропуском технологічних пауз.

Шість рішень, які дорожчають з кожним етапом

Найдорожчі помилки самобуду пов'язані не з матеріалами, а з порушенням послідовності: фундамент без геології, коробка без даху на зиму, мережі після оздоблення. Кожну з них виправляють лише демонтажем.

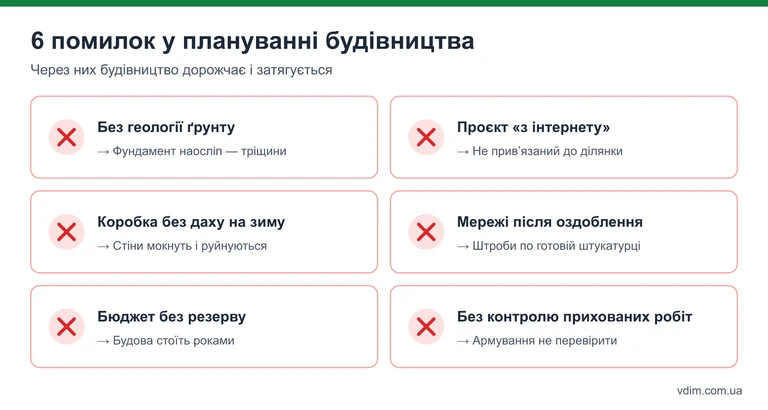

Інфографіка: 6 помилок у плануванні будівництва будинку — без геології, проєкт з інтернету, коробка без даху на зиму та інші

РішенняНаслідокЯк уникнути
Фундамент без геологіїТріщини, осідання кутівЗамовити свердловини до проєкту
Проєкт без інженерних розділівШтроби, перенесення котельніПроєктувати мережі разом з архітектурою
Коробка на зиму без дахуМокра кладка, руйнування блоківКонсервація плівкою з притиском
Бюджет без резервуБудова стоїть рокамиЗакладати 15–20% резерву
Немає контролю прихованих робітАрмування не перевіритиФото, акти, технагляд
Мережі після оздобленняПодвійна роботаМережі до штукатурки й стяжки

Незалежний інженер технагляду на ключових етапах — армування фундаменту, армопояс, крокви — коштує недорого, а знаходить помилки, які потім не виправити без демонтажу. Скільки коштує кожен етап, розібрано в статті скільки коштує побудувати будинок.

Що питають на старті будівництва

З чого почати будівництво будинку?

З перевірки ділянки: цільове призначення, кадастровий номер, обмеження й доступ до мереж. Далі — геологія, проєкт і лише потім фундамент; почати з фундаменту «поки є гроші» без проєкту — найдорожча помилка самобуду.

Чи можна будувати без проєкту?

Для класу СС1 документи спрощені, але без конструктивного розділу ніхто не порахує фундамент, перемички й крокви. Результат — або перевитрата матеріалів «про запас», або тріщини; мінімум — архітектурна й конструктивна частини від інженера.

Скільки коштує кожен етап?

Орієнтовно: фундамент — 10–15% бюджету, коробка — 25–30%, дах — 10–15%, вікна — 5–8%, мережі — 15–20%, оздоблення — 20–30%. Точні цифри залежать від матеріалів і регіону.

Чи обов'язково давати коробці постояти?

Для цегли й газоблоку — бажано: за 3–6 місяців минає основна усадка, і тріщини в штукатурці з'являються рідше. Для каркасних будинків і монолітних конструкцій пауза не потрібна.

Чи можна жити в будинку до завершення оздоблення?

Так, якщо підключені мережі, працює опалення і є хоча б один оздоблений санвузол. Багато хто заселяється на етапі чорнового оздоблення й доробляє решту кімнат поступово.
