Для паркану з профнастилу висотою 2 м достатньо стовпчастого фундаменту: профільна труба 60×60×2 мм через 2,5 м, забетонована в отвір Ø200 мм на 1,0–1,2 м з подушкою зі щебеню. Стрічка потрібна лише на схилі, під цегляні стовпи або щоб закрити щілину знизу. На 40 м паркану йде близько 0,7 м³ бетону.

Профнастил легкий, але паркан із нього працює як вітрило: суцільне полотно 2×2,5 м при сильному пориві вітру тисне на стовп із силою в кілька сотень кілограмів. Тому паркан валить не вага листів, а вітер і морозне здимання, яке за 2–3 зими «виштовхує» неглибокі стовпи. Розберемо, на яку глибину ставити стовпи у вашому регіоні, як їх бетонувати і в яких випадках без стрічки не обійтися.

Стовпи чи стрічка: що потрібно паркану з профнастилу?

Паркану з профнастилу на рівній ділянці потрібні лише окремі бетоновані стовпи — стрічковий фундамент для нього надмірний і коштує в 3–5 разів дорожче. Стрічку або ростверк роблять у чотирьох випадках, і жоден із них не пов'язаний із вагою листа.

Варіант фундаментуКоли підходитьВартість 40 м (2026, орієнтовно)Головний ризик
Забивні стовпи без бетонуПісок, паркан до 1,5 мнайдешевшерозхитуються за 2–3 роки
Бетоновані стовпиБільшість ділянок, паркан до 2,5 м12–20 тис. грнмілке закладення на глині
Стовпи + бутування щебенемПісок і супісок, сухі ґрунти10–16 тис. грнвимагає ретельного трамбування
Стрічка або ростверкСхил, цегляні стовпи, захист від тварин і води45–90 тис. грнвисока ціна, тріщини на здиманні
Гвинтові паліТорф, насипний ґрунт, взимку18–30 тис. грнкорозія без обробки

Вартість наведено за матеріали й роботу без самого профнастилу та воріт, для паркану висотою 2 м у середньому по Україні. Окремо про палі як основу для легких споруд — у статті фундамент на гвинтових палях.

Чотири причини робити стрічку під паркан:

  1. Перепад висот більше 20–30 см на прольоті — стрічка тримає ґрунт і закриває щілину знизу.
  2. Цегляні чи кам'яні стовпи — кожен важить 300–600 кг і без спільної стрічки «розходиться» за кілька зим.
  3. Захист від тварин і зливових потоків — суцільний бетонний цоколь не дає підкопатися і затримує воду із сусідньої ділянки.
  4. Ворота з автоматикою — під відкатні ворота роблять окремий закладний фундамент із швелером, незалежно від решти паркану.

На яку глибину бетонувати стовпи паркану

Стовп паркану з профнастилу заглиблюють на третину його висоти над землею, але не менше ніж до глибини промерзання на пучинистих ґрунтах. Для паркану 2 м на суглинку це 1,0–1,2 м, на піску без ґрунтових вод — 0,8–1,0 м. Мілкіше можна лише на скелі чи щільному піску.

Морозне здимання небезпечне саме на глині й суглинку з високим рівнем води: вода в ґрунті замерзає, розширюється і чіпляється за шорстку бічну поверхню бетону. Якщо підошва стовпа вище промерзання, його просто піднімає, і навесні він уже не повертається на місце. Тому на глині важлива не лише глибина, а й гладкість бетонного стовпчика.

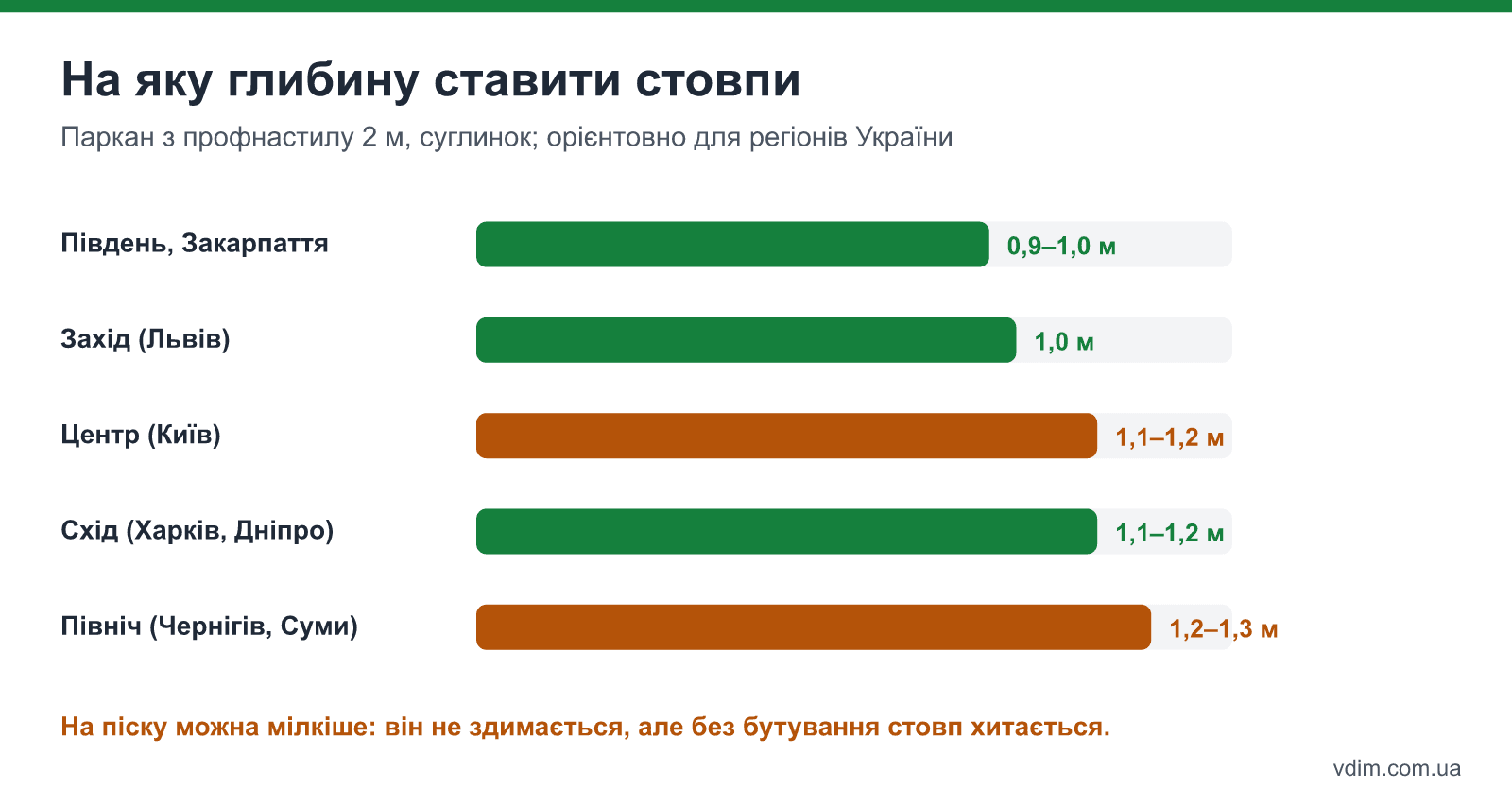

Орієнтовна глибина промерзання глинистого ґрунту і рекомендована глибина стовпів паркану в регіонах України

РегіонПромерзання суглинку, орієнтовноГлибина стовпа для паркану 2 м
Одеса, Миколаїв, Херсон, Ізмаїл0,6–0,7 м0,9–1,0 м
Закарпаття (низовина)0,5–0,6 м0,9 м
Львів, Тернопіль, Івано-Франківськ0,8 м1,0 м
Київ, Вінниця, Житомир, Черкаси0,9–1,0 м1,1–1,2 м
Харків, Полтава, Дніпро0,9–1,0 м1,1–1,2 м
Чернігів, Суми1,0–1,1 м1,2–1,3 м

Значення для глинистих ґрунтів; на піску промерзання на 20–30% глибше, але пісок не здимається, тож стовп можна не заглиблювати нижче промерзання. Точну картину по вашій ділянці дає пробна яма чи бур: як читати шари ґрунту і рівень води, розказано в матеріалі про геологію ділянки.

Яку трубу брати на стовпи і з яким кроком

Для паркану з профнастилу висотою до 2 м беруть профільну трубу 60×60 мм зі стінкою 2 мм, для 2,5 м і для вітряних ділянок — 60×60×3 або 80×80×2,5 мм. Крок стовпів — 2,5 м, на відкритій місцевості — 2,0–2,2 м. Стовпи біля воріт і хвіртки — завжди 80×80×3 або 100×100×3 мм.

Що впливає на вибір:

  • Висота паркану. Кожні додаткові 0,5 м висоти збільшують вітрове навантаження на стовп приблизно на чверть і вимагають більшої глибини.
  • Відкритість ділянки. Край села, поле, берег — крок зменшують до 2 м і беруть товщу стінку.
  • Кількість поперечних лаг. До 2 м висоти — дві лаги 40×20 мм, від 2 м — три. Лаги відступають від землі й від верху листа на 20–30 см.
  • Антикорозійна обробка. Ґрунтовка ГФ-021 і фарба по всій довжині, включно з частиною, що піде в бетон, а зверху — заглушка, щоб вода не збиралася в трубі.

Довжину труби рахують так: висота паркану + глибина закладення + 5 см на подушку. Для паркану 2 м при глибині 1,2 м потрібна труба 3,25 м — зручно різати шестиметрові хлисти навпіл із запасом, якщо закладати 1,0 м, або купувати 3,5 м.

Як забетонувати стовп, щоб його не виштовхнуло

Стовп бетонують у пробурений отвір Ø150–250 мм на подушку з 10–15 см щебеню, а стінки отвору, якщо ґрунт глинистий, обгортають рубероїдом або щільною плівкою. Гладка гільза не дає мерзлому ґрунту вчепитися в бетон, і стовп залишається на місці навіть на пучинистій глині.

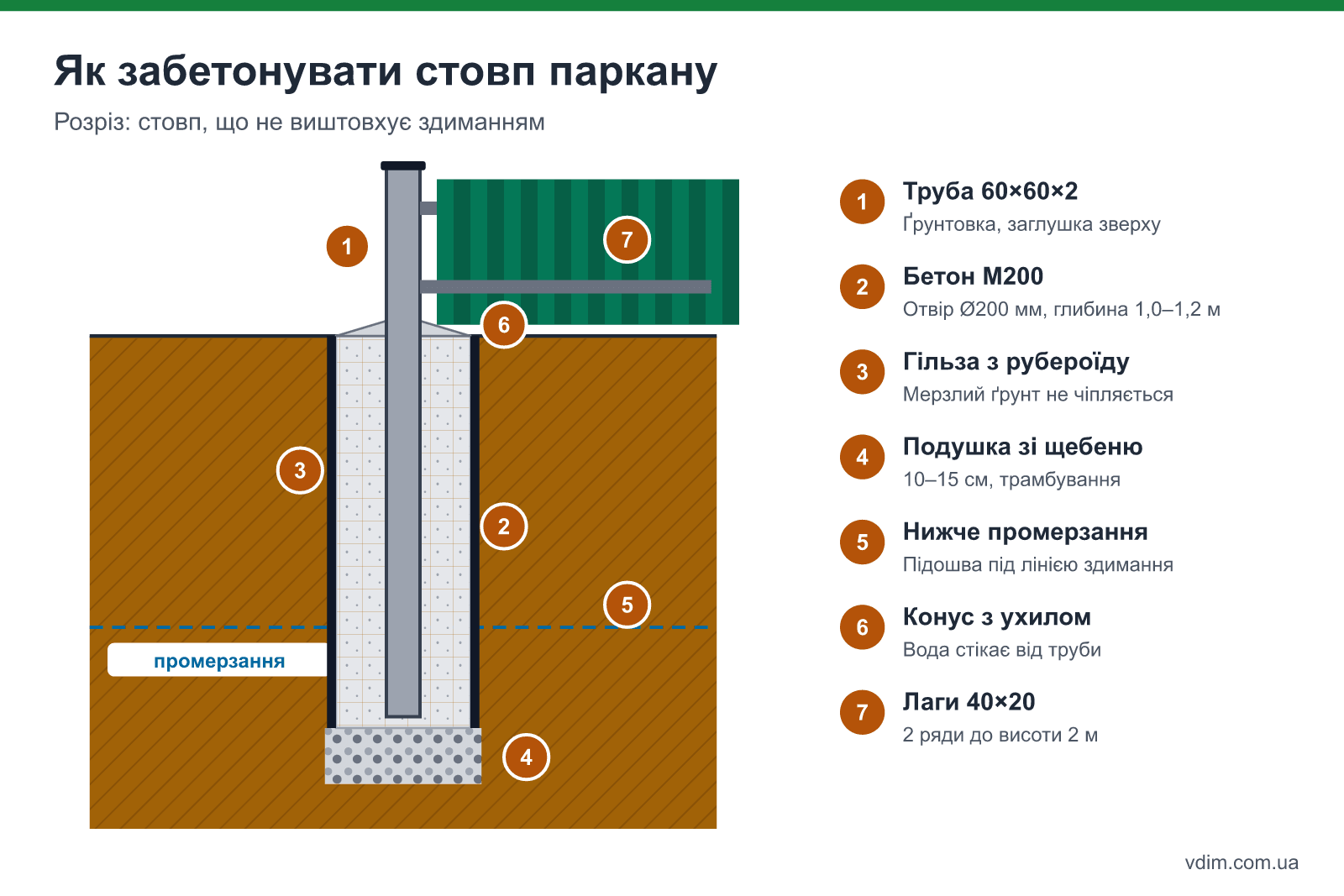

Розріз забетонованого стовпа паркану: труба, бетон, гільза з рубероїду, подушка з щебеню, глибина промерзання

  1. Натягніть шнур по лінії паркану і позначте кілками центри стовпів з однаковим кроком.
  2. Пробуріть отвори ручним буром чи мотобуром Ø200 мм на проєктну глибину + 15 см під подушку.
  3. Засипте щебінь фракції 20–40 мм шаром 10–15 см і утрамбуйте його.
  4. Вставте гільзу з рубероїду, скрученого в трубу, або з пластикової каналізаційної труби Ø160–200 мм.
  5. Виставте кутові стовпи за рівнем у двох площинах, натягніть між ними верхній і нижній шнури.
  6. Встановіть проміжні стовпи за шнурами і тимчасово зафіксуйте їх розпірками.
  7. Залийте бетон шарами по 30–40 см, щоразу штикуючи арматуриною, щоб вийшло повітря.
  8. Сформуйте конус зверху бетону з ухилом від труби, щоб вода не стояла біля металу.
  9. Витримайте 7 днів до монтажу лаг і листів; при температурі нижче +10 °C — 10–14 днів.

Бетон для стовпів — М200 (клас С12/15) або суміш «цемент М400 : пісок : щебінь» у пропорції 1 : 2,5 : 4. Рідкий бетон з надлишком води дає усадку й порожнини біля труби. Як підібрати марку і що робити, якщо мішаєте самі, розібрано в статті яку марку бетону обрати.

Альтернатива для піщаних ґрунтів — бутування: стовп ставлять на подушку, а простір навколо засипають щебенем шарами по 15–20 см з дуже ретельним трамбуванням. Такий стовп дренує воду і не боїться здимання, але на глині без бетону він розхитується вже за пару сезонів.

Скільки бетону і стовпів потрібно на паркан

Об'єм бетону для стовпів рахують як об'єм циліндра отвору, помножений на кількість стовпів, плюс 10% на нерівність стінок. Для отвору Ø200 мм глибиною 1,2 м це 0,038 м³ на стовп; для Ø250 мм — уже 0,059 м³, тобто в півтора раза більше.

Введіть довжину паркану без воріт, крок стовпів, глибину й діаметр отвору — калькулятор порахує стовпи, бетон, цемент у мішках і лаги. Стовпи під ворота і хвіртку додайте окремо: зазвичай це ще 2–4 штуки більшого перерізу.

Калькулятор

Стовпи і бетон для паркану

Стовпів17 шт.
Бетону з запасом 10%0,70 м³
Цементу М400 для М2008 мішків по 25 кг
Лаг 40×20 з запасом 5%84 м.п.

Об'єм самої труби в бетоні не віднімаємо: для труби 60×60 це менше 0,005 м³ на стовп.

На 40 м паркану з кроком 2,5 м виходить 17 стовпів, 0,70 м³ бетону для отворів Ø200 мм глибиною 1,2 м, 8 мішків цементу М400 по 25 кг і 84 м.п. лаги. Такий об'єм вигідніше замішати самому в бетонозмішувачі, ніж замовляти міксер: мінімальна партія з заводу — 1–2 м³, а заливають стовпи зазвичай поступово. Скільки піску й щебеню додати до цементу, підкаже таблиця в статті скільки цементу на куб бетону.

Коли можна вішати профнастил

Профнастил на стовпи можна кріпити не раніше ніж через 7 днів після бетонування в теплу погоду і через 10–14 днів, коли надворі нижче +10 °C. Бетон за цей час набирає 60–70% міцності — достатньо, щоб утримати вітрове навантаження на лист. Лаги до стовпів приварюють або кріплять через кронштейни раніше, на 3–4-й день, але без листів.

Порядок монтажу полотна:

  • Лаги — по шнуру, з відступом 20–30 см від землі й від верхнього краю листа; зварні шви одразу ґрунтують.
  • Перший лист виставляють строго за рівнем: помилка в 5 мм на першому листі на двадцятому перетворюється на «сходинку».
  • Нахлест — в одну хвилю, з кріпленням через хвилю в нижню полицю профілю.
  • Покрівельні саморізи з шайбою EPDM — по 3–4 штуки на кожну лагу в межах листа; затягують до легкого стиснення шайби, без продавлювання.
  • Зазор знизу 5–10 см між листом і землею, щоб під полотном провітрювалось і листи не стояли в снігу та воді.

Що зазвичай йде не так через 2–3 зими

Більшість проблем із парканом із профнастилу проявляються навесні після другої-третьої зими, і майже всі вони — наслідок фундаменту, а не листа. Ось що трапляється найчастіше і до чого призводить.

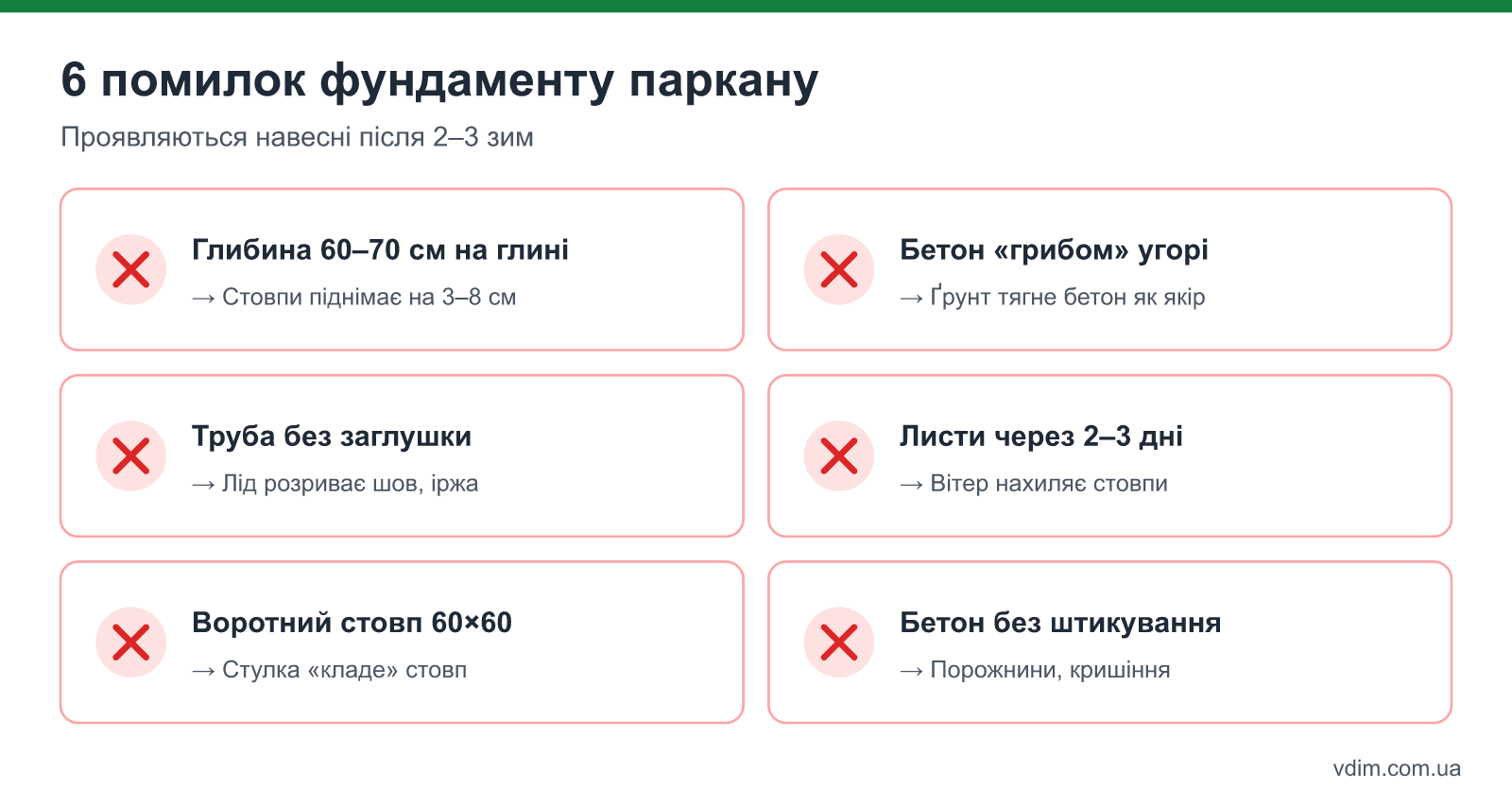

Шість помилок фундаменту паркану з профнастилу і їхні наслідки через 2–3 зими

  • Стовпи на 60–70 см у глині — частину стовпів піднімає на 3–8 см, верх паркану стає «хвилею», нахлести листів розходяться.
  • Бетон «грибом» над землею — розширений верх отвору працює як якір для мерзлого ґрунту і витягує стовп разом із бетоном.
  • Труба без заглушки — вода збирається всередині, взимку замерзає і розриває трубу по шву; знизу стовп іржавіє зсередини.
  • Листи вішали через 2–3 дні після заливки — сильний вітер у першу ж грозу нахиляє ще слабкі стовпи, а випрямити їх уже не вдається.
  • Однаковий переріз стовпів біля воріт — воротний стовп 60×60 за рік-два «лягає» під вагою стулки, і ворота починають чіпляти землю.
  • Бетон без штикування — порожнини біля труби заповнюються водою, і в морози бетон кришиться.

Часті запитання про стовпи для паркану

Чи можна не бетонувати стовпи паркану з профнастилу?

Можна на піску й супіску — забиваючи трубу або бутуючи щебенем із ретельним трамбуванням. На глині й суглинку без бетону і гільзи стовпи розхитує вітром і піднімає здиманням за 2–3 роки, тому там бетонування обов'язкове.

Чи можна бетонувати стовпи взимку?

Можна при температурі до −5 °C, якщо ґрунт не промерз на всю глибину отвору, а в бетон додано протиморозну добавку. Отвір перед заливкою очищують від снігу й льоду, а стовпчик утеплюють зверху. Лаги і листи в такому разі вішають не раніше ніж через 2–3 тижні.

Яка відстань між стовпами паркану з профнастилу оптимальна?

Оптимально 2,5 м: на таку відстань рівно лягають два листи з нахлестом, а лаги 40×20 не прогинаються. На відкритих вітряних ділянках крок зменшують до 2,0–2,2 м, на захищених забудовою — можна збільшити до 3 м за умови труби 80×80 і трьох рядів лаг.

Що робити, якщо стовп уже вирвало здиманням?

Стовп відкопують, виймають разом із бетоном і ставлять заново на більшу глибину з гільзою з рубероїду. Забити його назад кувалдою не вийде: під бетоном утворилася порожнина, яка навесні знову заповниться водою.
