Будівельну бригаду для будинку вибирають за трьома критеріями: реальні збудовані об'єкти, які можна подивитися й обговорити з власниками, детальний кошторис з розбивкою на етапи та письмовий договір з оплатою за фактично виконані роботи. Порівнюйте 3–4 бригади за однаковим проєктом, а не за ціною «за квадрат».

Бригада визначає якість будинку більше, ніж матеріали: той самий газоблок, покладений на розчин замість клею, чи фундамент без гідроізоляції коштують власнику переробок, які часто перевищують економію на дешевих виконавцях. При цьому «дорого» теж не гарантія якості.

Нижче — де шукати бригаду, як перевірити її до підписання договору, що має бути в кошторисі й договорі підряду, як платити і контролювати роботу, а також тривожні сигнали, при яких від співпраці краще відмовитися.

Коротко про головне:

  • Подивіться мінімум 2–3 об'єкти бригади: один на етапі будівництва і один, де вже живуть власники щонайменше рік.
  • Порівнюйте бригади за однаковим проєктом і однаковим переліком робіт; ціна «за м² під ключ» без специфікації нічого не означає.
  • Договір підряду має містити обсяг робіт, строки за етапами, ціну, порядок оплати, гарантію й умови розірвання.
  • Платіть частинами за прийнятими етапами; аванс — лише на матеріали та в межах 10–30% етапу, з чеками.
  • Незалежний технічний нагляд коштує невеликий відсоток бюджету і ловить приховані дефекти до того, як їх закриють.

Де шукати будівельну бригаду

Найнадійніший спосіб знайти бригаду — рекомендації людей, які будувалися з нею 1–3 роки тому і вже прожили в будинку хоча б одну зиму. Далі за надійністю — будівельні компанії з портфоліо та юридичною особою, архітектори й технагляд, які знають виконавців, і лише потім — оголошення та маркетплейси послуг.

Джерела пошуку та їхні особливості:

  • Рекомендації знайомих і сусідів — можна подивитися будинок наживо і почути про реальні проблеми, а не лише результат.
  • Архітектор або технагляд — фахівці бачать роботу багатьох бригад і знають, хто тримає технологію.
  • Будівельні компанії (ТОВ, ФОП) — простіше укласти договір і вимагати гарантію, але ціна зазвичай вища на 10–25%.
  • Магазини будматеріалів і дилери — знають бригади, які регулярно купують під об'єкти, але це не гарантія якості.
  • Сайти оголошень, соцмережі, маркетплейси — багато варіантів, але перевірка лягає повністю на вас.

Шукайте бригаду під конкретний етап або технологію: спеціалісти з каркасних будинків не обов'язково добре кладуть газоблок, а покрівельники — роблять фундаменти. Для генпідряду «під ключ» оцінюйте, чи є в компанії власні бригади на всі етапи.

Що перевірити перед тим, як наймати бригаду

Перед наймом перевірте бригаду на реальних об'єктах, по документах і в розмові: чи є збудовані будинки, чи працює за проєктом, чи дає письмовий кошторис і договір, хто конкретно працюватиме на вашій ділянці. Одна зустріч на недобудованому об'єкті бригади дасть більше, ніж десяток фото в соцмережах.

Чек-лист перевірки будівельної бригади перед підписанням договору

На об'єкті зверніть увагу:

  • Порядок і складування — матеріали на піддонах, сміття зібране, інструмент доглянутий.
  • Технологію — шов газоблоку 2–3 мм, армування рядів, армопояс, гідроізоляція фундаменту; якщо не знаєте, як має бути, — прочитайте розбір будинок з газоблоку: технологія перед поїздкою.
  • Геометрію — рівні кути й вертикалі, однакова ширина швів, рівний перший ряд.
  • Спілкування з власником — дотримання строків, зміни ціни в процесі, реакцію на претензії.

У розмові з бригадиром запитайте:

  • Хто буде працювати: та сама бригада, чи її збиратимуть під об'єкт?
  • Чи працюють за проєктом і чи читають креслення КЗ/КР?
  • Які інструменти й техніку мають свої: бетонозмішувач, вібратор, нівелір, риштування?
  • Скільки об'єктів ведуть одночасно?
  • Яку гарантію дають і як усувають дефекти?

Як порівнювати кошториси бригад

Кошториси бригад порівнюють лише за однаковим проєктом і однаковим переліком робіт: кожен етап розписаний окремо з обсягами (м³, м², м.п.), одиничними цінами й підсумком. Ціна «за м² будинку» без специфікації не порівнюється між собою, бо кожна бригада вкладає в неї різний набір робіт.

Що перевірити в кошторисіДобреТривожно
ДеталізаціяЕтапи й роботи з обсягамиОдна сума «коробка під ключ»
МатеріалиОкремо, з марками й виробником«Матеріали включено» без переліку
ОбсягиЗбігаються з проєктомОкруглені «на око»
Додаткові роботиПрописані розцінки«Домовимося по ходу»
Техніка й вивіз сміттяОкремі позиціїНе згадуються
СтрокиЗа етапамиЛише загальний строк

Різниця між найдешевшим і найдорожчим кошторисом на 30–50% — звичайна річ. Якщо одна пропозиція дешевша за інші на 30% і більше, шукайте, що в ній пропущено: гідроізоляцію, армування, армопояс, утеплення цоколю. Орієнтири вартості етапів — у статті скільки коштує побудувати будинок.

Що має бути в договорі підряду

Договір будівельного підряду має визначати предмет (перелік робіт за проєктом), строки за етапами, ціну і порядок її зміни, порядок оплати та приймання робіт, відповідальність сторін, гарантійний строк і умови розірвання. Навіть з фізичною особою-бригадиром договір складають письмово — усні домовленості не захищають ні замовника, ні підрядника.

Ключові пункти договору:

  1. Предмет договору — посилання на проєкт і кошторис як додатки; перелік робіт, які входять і не входять.
  2. Строки — дата початку, графік етапів, дата завершення; що вважається поважною причиною затримки (погода, затримка матеріалів замовника).
  3. Ціна — тверда чи динамічна; як змінюється при зміні обсягів чи цін на матеріали.
  4. Оплата — за етапами після підписання акта виконаних робіт; розмір авансу.
  5. Матеріали — хто закуповує, хто відповідає за приймання й зберігання.
  6. Приймання робіт — акти, у тому числі акти прихованих робіт (армування, гідроізоляція) до їх закриття.
  7. Гарантія — строк (зазвичай від 2 до 5 років на конструктив) і строки усунення дефектів.
  8. Відповідальність і розірвання — штрафи за зрив строків, порядок розірвання й розрахунку за виконане.

Акти прихованих робіт знадобляться і для оформлення будинку — див. статтю введення будинку в експлуатацію.

Як платити бригаді: аванс і оплата етапами

Найбезпечніша схема — оплата за фактично виконані та прийняті етапи, з авансом лише на матеріали і тільки в межах поточного етапу. Великий аванс «на весь будинок» — найпоширеніша причина, через яку замовник втрачає гроші, коли бригада зникає або переходить на інший об'єкт.

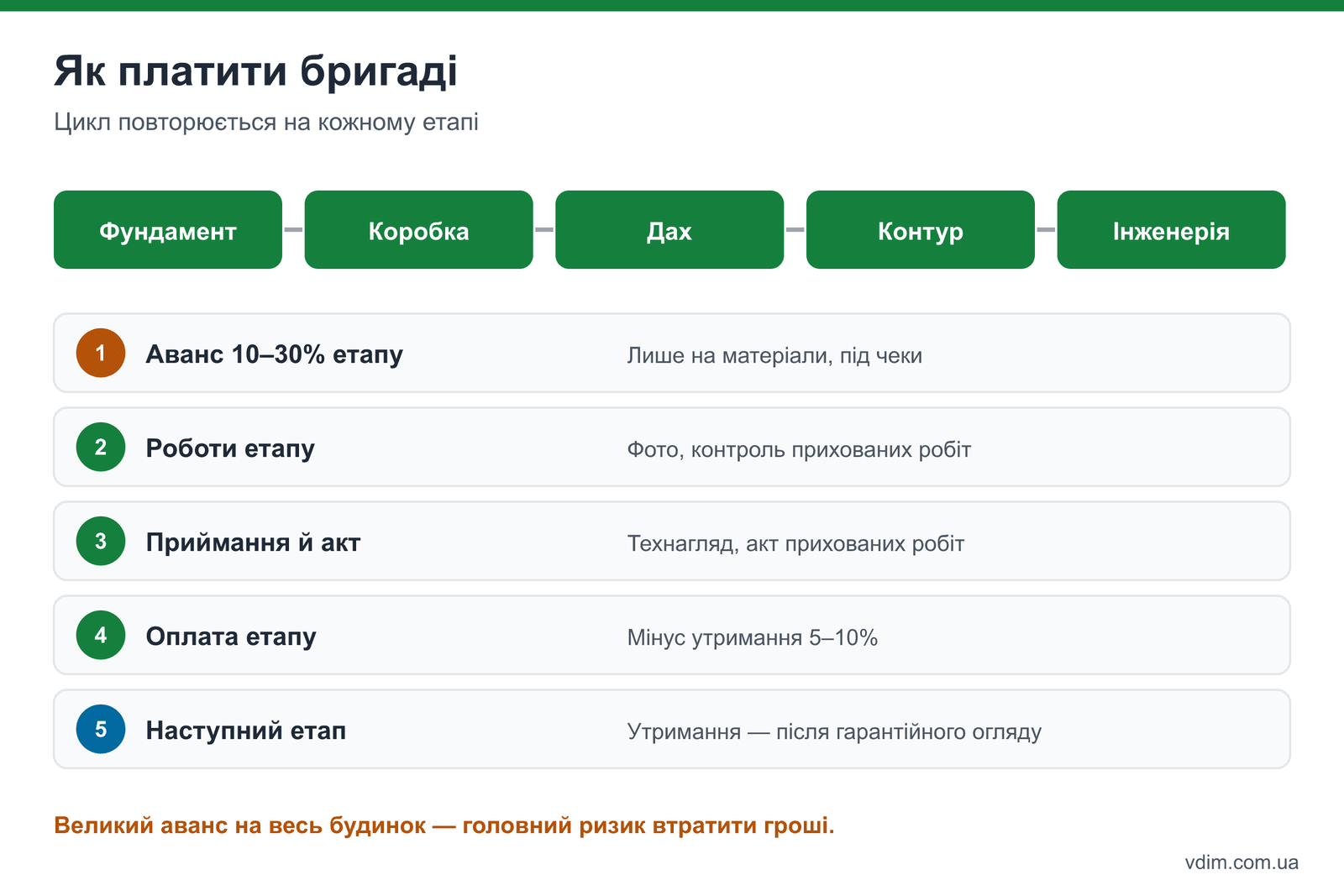

Схема оплати будівельної бригади за етапами: аванс, приймання, акт, оплата

Практичні правила:

  • Аванс — 10–30% вартості етапу, а не всього будівництва; на матеріали — під чеки та накладні.
  • Матеріали — купуйте самостійно або з доставкою на ваше ім'я; тоді бригада не «заробляє» на різниці цін і ви контролюєте марки.
  • Оплата етапу — після приймання і підписання акта, з утриманням 5–10% до кінця гарантійного огляду або наступного етапу.
  • Безготівкові розрахунки — з призначенням платежу; готівку — лише під розписку.
  • Зміни ціни — тільки письмовою додатковою угодою.

Розбивку на етапи беріть з проєкту: фундамент, коробка, дах, вікна, інженерія, оздоблення. Логіку етапів описано в статті етапи будівництва будинку.

Як контролювати роботу бригади

Роботу бригади контролюють на критичних точках, які потім закриваються: армування фундаменту перед заливкою, гідроізоляція перед засипкою, перший ряд кладки, армування рядів і армопояс, пароізоляція перед оздобленням. Найкращий інструмент — незалежний технічний нагляд, який підписує акти прихованих робіт.

Що робити самостійно:

  • Приходьте на ключові моменти — заливка бетону, монтаж перекриття, закриття утеплення.
  • Фотографуйте все — з датами й прив'язкою: армування, гідроізоляцію, кабелі в стінах, труби в стяжці.
  • Вимагайте документи — накладні на бетон із класом і рухливістю, паспорти на матеріали.
  • Перевіряйте геометрію — рівнем, рулеткою, діагоналями; для фундаменту — нівеліром.
  • Не змінюйте проєкт на ходу без погодження з конструктором.

Технічний нагляд у приватному будівництві не обов'язковий для класу СС1, але окупається на першій же знайденій помилці: неправильно покладена арматура чи пропущений армопояс коштують значно більше, ніж послуги інженера. Про армопояс — у статті армопояс для газоблоку.

Тривожні сигнали: коли від бригади краще відмовитися

Від бригади варто відмовитися, якщо вона вимагає великий аванс на весь будинок, не дає письмового кошторису і договору, не може показати жодного об'єкта, пропонує «спростити» проєкт без погодження з конструктором або називає ціну значно нижчу за ринок. Кожен із цих сигналів окремо — привід насторожитися, два і більше — привід відмовитися.

Тривожні сигнали при виборі будівельної бригади: великий аванс, немає договору, немає об'єктів, ціна нижча за ринок

  • «Дайте 50% наперед, щоб зайти на об'єкт» — ризик залишитися без грошей і без будинку.
  • «Договір не потрібен, ми на довірі» — у разі конфлікту нічого не довести.
  • «Об'єктів показати не можемо, власники проти» — одиничний випадок можливий, систематичний — ні.
  • «Армопояс/гідроізоляція тут не потрібні» — економія за ваш рахунок.
  • «Проєкт не потрібен, ми так сто разів будували» — розрахунок замінює досвід.
  • Ціна на 30–40% нижча за інші пропозиції — щось пропущено або з'явиться «додатково».
  • Бригадир постійно недоступний і веде 5–6 об'єктів одночасно.

Часті запитання

Що краще: будівельна компанія чи приватна бригада?

Компанія дає юридичні гарантії, договір і відповідальність, але дорожча на 10–25%. Приватна бригада дешевша і може бути дуже якісною, але ризики та контроль лежать на вас; вирішальним є не форма, а реальні об'єкти й договір.

Чи можна найняти різні бригади на різні етапи?

Так, це поширена практика: фундамент і коробку роблять одні, покрівлю — покрівельники, інженерію — профільні майстри. Так простіше знайти вузьких спеціалістів, але відповідальність за стики етапів і графік лягає на замовника або технагляд.

Скільки брати гарантію на будівельні роботи?

Реалістично — 2–5 років на несучі конструкції, покрівлю й гідроізоляцію та 1–2 роки на оздоблювальні роботи. Гарантійний строк і порядок усунення дефектів мають бути прописані в договорі.

Що робити, якщо бригада зірвала строки або зникла?

Зафіксуйте виконаний обсяг: фото, акт огляду з незалежним фахівцем, письмова претензія з вимогою завершити роботу чи повернути аванс. Далі — розірвання договору за його умовами і, за потреби, звернення до суду; без письмового договору довести свої вимоги значно складніше.

Висновок

Хорошу будівельну бригаду відрізняє не ціна і не обіцянки, а реальні будинки, у яких власники живуть без проблем, детальний кошторис і готовність працювати за договором з оплатою етапами. Порівнюйте кілька бригад за однаковим проєктом, не платіть великих авансів, контролюйте приховані роботи і, якщо бюджет дозволяє, наймайте незалежний технагляд — це найдешевший спосіб зберегти і гроші, і нерви.
